26 ноября в результате прошедшего в Москве межведомственного совещания было решено на основании заявок НКО и НКВМФ подготовиться к началу переговоров с Эстонией, Латвией и Литвой по вопросам аренды средств телеграфно-телефонной связи и земельных участков, коммунального обслуживания советских гарнизонов, движения поездов по прибалтийским железным дорогам, а также развертывании там сети Военторга. Переговоры должны были вестись через советские торгпредства в этих странах
[498]. Однако оказалось, что НКО и НКВМФ не торопились с предоставлением необходимых сведений об арендованных земельных участках и помещениях. Поэтому 8 декабря заместитель наркома иностранных дел потребовал от полпредов в Прибалтике ускорить выполнение этого задания
[499]. В конце концов, выяснилось, что к 10 декабря советские гарнизоны в Прибалтике занимали земельные участки площадью в 4 555,07 га, помещения площадью в 246 131 кв. м и 7 домов, имеющих 65 комнат. На все эти участки и помещения были заключены арендные договора и продолжалась дальнейшая работа по подготовке подобных соглашений
[500].
4 января 1940 г. было издано постановление СНК СССР № 22-8с «О заключении соглашений на аренду недвижимых имуществ в Эстонии, Латвии и Литве», согласно которому НКВТ был уполномочен на заключение соглашений с правительствами прибалтийских стран и внесение аванса за аренду земельных участков, жилых домов и хозяйственных построек. В Эстонии общая сумма годовой аренды оценивалась в 460 633 эстонских крон (562 тыс. руб.) и выделялся аванс в 248 тыс. руб. в кронах. По Латвии общая сумма составляла 2 млн латов (1 944 тыс. руб.) и выделялся аванс в 198 тыс. руб. в латах. В Литве общая сумма составляла 3 млн литов (2 607 тыс. руб.) и выделялся аванс в 159 тыс. руб. в литах
[501].
Тем временем в конце 1939 г. Наркомат обороны разработал план войскового строительства в Прибалтике на 1940 г. Предполагалось, что там будет размещено 62 300 советских военнослужащих и 9 765 лошадей (см. таблицу 10). Общая оценка размеров необходимых капитальных вложений выражалась в сумме 222 129 тыс. руб. (из которых на 65-й ОСК приходилось 90 540 тыс.; на 2-й ОСК – 74 823 тыс. и на 16-й ОСК – 56 766 тыс.). В течение 1940 г. требовалось выделить 135 306 тыс. руб. (из них 65-му ОСК – 48 643 тыс.; 2-му ОСК – 48 112 тыс. и 16-му ОСК – 38 551 тыс.). Кроме того, для строительства 19 аэродромов (8 в Эстонии, 6 в Латвии и 5 в Литве) следовало выделить 10 107 тыс. руб. (из них 65-му ОСК – 3 090 тыс.; 2-му ОСК – 4 774 тыс. и 16-му ОСК – 2 243 тыс.)
[502].

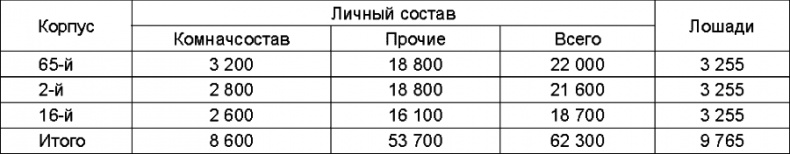

Таблица 10. Плановая численность советских войск в Прибалтике
После некоторого уточнения плана нарком обороны 7 января 1940 г. направил председателю СНК СССР докладную записку № 16032/сс о потребности финансирования строительства в Прибалтике. В ней отмечалось, что обеспеченность казармами и квартирами стрелковых корпусов в Прибалтике составляет 40–50 %, и, кроме того, они сильно рассредоточены. Имеющиеся аэродромы не удовлетворяют тактико-техническим требованиям авиации, поэтому нужно построить новые и расширить уже имеющиеся. В 1940 г. планировалось построить 54 казармы на 25 732 человека при двухъярусном размещении кроватей, 184 дома с 4 305 комнатами для комначсостава, 36 кухонь-столовых на 25 450 обедов, 34 конюшни на 4 692 станка, 8 ангаров для 362 самолетов, 19 оперативных аэродромов, 15 бань, 12 прачечных и 10 хлебопекарен. В случае выполнения этого строительства к осени 1940 г. комначсостав будет размещен в домах по 1 комнате на семью, все лошади будут находиться под крышей, а истребительная авиация в ангарах. Предполагалось все строительство провести подрядным способом, заключив соответствующие договоры с правительствами Эстонии, Латвии и Литвы. Нарком обороны считал необходимым выделение примерно 90 млн руб. в инвалюте. Эту сумму предлагалось компенсировать продажей прибалтийским странам вооружения, стройматериалов, механизмов, оборудования и транспорта для строек и других товаров из СССР. Общие затраты на капитальное строительство оценивались в 231 482 тыс. руб., из которых на 1940 г. следовало выделить 144 659 тыс. руб. (Эстония – 52 185 тыс. руб., Латвия – 52 047 тыс. руб., Литва – 40 427 тыс. руб.), из них на строительство оперативных аэродромов – 9 353 тыс. руб. (Эстония – 3 542 тыс. руб., Латвия – 3 935 тыс. руб., Литва – 1 876 тыс. руб.). Нарком обороны просил утвердить план войскового сверхлимитного строительства, отпустить НКО в инвалюте 90 млн руб. (Эстония – 36 млн, Латвия – 29 млн, Литва – 25 млн) и обязать НКВТ совместно с НКО заключить договоры с правительствами Эстонии, Латвии и Литвы на производство всех строительных работ подрядным способом
[503].
Согласно принятому 14 января решению Политбюро ЦК ВКП(б), оформленному в тот же день постановлением Комитета обороны при СНК СССР № 29сс «О капитальном строительстве НКО в Эстонии, Латвии и Литве в 1940 году», были утверждены план и титульные списки на строительство сверх установленного лимита на сумму 144 659 тыс. рублей. Разрешалось через правительства этих стран привлекать для строительных работ местных подрядчиков, для чего НКО получал в 1 квартале 1940 г. аванс в сумме 5 млн эстонских крон, 5 млн латвийских латов и 4,5 млн литовских литов. НКО совместно с НКВТ следовало заключить до 1 марта 1940 г. договоры о строительстве с правительствами и об экспорте стройматериалов и оборудования, которых не было на прибалтийском рынке. До 1 апреля НКО и НКВТ следовало уточнить полную стоимость строительства в местной валюте, а к 1 июля 1940 г. обеспечить строительство всей технической документацией. План строительства был рассчитан на реализацию к концу 1941 г. и оценивался в 222 129 тыс. рублей (из них строительство для 2-го ОСК – 74 823 тыс. руб., 16-го ОСК – 56 766 тыс. руб., 65-го ОСК – 90 540 тыс. руб.). На 1940 г. выделялось 144 659 тыс. рублей (из них для 65-го ОСК 48 643 тыс. руб., 2-го ОСК 48 112 тыс. руб., 16-го ОСК 38 551 тыс. руб.). Кроме того, на строительство 8 оперативных аэродромов в Эстонии выделялось 3 542 тыс. руб., 6 аэродромов в Латвии 3 935 тыс. руб. и 5 аэродромов в Литве 1 876 тыс. руб.
[504].
