Я вовсе не одинок в таком подходе к работе. Если говорить начистоту, то подобное поведение настолько распространено, что у него есть даже свое название — закон Паркинсона (1993 г.). Этот закон гласит:

«Работа растягивается так, чтобы занять все отведенное на нее время».

Паркинсон говорит, что нам требуется столько времени на завершение какого-либо дела, сколько, на наш взгляд, будет позволено. Если на стене висит диаграмма Гантта, из которой следует, что на тот или иной вид деятельности отведено пять дней, то программист, которому поручена эта работа, будет стараться растянуть удовольствие на полные пять дней. Чтобы избежать досрочного завершения, он может, например, добавить в программу какие-нибудь лишние функции (практика, известная как украшательство). Или может использовать часть времени на изучение какой-нибудь новой технологии, которая, на его взгляд, полезна для дела. Единственное, на что он редко когда идет, так это досрочное завершение работы. Во многих организациях в случае досрочного завершения работы шеф может обвинить исполнителя в предоставлении раздутой оценки. Или, как вариант, шеф станет рассчитывать на досрочное выполнение и других работ. Зачем рисковать и нарываться на то или другое, когда лучше немного побродить по сети и сдать работу в срок?

Пять дней, отведенные в календарном графике на работу, — это, по существу, разрешение разработчику использовать именно столько на выполнение задания. Человеку свойственно при опережении графика заполнять сэкономленное время другими, более интересными для него занятиями.

Запаздывание распространяется на последующие этапы календарного графика

Поскольку традиционные планы составляются на основе видов деятельности, они по большому счету сфокусированы на взаимозависимости работ. Рассмотрим диаграмму Гантта (рис. 2.1), где представлены четыре вида деятельности и их взаимозависимости.

Agile: Оценка и планирование проектов

Для досрочного начала тестирования требуется совпадение следующих событий:

• досрочное завершение программирования среднего уровня, которое зависит от срока завершения добавления таблиц в базу данных;

• досрочное завершение программирования пользовательского интерфейса;

• досрочное высвобождение тестировщика.

Ключевым моментом является то, что даже в этом простом случае досрочное начало тестирования зависит от выполнения всех трех условий. В то же время если для досрочного начала тестирования необходимо выполнение целого ряда условий, то для задержки тестирования достаточно наступления любого из перечисленных ниже событий:

• задержка завершения программирования пользовательского интерфейса;

• программирование среднего уровня требует больше времени, чем планировалось, и завершается позже;

• программирование среднего уровня укладывается в отведенное планом время, но начинается позже из-за задержки добавления таблиц в базу данных;

• недоступность тестировщика.

Другими словами, для досрочного начала необходимо сочетание условий, а для задержки начала достаточно одной причины.

Проблема осложняется тем, что, как мы уже говорили, работы очень редко завершаются досрочно. Это означает, что они обычно начинаются с опозданием и что запаздывание распространяется на последующие этапы календарного графика. Поскольку досрочное завершение — явление редкое, такой вид деятельности, как тестирование на рис. 2.1, начинается досрочно еще реже.

Работы не являются независимыми

Считается, что работы не зависят друг от друга, если сроки исполнения одной из них не влияют на сроки исполнения другой. При строительстве дома время подготовки котлована для фундамента не зависит от времени, необходимого для покраски стен. Когда работы не зависят друг от друга, задержку окончания одной из них можно компенсировать досрочным завершением другой. Многократное подбрасывание монеты — другой пример независимых видов деятельности. Если при первом подбрасывании выпадает орел, то это никак не влияет на вероятность выпадения орла при втором подбрасывании.

Являются ли работы, производимые в процессе разработки программного обеспечения, независимыми? Могут ли вариации сроков их завершения компенсировать друг друга? К сожалению, нет. Многие виды деятельности, связанные с разработкой программного обеспечения, нельзя считать независимыми. Например, если я пишу клиентскую часть приложения и первый экран отнимает на 50 % больше времени, чем запланировано, высока вероятность того, что каждый из оставшихся экранов также потребует больше времени. Если операции процесса разработки не являются независимыми, то вариации сроков их завершения не компенсируют друг друга.

В типичном плане проекта многие работы не являются независимыми, однако мы снова и снова забываем об этом. Когда кто-то задерживает сдачу первого из нескольких сходных элементов, мы слышим такое оправдание: «Да, я запоздал в этот раз, но дальше отставание будет наверстано». Это следствие надежды на то, что опыт, полученный при выполнении первой работы, позволит завершить оставшиеся работы раньше, чем предусмотрено планом. В реальности же подобная ситуация должна говорить нам, что, если какая-то работа занимает больше времени, чем запланировано, все остальные сходные работы тоже, скорее всего, потребуют больше времени.

Многозадачность приводит к дальнейшим задержкам

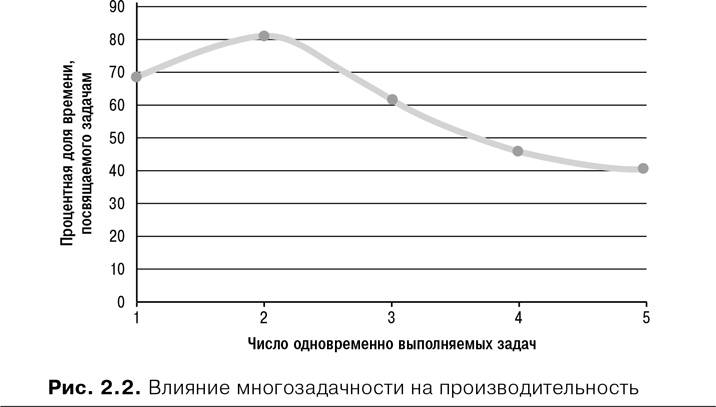

Второй причиной неудовлетворительных результатов традиционных подходов к планированию является многозадачность, под которой понимается одновременное выполнение нескольких задач. Многозадачность ужасным образом сказывается на производительности. Кларк и Уилрайт (Clark and Wheelwright, 1993) в своем исследовании эффектов многозадачности пришли к выводу, что время, посвящаемое создающей стоимость работе, быстро сокращается, когда человек занимается более чем двумя задачами. Этот эффект виден на рис. 2.2, где представлены результаты этого исследования.

Agile: Оценка и планирование проектов

По логике следует, что многозадачность помогает, когда вы занимаетесь двумя вещами, — если выполнение одной из них стопорится, вы можете переключиться на другую. Логично и показанное на рис. 2.2 быстрое сокращение времени, посвящаемого создающим стоимость задачам, когда их становится больше двух. Редко когда застопоривается более чем одна задача за раз, а если мы работаем над тремя и более задачами одновременно, время на переключение с одной из них на другую оборачивается более ощутимыми затратами и бременем.

Многозадачность нередко превращается в проблему, когда какие-либо проектные работы начинают завершаться с запозданием. В этом случае взаимозависимость между видами работ становится критически важной. Разработчик, ожидающий завершения задачи своим коллегой, начинает просить последнего предоставить ему хотя бы сокращенную версию, чтобы можно было продолжить работу. Допустим, мне отведено 10 дней на работу с определенными изменениями базы данных, потом 10 дней на реализацию интерфейса прикладной программы (ИПП) для доступа к базе данных, а затем 10 дней на разработку пользовательского интерфейса. Эта ситуация отражена в верхней части рис. 2.3. Ваша работа не может начаться до тех пор, пока вы не получите ИПП от меня. Вы просите меня сделать необходимый минимум работы по ИПП, чтобы начать выполнение своей задачи. Аналогичным образом тестировщик просит меня сделать минимальную версию пользовательского интерфейса, чтобы он мог начать тестирование. Я соглашаюсь, и мой календарный график приобретает вид, представленный в нижней части рис. 2.3.
