Онлайн книга «Формирование стоимости и определение эффективности инвестиций»

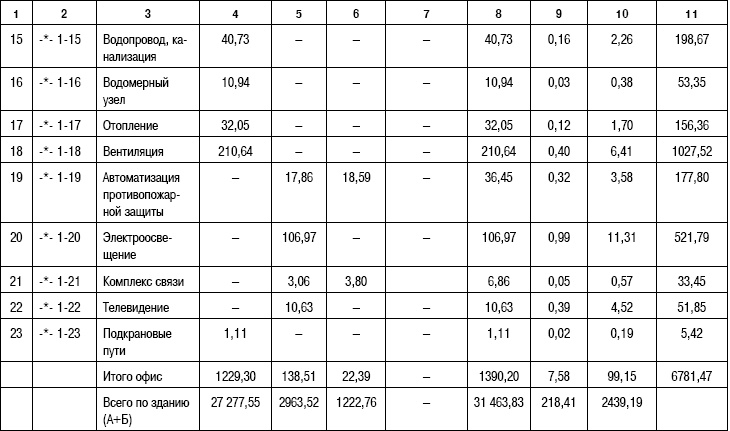

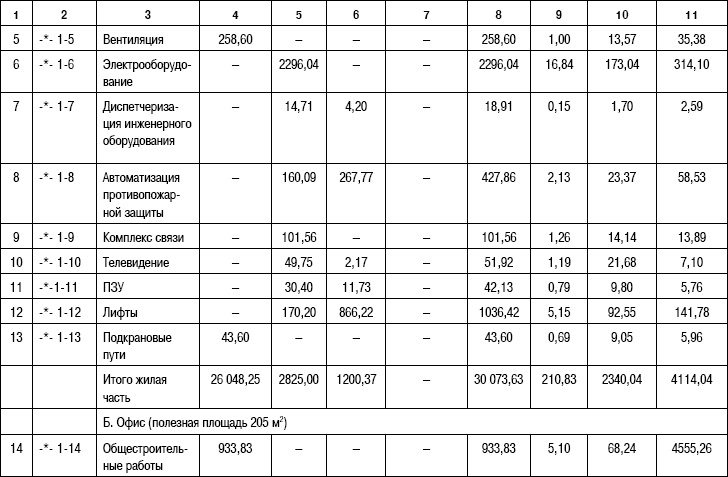

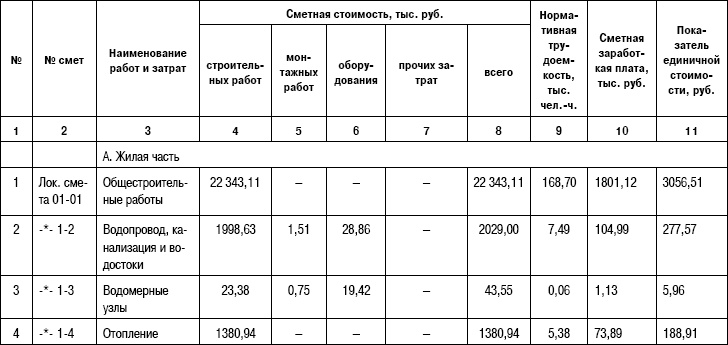

8. М – стоимость материалов, учтенных в единичных расценках в базисных ценах, руб. 9. Смi – сметная стоимость материала в базисные ценах, руб. 10. РМi неучт – расход материалов, не учтенных в единичных расценках, натуральные показатели. 11. Цтек – сметная стоимость конкретного вида материалов, изделий, конструкций в текущих ценах, руб. 12. НсТi – нормы затрат труда рабочих-строителей на i-й вид строительных работ, чел.-ч. 13. Нмаш. – чji – нормы потребности в j-машине на единицу i-го вида работ, маш.-ч. 14. РМкi – расход материалов к-го вида в натуральных показателях на i-й вид работ. 15. РМНкi– нормативный расход к-го вида материалов на i-й вид работ (по нормам или проекту). 16.
17. РМк – расход материалов по смете по их видам (к=1,2 и т. д.), натуральные показатели. 18. Цк – сметная стоимость материалов к-го вида в текущих ценах, руб. 19. Ннр – норматив накладных расходов в % (в текущих ценах). 20. Нсп – норматив сметной прибыли в % (в текущих ценах). 21. Зс и Зм – величина средств на оплату труда рабочих-строителей и механизаторов. Объектные сметные расчеты (сметы) определяют стоимость строительства объекта, объединяя в своем составе итоги локальных смет; при этом затраты относятся в соответствующие графы: строительные работы Кс, монтажные работы Км, оборудование, мебель, инвентарь Ко, прочие затраты Кпр (табл. 3.6): Коб = Кс+ Км+ Ко+ Кпр. Объектные сметы составляются в базисном и текущем уровнях цен по форме 3, приведенной в МДС81–35.2004. При определении полной стоимости объекта, необходимой для расчетов за выполненные строительные и монтажные работы, в объектных сметных расчетах могут быть дополнительно учтены лимитированные затраты, в том числе стоимость временных зданий и сооружений, удорожание работ в зимнее время, другие затраты в соответствии с действующими нормами и положениями, часть резерва средств на непредвиденные работы и затраты, предусмотренного в сводном сметном расчете, с учетом размера, согласованного с заказчиком и подрядчиком для включения в состав твердой договорной цены на строительную продукцию (обычно 50 %). При строительстве современных жилых домов первые (цокольные) и подвальные этажи обычно отводятся под коммерческие помещения и паркинги. В этом случае сметная стоимость строительства жилых домов определяется раздельно по жилой и нежилой (коммерческие помещения и паркинг) частям дома. Порядок разделения затрат установлен в МДС 81–35.2004, прил. 4 [29]. В сметную стоимость каждой из частей дома (жилой и нежилой) включают затраты на устройство основных конструктивных элементов и на выполнение работ, относящихся к ним непосредственно (стены, перегородки, заполнения оконных и дверных проемов, полы, санитарно-технические и электротехнические устройства, отделочные работы и др.). Кроме того, в каждой из частей дома учитывается часть общих для дома затрат – пропорционально строительным объемам жилой и нежилой частей. К общим затратам относят стоимость нулевого цикла (земляные работы, фундаменты, устройство подвальной части дома, устройство чердачных помещений и крыши). При размещении в первых этажах жилых домов или в пристраиваемых к ним специальных помещениях различных по назначению предприятий и учреждений сметная стоимость всей нежилой части дома распределяется между этими предприятиями и учреждениями пропорционально их строительным объемам. Таблица 3.6. Объектный сметный расчет на строительство индивидуального 12–16-этажного жилого домасо встроенными помещениями Сметная стоимость 31 463,83 тыс. руб. Средства на оплату труда 2439,19 тыс. руб. Расчетный измеритель единичной стоимости м2 общ. пл. Количество расчетных единиц 7310 ![]() ![]() ![]() Важное значение в объектной смете имеют показатели единичной стоимости (гр. 11). Определяются делением сметной стоимости работ (гр. 8) на количество расчетных единиц. За расчетную единицу принимается основной показатель, характеризующий параметры здания и сооружения: 1 м2 общей (полезной) площади, 1 м3 строительного объема, 1 км наружных инженерных сетей и т. д. Они имеют оценочные значения, свидетельствуют о реальности сметы. Сводный сметный расчет стоимости строительства (ССР) определяет сметную стоимость градостроительного комплекса любых размеров и сложности, необходим для планирования и финансирования комплексной жилой застройки (табл. 3.7). Порядок составления сводного сметного расчета, перечень глав и форма установлены МДС 81–35.2004 [29]. Таблица 3.7. Состав сводного сметного расчета на комплексную жилую застройку ![]() ![]() ![]() В итоге по гл. с 1–12 сводного сметного расчета определяется сумма затрат по всем главам, начисляются резерв на непредвиденные работы и затраты – 2 %, налог на добавленную стоимость – 18 %. |
