Точность определения плановой стоимости выполненных работ (СП.ВР) является определяющей для достоверности результата заработанной стоимости. Чтобы рассчитать СП.ВР, нужно знать, какая часть объема работ выполнена. Скажем, если выполнено 60% работ, значит, по плану на них приходится 60% бюджета проекта.
На деле не все так просто. Когда работы дискретны, как, например, телефонные интервью или производство буклетов, несложно определить, что уже сделано. Но некоторые работы не имеют выраженной сегментации, например графическая разработка буклета. В таких случаях приходится пользоваться обоснованным допущением.

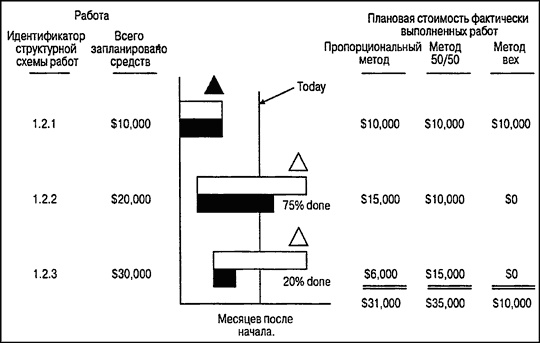

Рис. Б.2 иллюстрирует три разных типичных подхода к приблизительной оценке части выполненных работ.
• Пропорциональный. Берется доля СП.ВР, пропорциональная выполненной части незавершенных работ.
• Метод вех. Пока работа выполняется, принимаем СП.ВР = 0, а после завершения — 100%.
• Метод 50/50. До начала работ принимаем СП.ВР = 0, после начала — СП.ВР = 50%, а после окончания— 100% от запланированного.
Метод вех и 50/50 позволяют вам рассчитать СП.ВР без предварительного вычисления того, какую часть работ вы уже фактически выполнили.
На рис. Б.2 показано сравнение точности этих методов на примере задачи 1.2, которая состоит из работ 1.2.1, 1.2.2, 1.2.3. Для простоты предположим, что нам известно, насколько выполнены эти незавершенные работы на момент проведения анализа, а именно:
• работа 1.2.1 завершена;
• работа 1.2.2 выполнена на 75%;
• работа. 1.2.3 выполнена на 20%.
Рис. Б.2. Три подхода к приблизительной оценке части выполненных работ
