Онлайн книга «Критическая цепь»

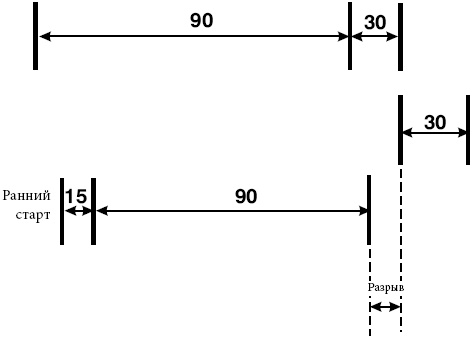

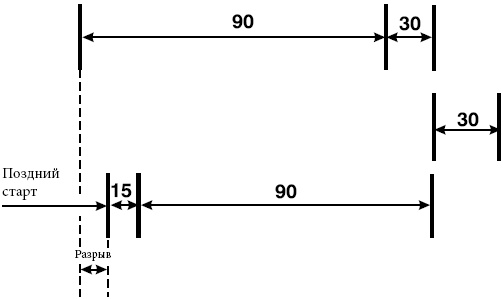

Это ни у кого не вызывает вопросов. Неудивительно, учитывая их опыт с проектами. — Если мы назовем точку начала критического пути «время 0», проект должен быть завершен в точке «время 150». Когда мы должны начать второй путь? Когда мы должны начать выбирать поставщиков оборудования? — С этим можно не спешить, — вызывается с ответом Брайен. — Мы можем начать выбирать поставщиков в точке «время 15». — Что? — восклицает Тед. Я показываю ему, чтобы он успокоился, и прошу Брайена подойти к доске и нарисовать соответствующую диаграмму Гантта. Он делает это без всяких затруднений. ![]() — Брайен выбрал «поздний старт» для выбора поставщиков. Но, как мы слышали, у Теда, очевидно, иное мнение. Тед, только давайте вместо долгой речи вы просто начертите нам свою диаграмму Гантта. Это на какое-то мгновение лишает его равновесия, но только на секунду. Он заканчивает график и тут же начинает атаковать Брайена: — Не знаю, что на тебя нашло, ты что, серьезно хочешь сказать, что в тех проектах, которыми ты руководишь, вы начитаете путь как можно позже? Ну, так я не удивляюсь, что твои проекты опаздывают. Если есть запас по времени — используй его! Это мой принцип. — Понятно, Тед, — пытаюсь угомонить я его. — Будьте добры, вернитесь на свое место, чтобы все могли увидеть, что вы начертили. ![]() — Диаграммы Гантта в отличии от графиков PERT требуют решений, — подчеркиваю я, — решений составляющего план относительно того, когда начинать. Брайен выбрал поздний старт для выбора поставщиков, а Тед — ранний старт. — Естественно! — Тед почти кричит. — Какой смысл в дополнительном риске? — Смысл в том, — вмешивается Фред, — чтобы отложить инвестиции до того момента, когда они действительно необходимы. Ты не согласен, что это тоже важно? — Не уверен, — отвечает Тед, но видно, что замечание Фреда несколько поколебало его позицию. — Это оптимизационная задача, — уверенно говорит Брайен. — Мы должны сравнить экономию от более позднего инвестирования и возможный ущерб в результате завершения проекта несколько позже, чем запланировано. Что я отчаянно ненавижу — это оптимизационные задачи. На эту тему написано столько статей, все с математическими моделями, читать их сложно, да и долго. И, по моему опыту, практической пользы от них очень мало. Но что я могу сделать? Это оптимизационная задача. Рут поднимает руку. Я так и знал. Сейчас мне придется показывать им уравнение и как оно решается. Скучно и бесполезно. Конечно, я не помню все расчеты на память. Вздыхая, я открываю мои записи и показываю Рут, что она может задать свой вопрос. К моему удивлению она говорит: — Я не думаю, что это только финансовый вопрос. Это в значительно большей мере управленческий вопрос. — Объясните, — прошу я, не понимая, что она хочет этим сказать. — В проектах значительно больше путей, чем в нашем примере; значительно больше входных элементов. — Естественно. — Если мы начнем все пути как можно раньше, не кажется ли вам, что управляющий проектом будет вынужден заниматься слишком многими вещами одновременно? По моему опыту, — продолжает она, — если я начинаю слишком много вещей одновременно, я теряю сфокусированность, а этого управляющий проектом никак не может себе позволить. Я никогда не смотрел на этот вопрос с такой точки зрения. Чтобы выиграть время, я спрашиваю класс: — Что вы думаете? — Логично, — замечает Чарли. — Очень логично. Оглядываясь назад, я думаю, что Рут сейчас показала мне мою самую большую ошибку. По выражению лиц остальных можно предположить, что они думают то же самое. Фред сохраняет невозмутимое выражение лица. — А вы что думаете, Фред? — Я думаю, что кроме тех случаев, когда инвестиция относительно велика, аргумент Рут значительно более важен, чем аргумент о более позднем инвестировании. У меня уходит какое-то время, чтобы понять, что он согласен с Рут. Он развивает свою мысль: — Если управляющий проектом потеряет сфокусированность, проект, безусловно, опоздает. По сравнению с финансовыми потерями из-за более позднего получения дохода от завершенного проекта все остальное просто незначительно. Никто не спорит. Даже Тед. — Отлично, Рут, — хвалю ее я. — Похоже, вы попали в десятку. — Я еще не закончила, — не принимает она похвалу. Я жду продолжения. — Вы не могли бы повторить то, что вы сказали о необходимости сфокусировать внимание на критическом пути? — просит она. Я не понимаю, к чему она клонит. Но мне не трудно повторить то, что я сказал: — Критический путь определяет время, необходимое для завершения проекта. Любое опоздание на критическом пути задержит завершение проекта. — Если мы начинаем в точке позднего старта, разве это утверждение не будет справедливо и для всех остальных путей? — медленно спрашивает она. Мне нужно это обдумать. — Если мы начинаем путь в точке его позднего старта, — начинаю я размышлять вслух, — то этот путь не имеет никакого запаса по времени. Это означает, что любое опоздание на этом пути точно так же вызовет опоздание всего проекта. — Именно, — вмешивается Тед. — Поэтому, если мы начинаем все пути в точках их позднего старта, все становится одинаково важным, и я должен быть сфокусирован на всем сразу. От сфокусированности ничего не остается. — Сфокусированность на всем одновременно — это то же самое, что отсутствие сфокусированности, — соглашаюсь я с ним. — Итак, к чему мы пришли? Если управляющие проектом начинают в точке раннего старта, они теряют сфокусированность. Если они начинают в точке позднего старта, сфокусироваться вообще невозможно. Нам нужно найти механизм, правила, которые позволят управляющим проекта оставаться сфокусированными. — Сфокусированность — это, конечно, важно, — говорит один из студентов. — Но в проекте много других вещей, не менее важных. — Можно мне сказать? — это замечание задевает Фреда. Он встает. — В финансовом аудите мы хорошо знаем, что после того, как проект утвержден, есть только одна важная вещь. Не много, а одна. Если управляющий проектом сфокусирован, все проблемы будут решены. Если нет, мы перестаем ждать прибылей и молимся, чтобы убытки были не слишком велики. Высказавшись, он садится. — Есть еще комментарии? — Да, — говорит Марк. |
