Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_044.jpg]

Рис. 12.2. Линейчатая диаграмма, иллюстрирующая совокупные затраты


Внизу таблицы мы видим, что в первую неделю затраты на оплату труда составляют $800. Во вторую неделю выполняются одновременно задачи А и Б, поэтому затраты на оплату труда уже $3800. На третьей неделе выполняются все три задачи, так что затраты на оплату труда составляют уже сумму трех чисел, то есть $6200. Это недельные расходы.

Совокупные затраты рассчитываются путем прибавления расходов за каждую последующую неделю к предшествующему совокупному итогу. На рисунке 12.3 показана кривая расходов проекта, которая называется кривой стоимости запланированных работ проекта, указанных в бюджете (СЗРБ). Поскольку она выводится прямо из расписания проекта, то представляет запланированные объемы и называется базовым планом. Так как контроль за ходом проекта осуществляется путем сравнения фактического его состояния с планом, то эта кривая может служить основой для контроля. С ее помощью руководитель проекта всегда может оценить его фактическое состояние.

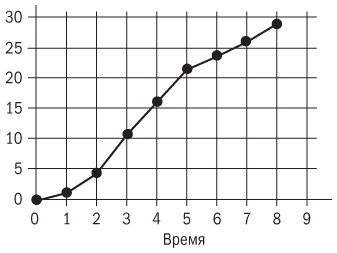

Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_045.jpg]

Рис. 12.3. Совокупные расходы в контрольном графике

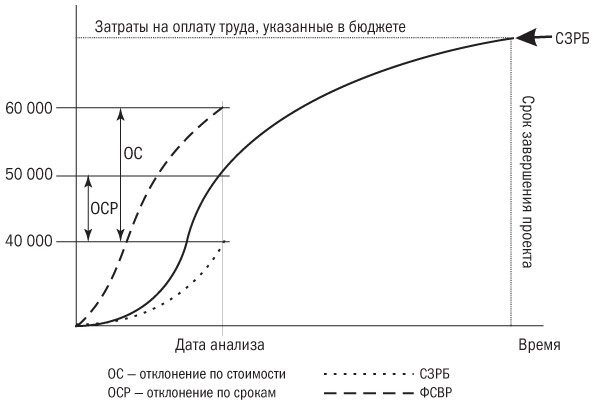

Посмотрите на кривую, изображенную на рис. 12.4. На указанный период по проекту должно быть освоено $40 000 затрат на выполнение работ, указанных в бюджете (СЗРБ). Фактическая стоимость выполненных работ (ФСВР) составляет $60 000. Эти цифры обычно дает бухгалтерский учет, и основываются они на учете рабочего времени, затраченного на проект. Однако СЗРБ проекта равняется $40 000. Это означает, что проект отстает от расписания и расходы по нему превышают запланированные.

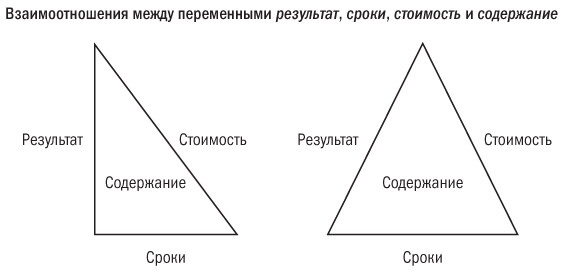

Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_046.jpg]

Рис. 12.4. Ситуация, когда проект отстает от расписания, а расходы по нему превышают запланированные

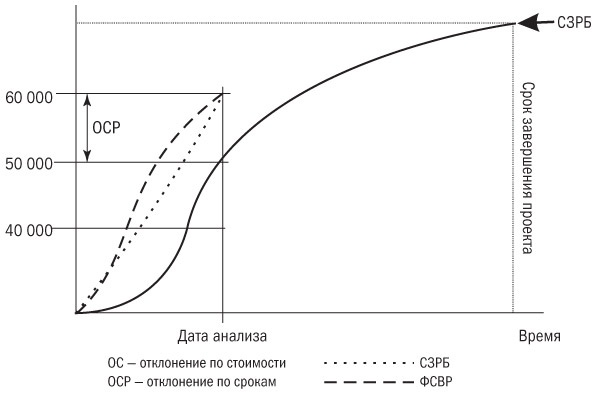

На рисунке 12.5 показан другой вариант. В этом случае кривые СЗРБ и ФСВР практически сходятся в одной точке, на уровне $60 000. Это означает, что проект обгоняет расписание, но расходы по нему соответствуют фактически выполненной работе.

Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_047.jpg]

Рис. 12.5. Ситуация, когда проект обгоняет расписание, а расходы по нему не превышают запланированные


Следующий график демонстрирует иную ситуацию. На рисунке 12.6 кривые СЗРБ и ФСВР сходятся в точке $40 000. Это означает, что проект отстает по срокам, а затраты по нему ниже бюджетных. Однако поскольку менеджер потратил $40 000 и получил $40 000 освоенных объемов, расходы соответствуют тому, что было сделано. В данном случае мы имеем дело с отклонением по срокам, но не по стоимости.

Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_048.jpg]

Рис. 12.6. Ситуация, когда проект отстает по срокам, но затраты по нему соответствуют бюджету

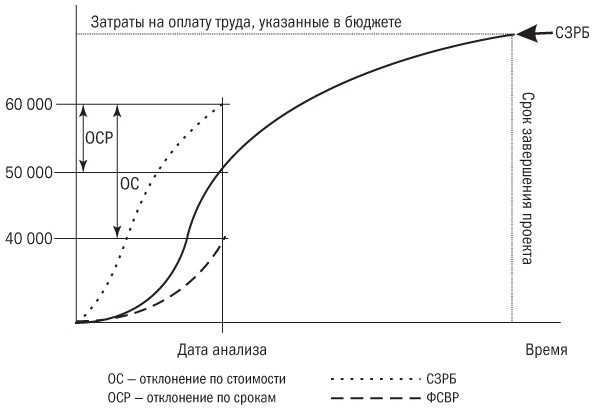

График на рис. 12.7 выглядит почти так же, как на рис. 12.4 , но кривые СЗРБ и ФСВР имеют противоположное направление. Этот проект обгоняет сроки, а расходы по нему ниже запланированных.

Иллюстрация к книге — Основы проектного менеджмента. Классическое руководство [i_049.jpg]

Рис. 12.7. Ситуация, когда проект обгоняет сроки и затраты по нему ниже бюджетных


Анализ отклонений с использованием расчета рабочих часов

В некоторых организациях руководители проектов отчитываются об освоенных объемах не по произведенным расходам, а только по фактически отработанным на проекте рабочим часам. В таком случае применим тот же метод анализа, только без указания стоимости работ в денежных единицах.

Результаты будут следующими.


• СЗРБ становится общим запланированным (или содержащимся в расписании) количеством рабочих часов.

• Реально выполненный объем работ, указанных в бюджете (РВРБ), становится количеством учитываемых в рамках плана проекта рабочих часов (запланированные часы работы умножить на процент выполненной по проекту работы).

• ФСВР становится количеством фактически отработанных часов.


При использовании часов работы в качестве единицы отчетности получаем следующие формулы:

Отклонение по срокам = РВРБ – СЗРБ = Отработанные в рамках проекта часы – Запланированные часы

Отклонение по затратам труда = РВРБ – ФСВР = Учитываемые в рамках проекта рабочие часы – Фактически отработанные рабочие часы

Отслеживание продвижения проекта только по затратам рабочего времени приводит к потере важного элемента, своеобразного сенсора. Дело в том, что фактическая стоимость выполненных работ (ФСВР), по сути, композитный показатель, в котором отклонения по затратам труда являются производным от стоимости рабочего часа сотрудников. Если же отслеживать только отработанное время, руководитель проекта рискует не заметить, что рабочие расценки могут вызвать серьезные проблемы с бюджетом проекта. Тем не менее этот метод, конечно, упрощает анализ и априори выводит управляющего проектом на наблюдение за теми параметрами, которые он должен контролировать.

Реагирование на отклонения

Мало обнаружить отклонение в исполнении проекта. Нужно осознать, что это отклонение означает и что его вызвало. А затем принять решение, как его скорректировать. Я уже говорил, что существуют четыре способа противодействия отклонению от плана. То, какой из них вы выберете, отчасти зависит от причин, породивших отклонение. Вот некоторые общие рекомендации.


• Когда ФСВР и РВРБ почти одинаковы и превышают ЗСРБ (см. рис. 12.5 ), это означает, что к проекту были привлечены дополнительные ресурсы, однако рабочие расценки остались прежними. Это может произойти в нескольких случаях. Например, вы планировали задержки продвижения проекта из-за погоды, но она не подвела, и вы успели выполнить в указанный для анализа период больше работы, чем планировалось, но по прежним расценкам. Таким образом, вы обгоняете сроки проекта, но остаетесь по затратам в рамках бюджета.

• Когда значения ФСВР и РВРБ близки, но ниже ЗСРБ ( рис. 12.6 ), это обычно характеризует ситуацию, обратную только что описанной. То есть вы не выделили на проект достаточного количества ресурсов. Возможно, их у вас просто украли; возможно, дождливая погода длилась дольше, чем вы планировали; а возможно, все ваши работники вдруг взяли отпуск в одно и то же время. Проблема в том, что в попытках догнать график вы превышаете запланированные затраты.
