Онлайн книга «Управление проектами для "чайников"»
• Самый ранний срок начала работы 1 — момент начала проекта • Самый ранний срок окончания работы 1 — конец пятой недели. • Согласно Правилу 2 самый ранний срок начала работы 2 — начало шестой недели, поскольку только одна стрелка ведет от работы 1 к работе 2. • Самый ранний срок окончания работы 2 — конец шестой недели. Теперь рассмотрим путь внизу графика, включающий работы 3, 4 и 5. • Самый ранний срок начала работы 3 — момент начала проекта. • Самый ранний срок окончания работы 3 — конец первой недели. • Самый ранний срок начала работы 4 — начало второй недели. • Самый ранний срок окончания работы 4 — конец четвертой недели. Дальше будьте внимательны. Согласно Правилу 2 две стрелки, ведущие к работе 5, говорят о том, что вы не можете начать работу 5, пока не закончите две работы: работу 1 и работу 4. Учитывая, что работа 4 заканчивается в конце четвертой недели, а работа 1 — только в конце пятой, самое раннее, когда вы можете начать работу 5, — начало шестой недели.
Если вы еще не совсем запутались, двигаемся дальше. • Самый ранний срок начала работы 5 — начало шестой недели. • Самый ранний срок окончания работы 5 — конец седьмой недели. • Самый ранний срок окончания работы 2 — конец шестой недели. • В результате самый ранний срок окончания всего проекта (когда вы достигнете события "Конец") — конец седьмой недели. На данном этапе вы извлекли следующую информацию о проекте. • Длина критического пути, т. е. кратчайший срок, за который можно завершить проект, составляет семь недель. Этот критический путь единственный; он включает событие "Начало", работу 1, работу 5 и событие "Конец". • Работа 2, работа 3 и работа 4 не находятся на критическом пути. • Самые ранние сроки начала и окончания работ по проекту сведены в табл. 4.1. Таблица 4.L Самые ранние сроки начала и окончания работ согласно сетевому графику, представленному на рис. 4.3
Обратный анализ — определение резервов времени и самых поздних сроков начала и окончания работ Итак, мы прошли только половину пути. Теперь необходимо определить, насколько мы можем задержать выполнение работ в каждой последовательности и при этом закончить проект в максимально короткий срок. Анализ сетевого графика от конца к началу называется обратным анализом. Из предыдущего анализа мы установили, что самый ранний срок достижения события "Конец" — это конец седьмой недели. Но Правило 2 гласит, что мы не можем перейти к событию" Конец", пока не будут завершены работы 2 и 5. Поэтому чтобы завершить проект к концу седьмой недели, самым поздним сроком окончания работ 2 и 5 также должен быть конец седьмой недели. Рассмотрим снова нижний путь, включающий работы 3, 4 и 5. • Работу 5 следует начать не позже начала шестой недели, чтобы закончить ее в конце седьмой. • Согласно Правилу 2 нельзя начинать работу 5, пока не закончены работы 1 и 4. Поэтому их нужно завершить не позже конца пятой недели. • Следовательно, самый поздний срок начала работы 4 — начало третьей недели. • Работа 3 должна быть закончена прежде, чем начнется работа 4, т. е. не позднее конца второй недели. • Работу 3 нужно начать не позднее начала второй недели. И наконец, рассмотрим верхний путь. • Работу 2 следует начать не позднее начала седьмой недели. • Нельзя начать работу 2 до окончания работы 1. Поэтому работа 1 должна быть закончена не позднее конца шестой недели. Теперь опять будьте внимательны. Работа 1 должна быть закончена к концу пятой недели, чтобы дать возможность начать работу 5 в начале шестой. Кроме того, работа 1 должна быть закончена к концу шестой недели, чтобы можно было приступить к работе 2 в начале седьмой. Таким образом, если работа 1 будет закончена к концу пятой недели, оба условия будут соблюдены. Из этого следует правило: Если несколько стрелок исходят от одной и той же работы (или события), то самой поздней датой окончания этой работы (или достижения события) будет самый поздний срок начала той работы (или события), которую следует начать раньше других. В нашем примере последний срок начала работы 2 — начало седьмой недели, а начала работы 5 — начало шестой. Поэтому последний срок окончания работы 1 — это конец пятой недели. Отсюда следует простой вывод: вы должны начать работу 1 не позднее начала первой недели. Самые поздние сроки начала и окончания работ сведены в табл. 4.2. Таблица 4.2. Самые поздние сроки начала и окончания работ согласно сетевому графику на рис. 4.3

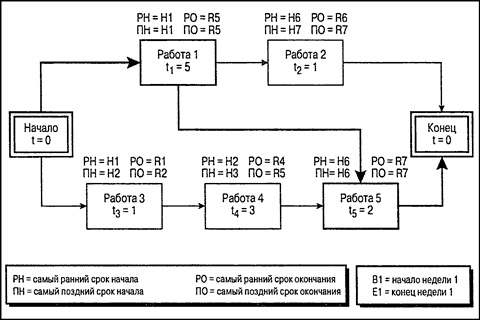

![]() Рис 4.4 Сетевой график с указанием самых ранних и самых поздних сроков начала и окончания работ |
