Подэтап 3: оценка осуществимости проекта. Результатом третьего подэтапа является бизнес-план проекта.

2.3
Функции и подсистемы управления проектом

В рамках каждого проекта реализуются следующие функции:

• планирование;

• контроль;

• анализ;

• принятие решений;

• составление и сопровождение бюджета проекта;

• организация осуществления;

• мониторинг;

• оценка;

• отчетность;

• экспертиза;

• проверка и приемка;

• бухгалтерский учет;

• администрирование.

Эти функции могут реализовываться различным образом, в зависимости от опыта и квалификации менеджера. Выполняя структуризацию, т. е. разбиение проекта на более простые элементы, необходимо по возможности выделить компоненты, отвечающие за осуществление тех или иных функций. Как и в технических системах, функции проекта реализуются через подсистемы управления.

Как уже говорилось, в стандарте PMI введено понятие «области знаний». Представляется более удобным использовать термин «подсистемы проекта», хотя и это понятие не всегда полностью соответствует содержанию.

Рассмотрим более детально некоторые из показанных на рис. 2.3 подсистем управления проектом. Все подсистемы управления реализуются через процессы управления. Каждая подсистема управления включает в себя ряд процессов, через которые и реализуются функции управления проектами.


Управление интеграционными процессами

Управление проектами является интегрированным процессом: действия или невозможность совершить действие в одном направлении обычно влияют и на остальные направления. Это влияние может быть непосредственным и хорошо понятным или неуловимым и неясным. Например, изменение целей почти всегда затрагивает стоимость проекта, но может не повлиять на качество. Такая взаимосвязь заставляет балансировать между задачами проекта: часто улучшение в одной области может быть достигнуто за счет ухудшения в другой. Успешное управление проектом требует активного управления этими взаимодействиями.

Интеграция – это принятие решений о том, где концентрировать ресурсы на каждую конкретную дату, предугадывание потенциальных проблем и их решение до того, как эти проблемы станут критическими, и хорошая координация проблем проекта в целом. Интеграция подразумевает нахождение компромиссов между пересекающимися целями и альтернативами. По определению, интеграция заключается в координации работы с различными подрядчиками, системами, компонентами и другими элементами проекта. Таким образом, она затрагивает все области управления проектами. Как отмечалось выше, развитая интеграционная функция управления является непременным условием менеджмента высокого уровня.

Иллюстрация к книге — Практика управления инновационными проектами. Учебное пособие [_8.jpg]

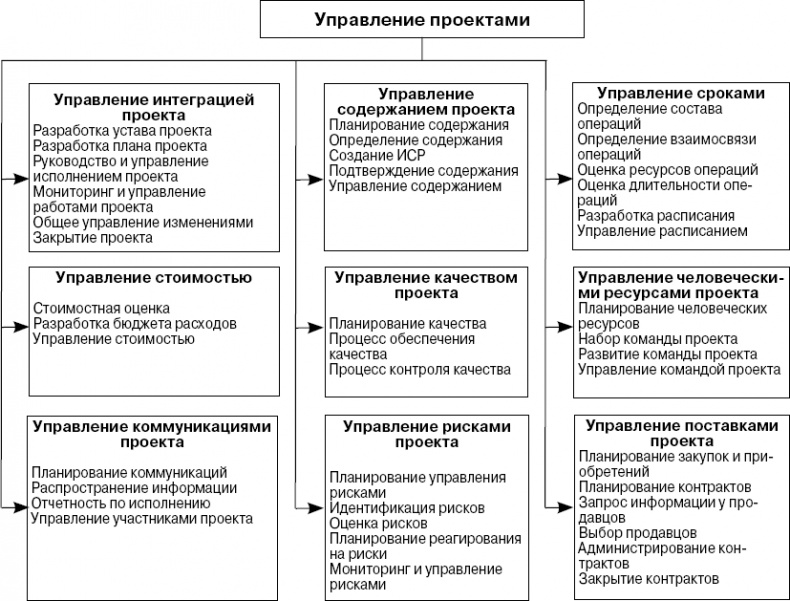

Рис. 2.3. Подсистемы управления проектами


Известно, что невозможно управлять проектом каким-либо одним-единственным способом. Каждый менеджер применяет свои знания и опыт, управленческие воздействия в различной последовательности и с различной степенью жесткости. Здесь ключевую роль начинают играть навыки общего менеджмента, такие как лидерство, взаимодействие, умение настоять на своем, навыки разрешения конфликтов и т. п.

Разработка паспорта (устава проекта в рамках терминологии PMI) проекта позволяет обеспечить формальную авторизацию проекта. Паспорт проекта наделяет менеджера полномочиями задействовать ресурсы организации на операциях проекта. Если правила выделения ресурсов, в том числе людских, хорошо прописаны, то подписание паспорта проекта наделяет руководителя проекта полномочиями «работодателя». Менеджер получает право нанимать сотрудников в проект и расходовать финансовые и материальные ресурсы в соответствии с определенным ему бюджетом.

Разработка плана управления проектом – интеграционный процесс, заключающийся в документировании операций, необходимых для исполнения проекта. План управления проектом является основным документом, необходимым для исполнения проекта. Он может корректироваться в зависимости от прогресса проекта или отклонений проекта от плана в случае появления рисковых событий.

Руководство и управление исполнением проекта – интеграционный процесс, в рамках которого выполняются работы, определенные в плане управления проектом. Руководство и управление исполнением проекта требует от менеджера владения всеми приемами управления.

Мониторинг проекта – интеграционный процесс, обеспечивающий отслеживание хода работ и отклонений от плана проекта. Мониторинг и управление работами проекта организуются для наблюдения за процессами проекта.

Общее управление изменениями – интеграционный процесс, содержанием которого являются обработка всех запросов на изменение и управление этими изменениями для оптимизации результата. Общее управление изменениями включает в себя следующие операции, различающиеся уровнем детализации:

• идентификацию необходимости появления изменения;

• рассмотрение и одобрение запрошенных изменений;

• поддержание целостности базовых планов путем внесения в них только одобренных изменений и корректировку документации;

• контроль и обновление содержания, стоимости, бюджета, расписания проекта, требований к качеству на основе одобренных изменений путем координации изменений по всему проекту;

• документирование в полном объеме корректировок, вызванных запрошенными изменениями;

• контроль качества проекта по стандартам на основе отчетов о качестве.

Глубина управления изменениями зависит в первую очередь от сложности проекта.

Закрытие проекта – интеграционный процесс, обеспечивающий завершение всех операций проекта.

Следует отметить, что успешная реализация интеграционных процессов в значительной степени обусловлена опытом, квалификацией, интуицией менеджера и чрезвычайно трудно поддается формализации. Тем не менее в ряде случаев это оказывается возможным и позволяет вовлечь в управление проектами широкие слои управленцев, не обладающих достаточным опытом.


Управление содержанием

Управление содержанием, или предметной областью, проекта включает в себя процессы, обеспечивающие внесение в проект только тех работ, которые необходимы для успешного выполнения проекта. Оно непосредственно связано с определением того, что включено или не включено в проект. Термин «содержание проекта» относится к работам, которые необходимо выполнить, чтобы получить продукт, услугу или результат с заданными характеристиками.

В некоторых проектах результат бывает плохо определен, поэтому организация управления содержанием становится первостепенной задачей менеджера. Особенно это важно для инновационных проектов, поскольку именно в них зачастую высока начальная неопределенность как в содержании проекта, так и в его результатах.
