Книга Высотки сталинской Москвы. Наследие эпохи, страница 47. Автор книги Николай Кружков

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Высотки сталинской Москвы. Наследие эпохи»

Cтраница 47

Подготовительные работы по монтажу каркаса на строительной площадке были начаты в мае 1949 год а с монтажа башенного крана УБК-5-49 в зоне В, где к этому моменту была сделана толь ко подготовка и уложена гидроизоляция. Бетонирование плиты в зоне В производилось уже при положительных температурах. Кран был смонтирован на специальном металлическом постаменте таким образом, что низ ствола крана находился на уровне верхней плиты фундамента. К моменту окончания монтажа крана в зоне В было закончено сооружение фундамента в зоне А. К 6 июня здесь был также закончен монтаж крана. Кран в зоне Б был смонтирован к 1 июля, по окончании сооружения фундамента. Монтаж конструкций крана был успешно осуществлен вантовым мачтовым краном грузоподъемностью 5 т с полноповоротной стрелой, расположенной выше места закрепления вант. Все три смонтированных башенных крана далее использовались для монтажа металлических конструкций здания. Продолжительность монтажа конструкций трех первых в отечественной истории кранов У Б К, установки на них всех механизмов, пусконаладочных испытаний и сдачи Котлонадзору составляла для зоны А 12 дней, Б – 7 дней и В – 18 дней [180].

Применение новой техники позволило производить монтаж каркасов высотных зданий в исключительно короткие сроки. Так, например, монтаж каркаса высотки на Смоленской площади, которая была завершена раньше остальных, осуществлялся трестом «Сталь-конструкция» в течение 100 дней (вместо 150 дней по плану), причем месячная производительность труда сварщиков достигла 194 % и монтажников 262 %. Оригинальные скоростные методы сооружения данного стального каркаса были разработаны и освоены под руководством лауреатов Сталинской премии Л.Н. Щипакина, Н.П. Мельникова, Б.Н. Шумилина, А.Д. Соколовой, А.Ф. Федорова и Д.П. Лебедь [181]. Процесс установки краном двух этажей конструкций в каждой зоне длился в среднем 6 дней, включая подготовительные работы по подъему крана, его подъем и закрепление для монтажа следующих этажей. На подготовку крана к подъему и его подъем затрачивалось 3–4 часа, причем подъем длился всего 15 минут [182].

Высотки сталинской Москвы. Наследие эпохи

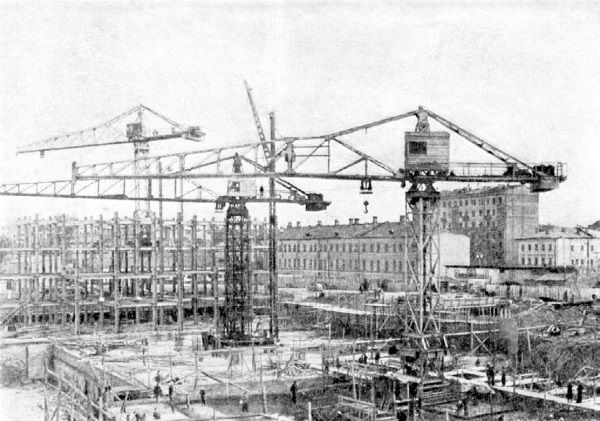

Строительство административного здания на Смоленской площади в Москве. Бетонирование фундамента с помощью кранов УБК в зонах А, Б и В. В зоне Б ведется монтаж крана УБК с помощью мачтового деррика. 1949 г.


По мере того как накапливался инженерный опыт и совершенствовались возможности техники, возрастала и общая степень технической оснащенности. Применение кранов У БК при устройстве фундаментов высотных зданий на практике показало, что их использование являлось очень экономичным. Минимальные затраты труда при производстве фундаментных работ были достигнуты на сооружении фундамента гостиницы на Дорогомиловской набережной. Здесь краны УБК-5-49 применялись не только для устройства стен и второй плиты фундамента, но и для предшествующего монтажа крупных элементов арматурных блоков и опалубки нижней плиты. Места установки кранов были выбраны с таким расчетом, чтобы ими можно был о обслуживать всю площадь котлована. Постаменты кранов являлись частью конструкции железобетонной плиты и в дальнейшем составили с ней одно целое [183]. Кран, использовавшийся на строительстве гостиницы у Комсомольской площади, был изготовлен по аналогичному принципу, но в нем вместо стрелы с грузовой тележкой применялась обычная наклонная стрела переменного вылета. В первый период работ кран был установлен на специальном катучем портале: это обеспечило возможность горизонтального перемещения крана в процессе строительства нижних этажей центральной части и невысоких открылков здания. При этих работах вертикального перемещения крана и не требовалось [184]. Решение железобетонного каркаса с жесткой арматурой не только продиктовало организацию комплексного производства работ по принципу потока и совмещения всех строительных процессов, но и позволило наиболее эффективно использовать такие совершенные подъемные механизмы, как советские краны УБК, выгодно отличавшиеся от применявшихся для аналогичных целей за рубежом деррик-кранов. На строительстве высотных зданий башенных кранов УБК требовалось вдвое меньше, чем вантовых кранов-дерриков; ванты последних неизбежно стесняли рабочую зону и требовали многократной перестановки во время работы. Перемещать Байтовый кран вверх по ходу монтажа очень сложно. При совмещенном методе производства работ благодаря небольшому опережению монтажа несущей арматуры те же краны не только монтировали конструкции каркаса, но и поднимали необходимые материалы и стройдетали для других частей здания. Такое всестороннее использование башенных кранов решило в значительной степени проблему вертикального транспорта на строительстве высотных зданий, и притом наиболее экономично. Достаточно сказать, что вес стальных конструкций каркасов составлял всего 5–6 % от общего веса зданий, и потому использование столь мощных кранов лишь для их монтажа являлось экономически нецелесообразным [185].

Высотки сталинской Москвы. Наследие эпохи

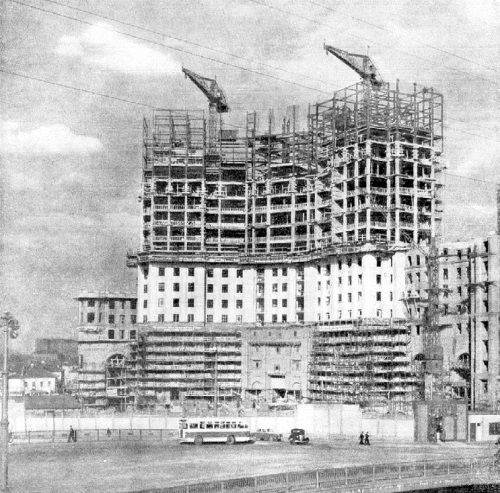

Строительство жилого дома на Котельнической набережной в Москве. 1950 г.


Высотки сталинской Москвы. Наследие эпохи

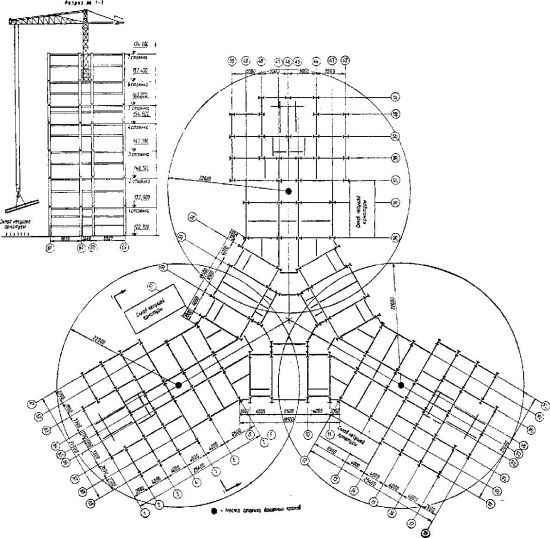

Схема монтажных работ по установке несущей арматуры каркаса при строительстве жилого здания на Котельнической набережной


Так при строительстве высотного здания на Котельнической набережной монтаж несущей арматуры производился тремя башенными кранами УБК-3-49 с вылетом стрелы 22 м и грузоподъемностью 3 т. Грузоподъемность кранов была продиктована весом монтажных марок конструктивных элементов со 2-го яруса и выше, так как несущая арматура колонн 1-го яруса с весом монтажной марки до 5 т устанавливалась гусеничными кранами. По окончании монтажа 10-го яруса кран первого отсека переместили в центральную часть для дальнейшего монтажа элементов несущей арматуры каркаса до 18-го яруса (37-го этажа). Параллельно с монтажом несущей арматуры каркаса производилось ее обетонирование с отставанием от монтажа арматуры в три яруса (6 этажей). Для подачи бетона были использованы шахтные подъемники, установленные в центральной части здания (в шахтах лифтов), и частично краны У Б К. Подача опалубных щитов и арматуры осуществлялась также башенными кранами [186].

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
