Cтраница 49

Внесите необходимые «добавленные обстоятельства» и нестандартные идеи – (прорыв) в ДБР в том месте, откуда начинается рост негативной ветви, где она из нейтральной или положительной превращается в негативную. Затем просмотрите заново все логические связи вверх от начала негативной ветви, используя КПЛП, внесите необходимые корректировки (рис. 5.18).

Теория ограничений Голдратта. Системный подход к непрерывному совершенствованию
Проверка на наличие негативной ветви

В ходе строительства ДБР может выясниться, что с какой-то точки в диаграмме развитие событий пойдет в нежелательном направлении. Нужно сразу же нейтрализовать негативную ветвь, не оставляя эту работу на потом, когда все построение уже будет закончено.

Стремитесь к максимальной логической точности ДБР. Конечно, сам разработчик диаграммы может не замечать некоторые упущенные моменты до тех пор, пока не будет проведен анализ логического дерева. Представляя ДБР вниманию аудитории, попросите коллег указать возможные пропущенные негативные ветви.

На рис. 5.37 дана инструкция по построению негативных ветвей, а на рис. 5.38 – типичный пример такого построения.

Позитивный замкнутый цикл

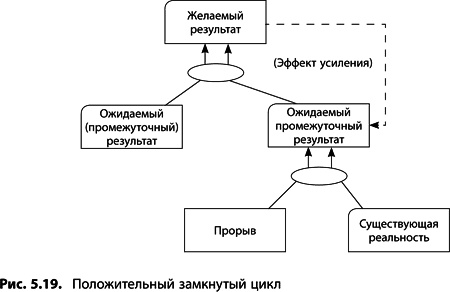

Работая с ДБР, можно столкнуться с ситуацией, когда желаемый результат подкрепляет и усиливает некое явление, расположенное в диаграмме на уровень ниже (рис. 5.19). Обычно это явление не носит негативного для системы характера.

Теория ограничений Голдратта. Системный подход к непрерывному совершенствованию

Подобный желательный эффект носит название позитивного замкнутого цикла, и его наличие в ДБР вносит в систему несомненные преимущества. Поэтому если естественного позитивного цикла обнаружить не удалось, его надо придумать – заставить желаемые результаты подпитывать источник, их вызывающий. Можно использовать принцип саморегулирования, когда желаемый результат будет воспроизводить сам себя. И чем больше таких циклов, тем сильнее и стабильнее предложенное решение.

На рис. 5.35 дан расширенный пример по внедрению принципов TQM, представляющий часть ДБР. Этап в построении ДБР, связанный с позитивными циклами, также описан на рис. 5.36 «Процедура создания дерева будущей реальности».

ДБР как инструмент стратегического планирования

До сих пор мы говорили о ДБР как способе проверить эффективность предложенной идеи. Найти и нейтрализовать следствия, возможные при внедрении. В этих целях ДБР и используется чаще всего. Однако самой важной сферой применения этой диаграммы является стратегическое планирование. Конечно, она не заменяет тщательно и подробно расписанного текстового документа, но зато наглядно показывает, что именно и в какой последовательности нужно сделать.

В первой главе мы пришли к выводу, что задача менеджера – определить, какова конечная цель, насколько далек он сейчас от нее и каковы масштабы преобразований, необходимых для достижения поставленной цели. Это суть стратегического планирования.

Многие профессиональные руководители смогут предложить для своей организации конкретную, достижимую цель. Каждый руководитель может сформулировать необходимые и достаточные условия достижения этой цели. Трудности возникают, во-первых, с разработкой пошагового плана действий, а во-вторых, с методами контроля и проверки эффективности этого плана (ситуация типа «понятно что, непонятно как»).

Дерево текущей реальности дает представление о текущем состоянии системы и ее удаленности от заданного состояния – цели. Диаграмма разрешения конфликтов позволяет определиться с точкой приложения (нестандартные идеи) основных сил и ресурсов, необходимых для преобразования всей системы. А дерево будущей реальности помогает разработать дорожную карту преобразований, с помощью которой можно заранее проверить эффективность идей и отработать варианты нежелательного развития событий, предвидеть побочные эффекты внедрения нестандартных решений. При наличии карты с ней можно будет сверяться в процессе преобразований. Пожалуй, ни один другой инструмент стратегического планирования не позволяет так детально моделировать стратегическое развитие организации и, опираясь на логику ТОС, обходить ловушки, стоящие на пути любых изменений.

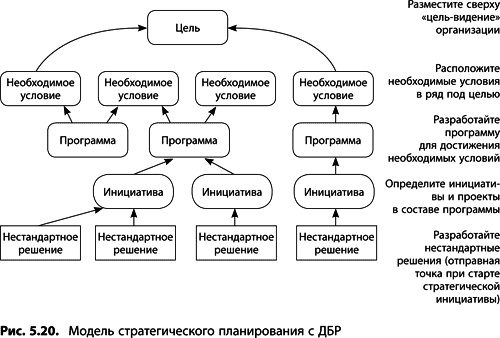

Планирование при помощи ДБР начинается с формулировки главной цели (рис. 5.20). Поместите цель в самой верхушке будущего логического дерева. Затем определите все условия, необходимые для достижения этой цели. Эта задача может оказаться не из легких: человек, планирующий карьеру, может, например, потратить часы на выявление условий достижения намеченной карьерной вершины. Если же речь идет о стратегии развития компании, на решение подобной задачи (выявление условий реализации «стратегического видения» фирмы) у руководства уйдут недели. Найденные условия затем располагаются в ряд под целью – в терминах ДБР это желаемые результаты, которых мы хотим добиться, или так называемые критические факторы успеха.

Теория ограничений Голдратта. Системный подход к непрерывному совершенствованию

Необходимые условия зададут общее направление деятельности, позволят сформировать стратегическую программу, в рамках которой разрабатываются несколько проектов и инициатив. Соответственно, их успех или провал определяет успех всей программы, т. е. достижение стратегической цели – «видения» организации. С точки зрения ТОС стратегическая программа организации совпадает с основной задачей системы, формулируемой обычно в диаграмме разрешения конфликтов, а стратегические инициативы, позволяющие ее реализовать, – это следующие за задачей необходимые условия в ДРК. На самом нижнем уровне ДБР при стратегическом планировании располагают явления действительности и нестандартные решения, обязательные для запуска инициатив. Как мы показали ранее, сами нестандартные идеи (конкретные действия или описание новых условий) могут также формулироваться при работе с ДРК. Таким образом мы можем сформировать основу стратегического плана, схему, которую осталось оснастить деталями. Следующий раздел «Создание дерева будущей реальности» и рис. 5.36 описывают порядок построения ДБР. Порядок реализации проектов-инициатив – это тема следующей главы «Дерево перехода», там же описано, как применять ДП при планировании стратегических инициатив.

По завершении работы стратегическое дерево будущей реальности должно выглядеть как на рис. 5.21: главная «цель-видение» наверху, стратегическая программа (инициативы и проекты) – в середине, а планы и решения, которые приведут все это в движение, – в основании диаграммы. Каждая отдельная инициатива или проект – это отдельная ветвь дерева. В принципе ветви стратегического ДБР могут пересекаться, ведь системные элементы организации взаимосвязаны и взаимозависимы.
