Онлайн книга «Вовремя и в рамках бюджета. Управление проектами по методу критической цепи»

Таблица 10.2. Рекомендации по работе с рисками |
---|
методом мозгового штурма. Можно вспомнить, какие проблемы возникали на подобных проектах ранее. Обычно с созданием списка рисков проблем не возникает. Однако никто не умеет заглядывать в будущее, поэтому реестр рисков никогда не будет полным. Фантазировать можно бесконечно, большого смысла в этом нет. Вам нужен список типов рисков, которые наиболее вероятны именно для вашего проекта.
10.3.1.1. Допущения проекта
Многие из сделанных вами допущений могут превратиться в риски, если в жизни все окажется не так, как вы предполагали. Например, вы исходили из установки, что инспекторская проверка займет, вероятнее всего, 60 дней, или 30 дней, если брать среднюю продолжительность. Если же на деле она длится больше, чем две трети проектного буфера, налицо риск, угрожающий успеху проекта. Исходя из этого опыта, при выполнении другого проекта с вовлечением того же инспектирующего органа вы будете уже готовы к тому, что инспекция может затянуться.
В то же время следует избегать слишком большого количества допущений. При формулировке исходных установок и сопряженных с ними рисков полагайтесь на здравый смысл.
10.3.1.2. Проверочные списки
Проверочные списки помогают установить, не пропустили ли вы чего-то важного. Однако у них есть два недостатка:
1) в разработанных заранее проверочных списках могут содержаться вроде бы весомые и значимые риски, которые на самом деле не существенны для вашего проекта;
2) ориентация на проверочные списки вселяет ложное чувство уверенности в том, что вы все учли и предусмотрели, ограничивает ваше мышление.
И снова — полагайтесь на здравый смысл.
10.3.1.3. Критическое осмысление плана
Необходимо окинуть ваш план критическим взглядом и подумать, а что может пойти не так на ключевых этапах. Это подмога в составлении списка рисков. На стадии идентификации рисков записывайте смело все, что приходит на ум. В дальнейшем вы сгруппируете однотипные риски.
10.3.1.4. Группирование рисков
Если список получается слишком длинным, следует сначала объединить похожие пункты и лишь затем приступать к выработке мер реагирования. Ваша задача — получить управляемое количество вероятных рисков. С увеличением детализации списка точность ваших прогнозов выше не станет. Ведь, по сути, число потенциальных рисков бесконечно. Вам никогда не перечислить их все. Гораздо более важно учесть самые существенные из угроз и установить систему мониторинга и реагирования на наступившие события. Невозможно сконцентрироваться, когда деталей слишком много, как невозможно и спланировать адекватные меры реагирования на все. Необходимо сократить список хотя бы до пары десятков наименований. А когда проект не из самых больших (то есть с бюджетом менее $10 млн и длительностью 1-2 года), список должен состоять не более чем из 10 пунктов. Иначе такой проект лучше, пожалуй, и не начинать.
10.3.2. КЛАССИФИКАЦИЯ РИСКОВ ПО ВЕРОЯТНОСТИ

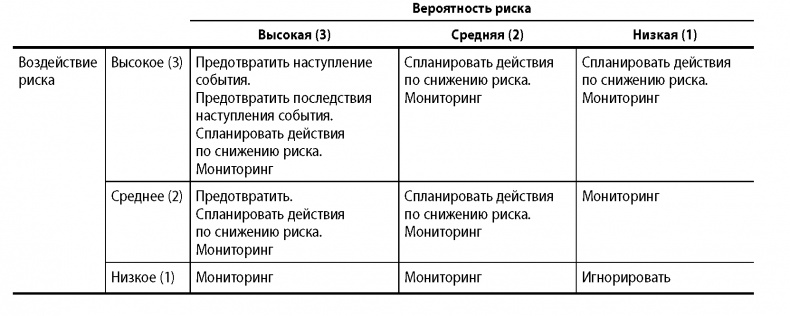

Чтобы подобрать правильные меры реагирования на риск, необходимо оценить вероятность его наступления во время выполнения проекта. Нет смысла тратить ресурсы на защиту от событий, которые вряд ли произойдут. В то же время необходимо принять меры по предотвращению наступления рисков, вероятность которых высока, и подготовить план реагирования на ситуации хотя и маловероятные, но чреватые серьезными последствиями для проекта.
Питер Бернштайн [8] отмечает: «Суть управления рисками заключается в том, чтобы расширить подконтрольные нам области и сузить зоны, логика событий в которых нам не известна и не поддается нашему влиянию». Далее он говорит, что страховка доступна лишь там, где действует закон больших чисел (смотрите четвертый пункт в перечне ниже). То есть там, где теория вероятностей работает на страховщика. В таком случае из самого определения риска следует, что мы имеем дело с маловероятным событием.
