3.2.2. Системы управления запасов с фиксированным интервалом времени
Оптимальный размер заказа
Q0непосредственно не используется в работе системы, но дает возможность предложить эффективный интервал времени между заказами, величина которого используется в качестве исходного параметра:
где
?Z– рекомендуемый интервал времени между заказами, дни;
N– число рабочих дней в периоде, дни;
Q0– оптимальный размер заказа, шт., рассчитанный по формуле;
S– потребность в комплектующих, шт.
В системе с фиксированным интервалом времени между заказами последний выдается в фиксированный момент времени.

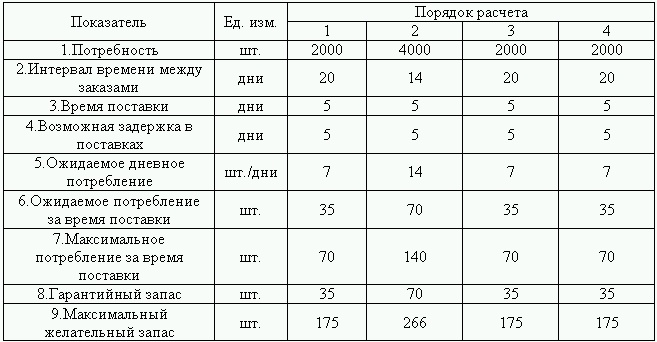

Таблица 4. Расчет параметров системы с фиксированным интервалом времени между поставками
Построение графиков движения запасов по всем комплектующим изделиям представлено для случаев:
Отсутствия задержек в поставках
(а);
Наличия единичного сбоя в поставках (
б);
Наличия неоднократных сбоев в поставках (
в).

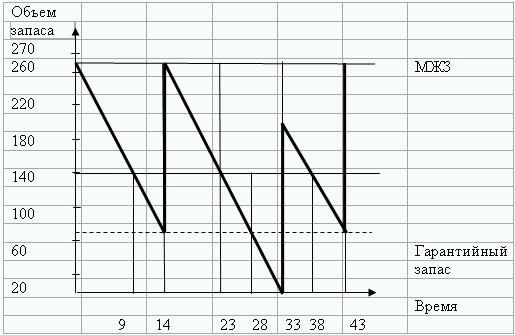

Рис. 5. Система управления запасами с фиксированным интервалом времени между заказами для комплектующего изделия 2 при отсутствии задержек в поставках и наличии одного сбоя
(а, б).

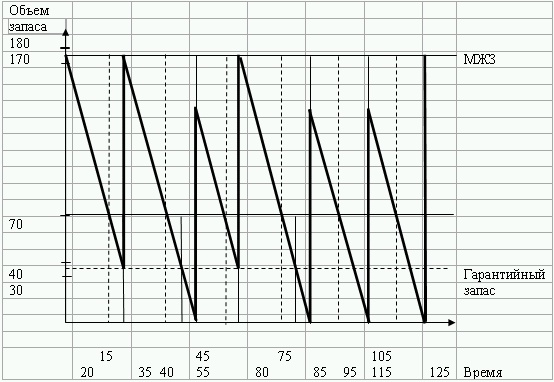

Рис. 6. Система управления запасами с фиксированным интервалом времени между заказами для комплектующего изделия 2 при наличии неоднократных сбоев
(в).

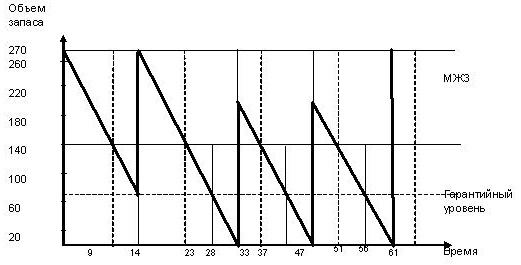

Рис. 7. Система управления запасами с фиксированным интервалом времени между заказами для комплектующих изделий 1,3,4
(а, б, в).
Для комплектующих изделий 1, 3, 4 срок возврата системы в нормальное состояние с наличием гарантийного запаса при наличии единичного сбоя в поставках (рис. 7) – 40 дней, максимальный срок задержки в поставках, который может выдержать система без выхода в дефицитное состояние 5 дней. При наличии неоднократных сбоев в поставках система не выходит в дефицитное состояние (только опускается ниже гарантийного запаса)
Для комплектующего изделия 2 срок возврата системы в нормальное состояние с наличием гарантийного запаса при наличии единичного сбоя в поставках (
б,рис. 5) – 28 дней, максимальный срок задержки в поставках, который может выдержать система без выхода в дефицитное состояние 5 дней
При наличии неоднократных сбоев в поставках (
в, рис. 6) система не выходит в дефицитное состояние (только опускается ниже гарантийного запаса).
Сравнение основных систем управления запасами. Рекомендации по совершенствованию работы систем.
Основные системы управления запасами имеют ряд взаимных недостатков и преимуществ. Система с фиксированным размером заказа требует непрерывного учета текущего запаса на складе. Напротив, система с фиксированным интервалом времени между заказами требует лишь периодического контроля количества запаса. Необходимость постоянного учета запаса в системе с фиксированным размером заказа можно рассматривать как основной ее недостаток.
В то же время в системе с фиксированным размером заказа максимальный желательный запас всегда имеет меньший размер, чем в системе с фиксированным интервалом времени между заказами. Это приводит к экономии на затратах по содержанию запасов на складе за счет сокращения площадей, занимаемых запасами, что, в свою очередь, составляет преимущество системы с фиксированным размером заказа перед системой с фиксированным интервалом времени между заказами.
В рассматриваемом варианте система с фиксированным размером заказа для всех комплектующих изделий как при наличии неоднократного сбоя, так и при неоднократных сбоях в поставках не уходит в дефицит, но опускается ниже гарантийного запаса.
Поэтому для совершенствования работы данной системы необходимо поднять пороговый уровень заказа, что позволит раньше делать заказ. Тогда при наличии сбоев система не будет опускаться ниже гарантийного запаса и сможет выдерживать более длительные задержки в поставках. С другой стороны при увеличении размера заказа увеличатся расходы на транспортировку, разгрузочные операции, складирование запасов, а также на хранение заказа.
Для системы с фиксированным интервалом времени между заказами необходимо уменьшить интервал времени между поставками, т. е. чаще делать заказ. Это позволит системе даже при наличии неоднократных сбоев в поставках оставлять не тронутым гарантийный запас, что дает возможность при необходимости выдержать и более долгий срок задержки заказа и избежать возможным потерь при повышении спроса на продукцию.
3.3. Проблемы при создании логистических информационных систем
В течение последних лет бурно развиваются основанные на информатике так называемые новые логистические технологии. Информационные системы занимают в этих технологиях центральное положение. Развитие логистики в развитых странах не в последнюю очередь стимулируются необходимостью быстрой реакции производителей на конъюнктуру рынка, стремлением в короткое время адаптироваться в изменяющихся ситуациях.
Центральной идеей логистики является планирование, управление и контроль предпринимательской деятельности, всех материальных и информационных потоков связанных с этой деятельностью. Информационные системы в логистики предполагают быструю адекватную реакцию на требование рынка, слежением за временем доставки, оптимизацию функций в цепях доставки и снабжения и другое.
Но и здесь возникают трудности и проблемы создания информационных систем на предприятии. Одной из первых проблем –
отсутствие сбора информации на предприятиях. В основном информация носит не точный, не оперативный и не преемственный характер. Зачастую компании терпят крах по причине несвоевременной, либо недостоверной полученной информации.
Что и говорить в нашей стране подобные проблемы ведут просто к хаосу в экономике. Также слабое развитие коммуникационных сетей по структуре и техническому уровню для информационных систем обслуживающих ЭВМ и отсутствие информационного взаимодействия между поставщиками-производителями и покупателями-потребителями становятся следующей проблемой создания хорошо отлаженных логистических информационных систем.
