Экипаж- 48 человек (4 офицера, 6 оберфельдфебелей или фельдфебелей, 9 унтер-офицеров и 29 матросов), в 1943/44 гг. были добавлены зенитные расчёты и общая численность экипажа возросла до 60 человек.
Первая подлодка серии IXС была заложена на «Дойче Верфт» 12 февраля 1940 г. Новинкой в немецком судостроении был используемый фирмой «Дешимаг» так называемый метод взрывной клёпки прочного корпуса. При этом прочный корпус лодки, разделенный на 9 секций (на каждую длиной от 280 до 770 см использовалось 9 взрывных заклёпок) многократно усиливался шпангоутами через каждые 70 см. На верфи имеющиеся стальные листы вальцевались (прокатывались) до толщины от 18,5 до 22 мм, что позволяло сгибать их по продольной оси. Согнутые листы соединялись взрывными заклепками (по 4-6 штук) в кольцо и сваривались с согнутыми шпангоутами из полосовой стали. При этом в процессе сборки прочного корпуса был разработан оптимальный вариант, когда взрывная клёпка использовалась при движении валиков вокруг корпуса, а сварка – на горизонтальных направлениях.
Водонепроницаемые переборки устанавливались, скреплялись и сваривались со шпангоутами. Концевые переборки приваривались к крайним стальным листам корпуса при сборке. В процессе сборки внутри прочного корпуса устанавливались цистерны, днище коридора, перегородки и т.д.
Все переборки, палубная надстройка, а также поперечные шпангоуты снаружи прочного корпуса монтировались также в цехах верфи. Там же приваривались к прочному корпусу некоторые большие части носовой и кормовой оконечностей, а также небольшие части верхней палубы. Балластный киль был по большей части сборным.

График распределения подлодок серий IX А, В, С и С/40 в 1939-45 гг. по разным категориям
Сборка в эллинге начиналась обычным способом сборкой частей киля па стапеле и соединением комплектного балластного киля. Затем отдельные части прочного корпуса монтировались на киле и он приваривался к нему. От центрально 6 отсека отходили в обе стороны отсеки 5 и 7, 4 и 8, 3 и 9, 2 и 10 и наконец кормовой 1. После сборки прочного корпуса монтировалась рубка. Части прочного корпуса лодки после сборки и регулировки проверялись водой, заливаемой внутрь под давлением 3 атм. После этого начиналась установка внутренних механизмов и узлов и сборка легкого (наружного) корпуса лодки. Деревянная часть верхней палубы собиралась из сосновых досок шириной 80 мм с интервалом 20 мм. Установка машин начиналась с монтажа вспомогательных механизмов и приборов в центральном отсеке и укладки главного кабеля. Затем через большой монтажный люк устанавливались главные машины и укреплялись на станинах. Много места внутри занимали торпедные аппараты с большим люком для загрузки торпед. Последней большой работой при сборке были аккумуляторные ямы для батарей.
Впоследствии при освоении выпуска подлодки серии IXС на верфи в Киле был налажен выпуск отдельных секций и окончательная сборка происходила па других верфях. Вскоре возникли трудности из-за дефицита рабочей силы, т.к. с 1941 г. много государственных заводских рабочих было переведено на сталелитейную фирму в Бинненланде. По распоряжению министра вооружений Шпеера с весны I942 г. координацией постройки подлодок серии IXС стал руководить Фриц Нееф.
В целях стандартизации строительства подлодок фирма «Дешимаг» начиная с подлодки U 877 унифицировала оборудование сжатого воздуха, которое стало единым для подлодок серий IXС и VIIС. Среднее время постройки на эллинге подлодки серии IXС составило на верфи «Везер» 214 дней, на «Дойче Верфт» – 241 день. С учетом установки вооружения и пробных испытаний общее время составило 10-11 месяцев.
Сроки исполнения постройки подлодки серии IXС/40 фирмы «Дешимаг»
от 30 апреля 1943 г. представлены в следующем ходе строительно-монтажных работ:
День после закладки лодки |
Основные и промежуточные работы |
0 |
закладка лодки |
26 |
закладка главной оси |
76 |
завершение испытания прочного корпуса |
81 |
начало внутреннего монтажа |
93 |
готовность отверстий в кормовой части |
117 |
установка винтов на валы |
134 |
установка главных электромоторов |
154 |
установка дизельных моторов |
165 |
окончание внутреннего монтажа |
177 |
начало установки аккумуляторных батарей |
210 |
спуск со стапеля |
257 |
ввод в действие электромоторов |
261 |
ввод действие дизельных моторов |
288 |
готовность перископного устройства |
290 |
испытание высокого напряжения |
292 |
зарядка аккумуляторных батарей |
300 |
сдача лодки заказчику |
В апреле 1943 г. для постройки корпуса подлодки серии IXС/40 на верфи «Везер» фирмы «Дешимаг» требовалось 247500 рабочих часов, а для постройки и установки машин и механизмов – 167 500 рабочих часов. Для сравнения: на лучшей верфи рейха «Блом и Фосс» при постройке подлодки серии VIIС/41 эти данные соответственно составляли 150000 и 105000 рабочих часов.
К лету 1943 г. программа постройки подлодок серии IXС из-за очень суровой зимы 1941/42 гг. значительно отстала от установленного плана. Большое влияние оказали и массированные налёты союзной авиации в конце июля 1943 г., когда гражданское население Гамбурга понесло большие потери.

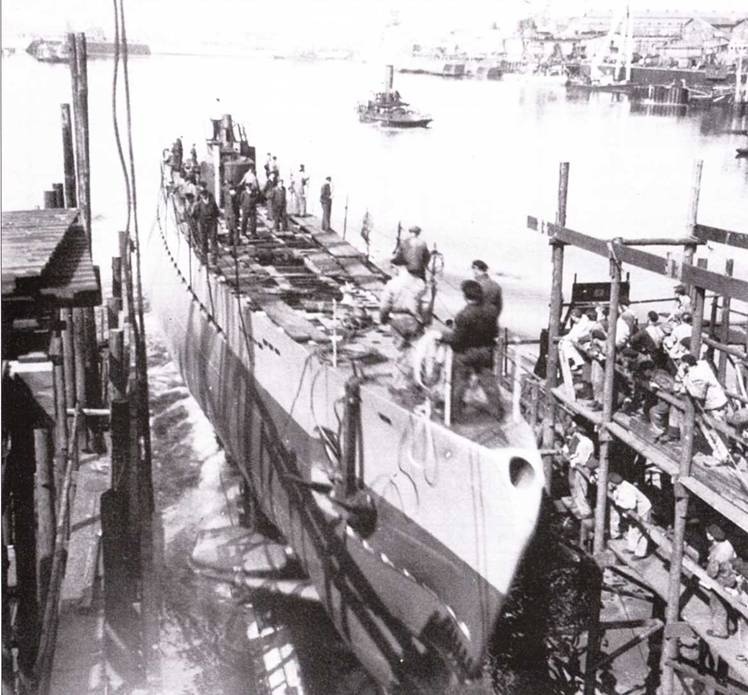

Здесь запечатлены два момента из жизни подводных лодок, которые были характерны для 47 подлодок серий IXС и IXС/40. Все они были потоплены уже в нервом боевом походе. На снимке вверху – спуск со стапеля подлодки U 175 в 5-м эллинге верфи «Везер» в Бремене 2 сентября 1941 г. Эта новая большая верфь в годы войны выпустила наряду со многими эсминцами и подлодками других типов 60 подлодок серий IXС и IXС/40. На заднем плане виден недостроенный тяжелый крейсер «Зейдлиц» и крейсеры Z 30 и Z 32.
