Книга Броненосные крейсера типа “Адмирал Макаров”. 1906-1925 гг., страница 8. Автор книги Рафаил Мельников

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Броненосные крейсера типа “Адмирал Макаров”. 1906-1925 гг.»

Cтраница 8

“С самой хорошей стороны” его рекомендовал бывший главный корабельный инженер Севастопольского порта П.Е. Черниговский (1855-?), который ранее — в 1898–1902 гг. — был членом наблюдающей комиссии при постройке в Америке крейсера “Варяг” и броненосца “Ретвизан”. С 1905 г. служил в Петербурге в МТК и с 1908 до 1910 гг. начальником Адмиралтейского завода. Как говорилось в ответе А.М. Лазареву, назначение В.В. Константинова 25 июля 1905 г. бывший тогда за Главного инспектора кораблестроения Н.В. Долгоруков (1849–1918) объяснял необходимостью возможно большему числу инженеров дать возможность расширить свой технический кругозор путем ознакомления с постановкой дел кораблестроения за границей”.

27 августа 1905 г. В.В. Константинов прибыл в Тулон и приступил к наблюдению за работами. В начале января 1906 г. вместо Лазарева наблюдение возглавил прибывший из Петербурга капитан 1 ранга Г.И. Залевский.


Броненосные крейсера типа “Адмирал Макаров”. 1906-1925 гг.

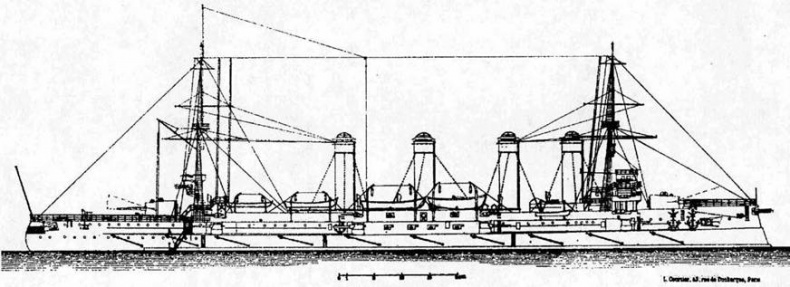

Броненосный крейсер “Баян”. 1903 г. (наружный вид)


2 апреля 1905 г. новый крейсер (вместе с “Баяном” и “Палладой”) был зачислен в списки флота под названием “Адмирал Макаров”. Этим поспешным актом рассчитывали поднять боевой дух шедшей тогда на Дальний Восток 2-й Тихоокеанской эскадры. Официальной датой начала постройки корабля в донесениях наблюдающих называлось 22 марта/4 апреля 1905 г., но записка № 1 о степени готовности корабля была датирована лишь 1 февраля 1906 г. Очевидно, фирма, пользуясь неорганизованностью и нестабильностью наблюдения, мало информировала наблюдающих о ходе работ.

Невнятной была и форма отчетности. Проектный состав строительной нагрузки включал вес корпуса с устройствами (4684 т), вес палубной брони (344 т), вес всей остальной брони 1086,5 т), полный вес корпуса с броней составлял (6114,5 т). Стоимость корпуса с установкой брони составляла 18450000 франков. Изготовление корабля к плаванию назначалось на 1/14 сентября 1907 г., сведенные в 15 статей виды работ в итоге давали готовность к 1 января 1906 г. 30,19 % “по стоимости” и 51,91 % “по весу”. На 1 февраля эти показатели составляли 33,28 % и 54,94 %. Из предусмотренных проектом 1 950 000 заклепок установлено было 500 000. В числе первых задержек обнаружился привычный изъян французского литейного производства. Из-за огромных раковин (наибольшая глубина доходила до 35 мм при толщине металла 58 мм) в январе пришлось забраковать две муфты гребных валов (левого и правого). Заводу пришлось извлекать уже установленные в корпусе корабля муфты и заменять их. Спуск крейсера на воду, назначавшийся на февраль, отложили на май. В своей записке № 2 от 1 марта 1906 г. о ходе работ наблюдающий инженер Н.В. Долгоруков указывал, что переделка забракованных дейдвудных труб не может служить причиной к переносу срока сдачи корабля. Только 21 февраля 1906 г. в ГУКиС был получен и передан в МТК перевод на русский язык контракта, заключенного с фирмой 20 апреля/3 мая 1906 г. Его подписали представитель фирмы Видман и начальник отдела Сооружений ГУКиС контр-адмирал А.Р. Родионов (тот самый, что был первым командиром “Баяна” при его заказе в 1899 г.).

Контракт подтверждал главнейшие характеристики корабля и его вооружение, включающие 2 8-дм, 8 6-дм, 20 3-дм (почему-то 75-мм калибр не обозначен), 4 57-мм пушек и 4 пулемета Максима, два подводных минных аппарата и сети минного заграждения. Уточнялось также, что “ввиду постройки в России двух подобных крейсеров завод передает наблюдающим для C-Пб порта один экземпляр всех общих и рабочих чертежей”. Гарантировалась также доставка ведомости заказа материала для всех деталей. Не оговаривались, однако, сроки получения этих чертежей и ведомостей, что по сути освобождало фирму от предоставления заказчику необходимого для постройки полного комплекта рабочих чертежей.

В пору было повторить слова покойного управляющего Морским министерством П.П. Тыртова, в сердцах вырвавшиеся у него по поводу очень уж добрых отношений морского агента в США с американской броневой фирмой: “Нечего сказать, усердны агенты Морского министерства”. Подтверждался и фантастически либеральный срок готовности крейсера. Вполне законченный, он должен быть готов войти в док перед испытанием спустя 32 месяца со дня выдачи наряда на постройку. Продолжительность этих испытаний и вовсе не оговаривалась. Приводились штрафы за неисполнение условий контракта, подтверждалась и стоимость заказа — 18 450000 франков. В апреле 1906 г. наблюдающий инженер Константинов уточнял, что эта стоимость полная (даже и эту тонкость в контракте сумели обойти) с броней и механизмами, но без орудий, а не только корпуса с броней.

По мере готовности корпуса на стапеле фирмы соответствующие чертежи передавали инженеру Залевскому для пересылки в Петербург. Все повторилось так, как было при постройке в России крейсеров по германскому проекту “Богатыря” и броненосцев по французскому проекту “Цесаревича”: русских заказчиков заставляли приноравливаться к ходу работ контрагентов и соответственно сдерживать копирование проекта в Петербурге. От заказа же вполне готового комплекта чертежей бюрократия почему-то упорно уклонялась. Отставание от мирового уровня было безнадежно и вдвойне предрешено. Ведь корабль строился по проекту прошлого века.

И неразрешимой остается еще одна историческая загадка, почему император Николай И, в родстве и тесной дружбе с Вильгельмом II, не видел необходимости заказать в Германии крейсер по усовершенствованному проекту блестяще себя проявившего “Новика”. Ведь именно Германия, настойчиво и упорно развивая тип эскадренного крейсера (чем и был “Новик”), уже пришла к типу 25,7-уз. “Нюрнберга” (3450 т, 1906 г.), а вскоре — в 1908 г. и к 27-уз турбинному “Кольбергу” (той самой верфи Шихау, что строила для России “Новик”). Его собрату “Аугсбургу” (с Кильской верфи, строившей для России контрабандные “Добровольцы”) вскоре предстояла затяжная и безопасная игра в “кошки-мышки” с приобретенными во Франции и выстроенными в России 20-уз воспроизведениями французского “Баяна”.

Но мощное силовое поле все подавляющей рутины не оставляло никаких шансов на самое элементарное предвидение. И с легкой душей власть в Петербурге и наблюдающие в Тулоне знатоки дела продолжали созидать и совершенствовать постройку корабля, безнадежно устаревшего и уже ненужного флоту.

5. Закладка и спуск на воду

Официальную закладку французы провели 14/27 марта 1906 г.

Любившие оригинальничать (огромная коллекция разнотипных кораблей, сооружавшихся в зависимости от воззрения сменявших друг друга министров, увлечение одноорудийными башнями, немыслимые завалы бортов на броненосцах), французы умели быть и очень практичными. Они опередили мир в сооружении подводных лодок (с русскими союзниками, правда, делиться не захотели). Очень здорово была проведена и закладка “Адмирала Макарова”. На его закладной серебряной доске (размером 147x105 мм) вместе с силуэтом корабля была выгравирована не дата состоявшейся церемонии закладки — 14/27 марта 1906 г., а дата той фактической закладки, которая во времена парусного флота и означала начало фактической постройки корабля, когда еще во времена Рима в киль корабля закладывали серебряную монету. Эта дата 22 марта 1905 г. (то есть годом раньше, и значилась в двуязычном (по-русски и по-французски) тексте доски. За ней следовало название фирмы, место постройки Ля Сейн близ Тулона и фамилия директора — М. Римбанд.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
