Книга Крейсер «Очаков», страница 18. Автор книги Рафаил Мельников

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Крейсер «Очаков»»

Cтраница 18

Много времени отняла обстоятельная дефектация всего сложного стапельного хозяйства. Выяснилось, например, что предстоит выполнить большой объем работ по замене брусьев, пораженных гнилью и червоточиной в месте соединения надводной и подводной частей стапеля. Предстояло также разобрать каменную кладку в конце надводного стапеля, заложить камнем подводные концы продольных брусьев и залить их „гидравлическим раствором”. А порт для удобства заказа материалов требовал уже и составлений сметы на полный ремонт подводного спускового фундамента…

Заблаговременно следовало позаботиться о заказе литья — штевней, мортир, кронштейнов гребных валов. Как показал недавний печальный опыт постройки броненосца „Князь Потемкин- Таврический”, задержка с поставками этих литых деталей могла оказаться роковой — привести к срыву срока спуска корабля на воду. 8 декабря 1900 г. строитель обратился к главному корабельному инженеру с дельным предложением заказать литье через ГУКиС для всех трех крейсеров сразу по уже копировавшимся в Петербурге чертежам „Богатыря”. Это позволило бы значительно удешевить и ускорить работу. Ахтерштевень, рулевую раму и кронштейны требовалось доставить в Севастополь не позднее октября 1901 г., а мортиры и форштевень — к декабрю 1901 г.; модели отливок следовало передать избранному для заказа заводу не позже чем за пять месяцев до указанных сроков.

Обстоятельно разработанные Н. И. Янковским технические условия на литье, включавшие и обязательное требование предусмотреть приливы, из которых можно было бы вырезать образцы (пробные планки) для испытаний физико-механических свойств металла, были своевременно сообщены в МТК для согласования и выяснения возможности заказа комплектования литья сразу на три крейсера. И вновь мы сталкиваемся с удивительной, непонятной разобщенностью трех строителей однотипных кораблей. Ни между строителями (показателен пример бившегося в одиночку над путаными чертежами И. О. Гайдамовича) ни в высших инстанциях не было какой- либо озабоченности тем, чтобы путем максимальной унификации и кооперации между заводами- строителями уменьшить расходы, ускорить постройку.

Оказалось, что для строившегося в Петербурге „Витязя” технические условия на поставку литья практически в то же самое время разрабатывал его строитель А. И. Мустафин; больше того, заказ по этим условиям был уже дан Путиловскому заводу со сроком 1 сентября 1901 г. Все модели, за исключением заканчивавшихся изготовлением моделей кронштейнов и мортир, уже находились на Путиловском заводе. По мнению члена МТК Н. И. Комова, те же модели могли служить и для изготовления литья на черноморские крейсера. Однако ответ от имени МТК об этом был, как ни парадоксально, отправлен лишь пять месяцев спустя. Такая „оперативность” тогда была обычной практикой.

Тем временем фирма „Вулкан”, заканчивавшая постройку „Богатыря” на стапеле и уже искавшая пути, как избежать штрафа за срыв срока его сдачи, усилила „отгрузку” чертежей в Россию. Оказавшийся в роли координатора строитель „Витязя” А. И. Мустафин регулировал очередность копирования чертежей. В работу эту была вовлечена уже и чертежная МТК под начальством полковника Я. Д. Левицкого. Прибывший, наконец, третий, утвержденный МТК вариант теоретического чертежа, учитывавший выполненное на „Богатыре” снижение броневой палубы 18 ноября 1900 г. пересылается МТК в ГУКиС для отправки его строителям в оригинале, чтобы „последние сделали с него каждый для себя копию на коленкоре” и приобрели бы, наконец, уверенность в правильности выполненной ими разбивки на плазе. Остальные чертежи, опять-таки „для ускорения доставки в Черное море”, МТК предлагал ГУКиС копировать на коленкоре в двух экземплярах (один для „Витязя”), соблюдая с „особенной тщательностью и верностью” надписи на немецком языке (перевод предоставлялось каждому строителю выполнять по своему вкусу). „Вторые световые копии” должны были выполняться уже на юге.

Копировавшиеся в Петербурге в октябре-ноябре 1900 г. чертежи, начиная с первоочередных, начали в декабре поступать в Севастополь, а уже оттуда — направлялись в Николаев. Негладко получалось и здесь. Так, поступившую в январе 1901 г. партию из 59 чертежей сходу переправили в Николаев, чтобы там срочно сняли для себя копии, а оригиналы вернули. Однако строитель „Очакова” дожидался возврата этих чертежей до апреля.


Крейсер «Очаков»

Обозначения палуб: П-т — полуют; П-к — полубак; В — верхняя; Ж — жилая; Б — броневая; верхняя линия — горизонтальный участок, нижняя — притыкание наклонного участка (скоса) к наружной обшивке; Ф — линия фальшборта.


Крейсер «Очаков»

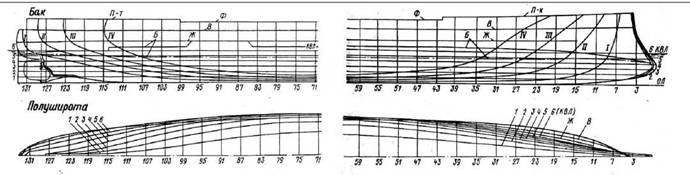

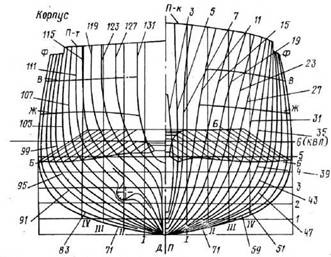

Теоретический чертеж крейсеров серии „Олег” — „Очаков ” (корпус, бок и полуширота). Длина между перпендикулярами, проведенными через шп. 1 и шп. 128 (шпация 1 м), — 127 м; по КВЛ — 132,4 м; наибольшая — 134,1 м. Ширина 16,6 м; осадка на ›‹/emphasis› ровный киль — 6,3 м. Водоизмещение по чертежу 6611 т. Ватерлинии проведены через 1,05 м; батоксы — через 1,385 м.


Худо приходилось черноморским судостроителям. В отличие от коллег в Петербурге, где (не говоря уже об изъятом из подчинения военнному порту Балтийском заводе) новое судостроение в порту имело самостоятельный статут, в Севастополе и Николаеве заботы судостроителей были для портовых контор отнюдь не главными среди Массы текущих забот. И очень трудно было добиваться от портового Начальства понимания специфики не терпящего проволочек нового судостроения, должной оперативности.

Не скоро дошли до Черного моря результаты проверки проекта „Богатыря”, выполненной по поручению МТК А. И. Мустафиным в сентябре 1900 г. Оказалось, что водоизмещение крейсера уже возросло не только сверх 6300 т, названных при заключении контракта, но и сверх 6500 т, оговоренных при утверждении спецификации; теперь оно составляло 6675 метрических или 6568 [29] английских тонн.

Не по рекомендациям МТК, но все-таки усиленными были выполнены ребра жесткости главных водонепроницаемых переборок и продольных переборок угольных ям. Облегченными против требований МТК оказались бимсы верхней и броневой палуб. Так и не нашло отражения в конструктивных чертежах принятое еще в начале года решение опустить верхнюю палубу на 100 мм.

До конца 1900 г. главной заботой строителя „Очакова” оставалась корректировка и выпуск переработанных корпусных чертежей для предстоящего развертывания работ по изготовлению деталей.

Круг вопросов, решаемых строителем, неуклонно расширялся. Уже 1 декабря ГУКиС потребовало сообщить сроки готовности корпуса, так как от этого зависел план работ изготовителя машин и котлов. Этим предприятием был завод впервые выполнявшего крупный военный заказ „Общества железоделательных, сталелитейных и механических заводов Сормово”, привлекавшегося ГУКиС к кораблестроению в соответствии с задачей расширения круга частных контрагентов морского министерства.

Такой же заказ на механизмы для николаевского крейсера получило уже имевшее опыт изготовления машин для „Князя Потемкина-Таврического” „Общество судостроительных, сталелитейных и механических заводов в Николаеве”. Для балтийского крейсера „Витязь” механизмы по тому же предварительному наряду ГУКиС от 13 мая 1900 г. поручалось изготовить петербургскому Франко-русскому заводу.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
