МТК под председательством контр-адмирала С.О. Макарова в общем одобрил чертежи трехвинтового крейсера для постройки. 8 ноября доработанные заводом чертежи были переданы вновь в МТК и там погрузились в многомесячное их изучение. Прошел февраль 1894 г., а из МТК на запросы порта, не имевшего документов для организации наблюдения за уже начатой (16 октября 1893 г.) постройкой, по-прежнему отвечали, что проект еще находится на рассмотрении. Правда, это не мешало решению отдельных частных вопросов: утвердили представленные 10 сентября И.Ф. Бостремом чертежи стапель-блоков, разрешили форштевень нового крейсера (получившего 7 ноября название "Россия") отлить по чертежам "Рюрика", согласились (журнал № 46 от 22 марта 1894 г.) прежние бимсовые, угловые и тавробимсовые профили заменить коробчатыми. Тут тянуть было нельзя: через 18 месяцев планировался спуск крейсера на воду, и заводская судостроительная кузница должна была за это время выдать все 600 бимсов.


Крейсер I ранга "Россия" (1895 – 1922)

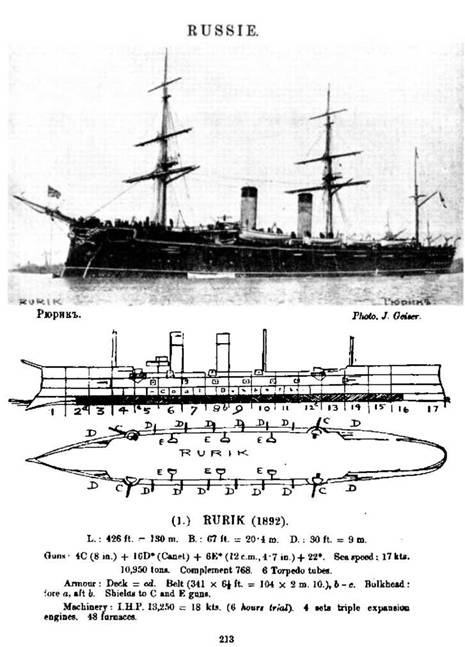

Крейсер 1 ранга "Рюрик".

(Сведения о корабле, опубликованные в английском справочнике "JANE'S FIGHTING SHIPS". 1900 г.)


По предложению управляющего Морским министерством заменили шесть 120-мм пушек на четыре 152-мм. Взаимными проектными подвижками пушек и боевой рубки удалось обеспечить нормальные углы возвышения носовых 203-мм орудий (им мешал мостик). Кормовую 152-мм пушку с батарейной палубы перенесли на палубу юта, за кормовой перпендикуляр, но никто не поддержал артиллерийский отдел, предлагавший с той же целью – достижения большего угла обстрела – погонную 152-мм пушку перенести из-под полубака на его палубу (сделать это в 1904 г. заставила война, выявившая чрезмерную роскошь применения столь "специализированной" пушки). Разнокалиберность артиллерии, уменьшившуюся было в 1894 г., вновь усугубили летом 1895 г. установкой только что появившихся патронных 75-мм пушек.

Защиту орудий усилили разделительными полупереборками из 37-мм брони протяженностью до половины расстояния от борта до диаметральной плоскости. Хотя и не круговая, как предлагал Н.Е. Кутейников, она все же исключала возможность поражения взрывом одного снаряда сразу нескольких орудий и их прислуги (именно на такую опасность для открытой батареи "Рюрика" указывал в 1896 г. автор известного морского ежегодника лорд Т.А. Брассей). Вдвое, в сравнении с "Рюриком", – до 305-мм увеличили толщину брони боевой рубки, не защищенные на "Рюрике" кожухи элеваторных шахт прикрыли теперь 76-мм броней.

Так с каждым новым усовершенствованием но ходу постройки преображался проект "России", который уже внешне, приобретя четыре дымовых трубы и утратив парусный рангоут, отличался от "Рюрика". Прежними остались только продолжавшиеся задержки МТК в рассмотрении поступавших от завода чертежей и документов.

Спецификацию по корпусу получили только в мае, чертежи -в августе 1894 г. Три месяца ждали утверждения представленных в июне чертежей ахтерштевня, руля и рулевой рамы, а в октябре С.К. Ратник уже напрямую жаловался управляющему Морским министерством на новую двухмесячную задержку с рассмотрением чертежей кронштейнов гребных валов, а также количества и расположения мачт. То же самое происходило и в течение 1895 г., когда неоднократно менялись, переделывались и снова возвращались на завод для переделки чертежи наружного вида, расположения артиллерии, дымовых труб, внутреннего расположения, динамо-машин, прожекторов и т.д. И все это – в условиях постоянного требования управляющего Морским министерством "беззамедлительной постройки" крейсера.

2. Министр приказывает – завод выполняет

Постройка крейсера, задерживаемая нескончаемыми проектными неувязками, осложнялась также сооружением над ним крытого каменного эллинга и перестройкой судостроительной мастерской. Несмотря на эти трудности, к моменту официальной закладки, которая состоялась "в высочайшем присутствии" 20 мая 1895 г., в составе корпуса па стапеле было более 1400 т металла, включая 31-тонный бронзовый форштевень. В августе установили и двойной ахтерштевень с рулевой рамой, к осени-кронштейны гребных валов. Тогда же почти законченный снаружи стальной корпус стали обшивать деревом и медью. В октябре начали прибывать заказанные во Франции водотрубные котлы Бельвиля. Как раз в это время в мастерских завода завершали сборку главных машин.

Ценой большого напряжения завод рассчитывал к осени 1896. г., как того желал Н. М. Чихачев, подготовить крейсер к ходовым испытаниям, а на следующий год отправить в плавание. Но и эти сроки, которым грозили задержки поставок (Обуховский завод, например, обещал 152-мм пушки не ранее апреля 1898 г.!) не удовлетворяли министра. Вскоре последовал новый приказ: крейсер приготовить к уходу в заграничное плавание в октябре 1896 г.

Такая сверхзадача (даже англичане в такой срок успевали вывести корабли на испытания далеко не в полной готовности) дала основание С.К. Ратнику выдвинуть свои условия. Вместе с неукоснительным исполнением сроков поставки всех комплектующих изделий С.К. Ратник в своей докладной записке от 21 сентября 1895 г. добивался от министерства полного содействия и гарантий, что заводу "будут развязаны руки для быстрого и беспрепятственного исполнения его наиболее сложной и кропотливой доли работы", окажут такое "техническое доверие" и такую "свободу действий", которые обеспечивали бы исполнение без согласований всех тех работ, которые являлись повторением осуществленных и проверенных на "Рюрике". Речь шла об устранении всех "предварительных и большей частью медлительных обсуждений различных второстепенных вопросов" в МТК и столь же длительных ожиданий от него сведений и указаний "по новым техническим подробностям вооружения и снабжения".

Предлагалось исключить и практику предъявления командирами кораблей своих, всегда запаздывающих, неопределенных и противоречивых требований. Они должны быть упорядоченными, своевременными и ни в коем случае не вызывать переделок уже сделанного.

Ускорение постройки крейсера, напоминал С.К. Ратник, потребует дополнительных расходов на сверхурочные работы, срочные заказы (особенно заграничные), премирование и разного рода доплаты поставщикам, отчего сметная стоимость корпуса и механизмов может оказаться превышенной. Министерство должно гарантировать их оплату "по действительной стоимости" с учетом нормы заводской прибыли. Должна быть устранена и та порочная министерская практика, при которой работы завода оплачиваются не путем общепринятых авансов, а "спустя много времени по окончании". От этого завод, "не имея запасных капиталов" и выполняя одновременную постройку и заказы для целого ряда кораблей, постоянно влезает в долги "в счет будущих прибылей" и потому сильно "стеснен в денежных средствах".

В дополнительной записке С.К. Ратник настаивал на передаче заводу и всем причастным к работам учреждениям Морского ведомства категорического предписания о поставке во что бы то ни стало всех предметов к назначенному сроку. Иными словами, речь шла о вполне современном сетевом графике, в котором все исполнители жестко "связывались" индивидуальной ответственностью каждого, а Балтийский завод как организатор и координатор всех работ получал действенное право контроля их исполнения во всей полноте и по срокам. В противном случае, еще раз предупреждал С.К. Ратник, "все напряженные старания Балтийского завода ускорить готовность крейсера останутся безуспешными, а эта готовность будет предоставлена на произвол случайностей и особых соображений и направлений каждого отдельного учреждения" (РГА ВМФ Ф. 427 оп. д. 144, л. 125.). Только после этого напоминания в министерстве зашевелились всерьез.
