Книга Основы проектного менеджмента. Классическое руководство, страница 11. Автор книги Джозеф Хигнии

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Основы проектного менеджмента. Классическое руководство»

Cтраница 11

Первое – «власть или доминирование». В менеджменте это иногда называют «командно-административным» подходом, который в худших своих проявлениях сводится к угрозам и устрашению сотрудников. Это работает только тогда, когда у людей нет выбора трудоустройства или нет возможности покинуть организацию (как в армии или в тюрьме). Однако в здоровой и крепкой экономике мало кто станет долго терпеть такой стиль управления.

Второе значение слова «контроль» (и именно его я предлагаю использовать) подразумевает, что он осуществляется путем сравнения того, где находится проект сейчас, с тем, где должен быть. Тогда контроль позволяет предпринять корректирующие действия в случае несовпадения координат и превращается в информационную систему и систему правильного ориентирования. Кроме того, обратите внимание на две вещи, важные для эффективности контроля. Во-первых, необходим план, где вы должны быть. Если плана нет, не может быть и системы контроля. Я думаю, следует напоминать себе об этом каждый день: это легко забыть, особенно когда вас постоянно атакуют с требованиями сделать то или это, не говоря уж о миллионе других раздражителей.

Во-вторых, если вы не знаете точку своего местонахождения, то не можете ее контролировать. Понять, где вы в данный момент находитесь, не так легко, как кажется, особенно если это касается умственной работы. Например, за сегодняшний день вы вознамерились написать 10 000 строк кода, но написали только 8000. Означает ли это, что вы находитесь на рубеже 80 % от того, где должны быть? Не обязательно. Возможно, вы нашли более эффективный способ записи кода.

В любом случае запомните: нет плана – нет контроля. Планирование не может осуществляться или не осуществляться по выбору.

Предсказывать будущее легко. Гораздо сложнее понять, что происходит сейчас.

Фриц Дресслер

Другая западня, которая мешает некоторым заниматься планированием, – убеждение, что у них на это нет времени. Ведь им необходимо выполнить свою работу как можно быстрее! Это контрпродуктивно, и вот почему: если у вас есть вечность для того, чтобы выполнить какую-то работу, вам не нужны планы. А вот если вам поставлены жесткие сроки, то план становится важен. Простой пример. Представьте себе, что вы прилетели куда-то с опозданием. Через час у вас встреча на другом конце города. Вы никогда не были в этом городе, но, когда в бюро проката автомобилей спрашивают, нужна ли вам карта, вы отвечаете: «У меня нет времени на карты. Я должен как можно быстрее попасть на встречу!» Не очень-то похоже на правду.

Определение планирования

Планирование очень просто отвечает на вопросы, показанные на рис. 3.2. Это цепочка из слов кто / что / когда / где / почему / сколько / как долго, с которой вы наверняка знакомы, если изучали методы собеседования. Это так просто. И так сложно. Я говорю «сложно», потому что ответ на такие вопросы, особенно «Сколько времени это займет?», требует обращения к магическому кристаллу. Это очень трудный вопрос для задач, которые не имеют предыстории решений. Я уже цитировал слова своего коллеги: «Нельзя планировать креативность».


Основы проектного менеджмента. Классическое руководство

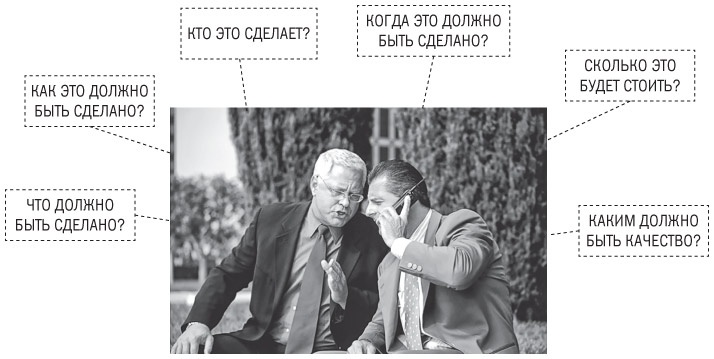

Рис. 3.2. Планирование – это ответы на вопросы


Стратегия, тактика и логистика

Для того чтобы правильно спланировать проект, нужно уделить внимание трем аспектам, которые не утратят актуальности на протяжении всего его жизненного цикла: стратегии, тактике и логистике.

Стратегия – это метод, который вы задействуете для выполнения работы. Иногда ее называют «планом игры». Как я рассказывал в главе 1 , тысячи лет корабли строились килем вниз, чтобы перед спуском на воду они были в нужном положении. Этот способ с успехом использовался до 1940 года, когда Вторая мировая война поставила судоверфи перед необходимостью строить военные корабли значительно быстрее, а они создавались уже не из дерева, а из стальных листов. Производить сварочные работы в районе киля – чрезвычайно трудоемкое дело: с внешней стороны трудно подлезать под киль, а с внутренней неудобно варить.

На судоверфях Avondale решили, что стальные корабли проще строить килем вверх. Внешние сварочные работы теперь производили в нормальном положении сверху, а внутренние – из удобного положения стоя. Эта стратегия оказалась настолько удачной, что судоверфи Avondale стали строить суда быстрее, дешевле и с более высоким качеством, чем их конкуренты. Этот способ судостроения действует и поныне.

Очень часто планировщики выбирают ту или иную стратегию проекта не потому, что она лучшая, а потому, что «так делали всегда». Перед тем как приступить к планированию, нужно задать себе вопрос: «Как это лучше сделать?»

Имплементационное планирование

Прежде чем начать строить корабль килем кверху, надо продумать все детали. Это фаза, в которой следует поставить точки над i. Именно здесь вы отвечаете на вопросы кто/что/когда/где. Говоря о планировании, люди в большинстве случаев думают как раз об имплементационном планировании. Однако хорошо разработанный имплементационный план при неверной стратегии лишь поможет вам более эффективно провалить проект.

Логистика

Военные сразу ответят на вопрос, нужно ли уделять внимание логистике. Вы не можете вступить в бой, если у солдат нет боеприпасов, еды, экипировки или средств доставки. Всем этим занимается логистика. Я однажды видел программу планирования проекта (сегодня, к сожалению, забытую), которая показывала точное количество кирпичей, доставляемых на стройку, в какой момент при определенных темпах укладки кирпичей их станет не хватать, а также предупреждала мастеров, что необходимо организовать доставку на строительство новой партии, пока их запас не закончился.

Мне рассказывали об одном проекте дорожного строительства в Индии, в котором условия проживания местных рабочих – питание, отдых и т. д. – были очень плохими и, как результат, моральное состояние рабочих оказалось крайне неудовлетворительным. Руководитель проекта и его команда проживали в отличном отеле в городе неподалеку. В конце концов они прониклись ситуацией и переехали в поселок рабочих. В нем моментально улучшились жилищные условия, а за этим и моральный дух, и производительность труда. Это пример важности периферийных аспектов логистики.

Компоненты плана

Здесь я перечислю минимальные компоненты, которые должны содержаться в плане проекта. Полезно их все держать в централизованной базе данных проекта. Сначала электронный файл включает в себя только план. По мере осуществления проекта и управленческих функций по нему этот файл начнет обрастать отчетами, описаниями изменений и другими документами. К моменту завершения проекта он уже будет содержать всю его историю, которая может пригодиться другим пользователям для планирования и управления другими проектами.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
