Книга Основы проектного менеджмента. Классическое руководство, страница 32. Автор книги Джозеф Хигнии

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Основы проектного менеджмента. Классическое руководство»

Cтраница 32

Использование сетевых диаграмм расписания в управлении проектом

Как уже отмечалось, смысл создания диаграмм расписания проекта методом критического пути состоит в управлении проектом. Если управление не возникает, то создание расписания превращается в бесполезное упражнение. Вот несколько правил, которые я использовал в своей работе по управлению проектами.


• Старайтесь придерживаться расписания. Труднее догонять, чем с самого начала равномерно продвигаться к цели.

• Всегда имейте резервное время на случай непредвиденных проблем или неправильных оценок.

• Прилагайте все усилия к тому, чтобы критические операции и задачи выполнялись в соответствии с расписанием. Если какая-то операция или задача могут быть выполнены с опережением графика, добивайтесь этого! Затем переходите к следующей задаче.

• Избегайте соблазна доводить все до совершенства. Оставьте это следующему поколению производителей товаров и услуг. (Примечание: я не сказал, что можно выполнять свою работу спустя рукава или что вы не должны стремиться в ней к наилучшим результатам. Я сказал только, что не стоит поддаваться соблазну перфекционизма. Вы этого не добьетесь никогда.)

• Оценки сроков выполнения тех или иных операций или задач основаны на предположении, что ими будут заниматься конкретные люди. Если вовлекается еще кто-либо, может возникнуть необходимость в соответствующей коррекции сроков. Это в особенности относится к ситуации, когда профессиональная подготовка новичков ниже, чем запланировано в определении человеческих ресурсов.

• Я уже говорил в главе 7, но считаю нужным повторить: ни одна операция или задача в проекте не должна быть рассчитана более чем на 4–6 недель, иначе люди погружаются в ложное ощущение безопасности, откладывая работу и говоря себе: «Я всегда могу начать». Ко времени фактического начала работы они обнаруживают, что уже отстают на несколько дней и не могут закончить ее в соответствии с расписанием. Мы говорим, что они откладывают все усилия на последний отрезок установленного срока. Если выполнение задачи или операции требует более шести недель, полезно разделить их на несколько этапов, установив между ними при необходимости искусственные перерывы. В ходе этих перерывов целесообразно проанализировать достигнутый прогресс. Это позволит держать всю работу нацеленной на конечную цель.

• Если при выполнении своей работы люди не составляют сетевых расписаний, разъясните им их важность и покажите значение временных резервов. Лучше, если вы подготовите для них линейчатую диаграмму работ: ее читать гораздо проще, чем сетевую. Объясните коллегам, что если они выходят за рамки временных резервов по операции, то следующие этапы могут стать критическими, создавая большой стресс для тех сотрудников, которым предстоит их выполнять.

• Сократить сроки можно путем добавления ресурсов, уменьшения содержания, снижения качества работ, а также изменения процесса их выполнения. За исключением снижения качества работ, все эти пути вполне приемлемы. Уменьшение содержания работ, разумеется, должно быть оговорено с клиентом или заказчиком.

• Процесс разработки расписания проекта изначально предполагает, что в вашем распоряжении будут все запланированные ресурсы. Если вы одновременно со своим проектом направляете сотрудников на другие или планируете задействовать одного и того же человека на нескольких операциях, дело может кончиться перегрузкой людей. Современное программное обеспечение обычно предупреждает о подобных коллизиях и подсказывает выход из положения.

Перевод стрелочных диаграмм в линейчатые

Хотя стрелочные диаграммы и важны для правильного анализа взаимосвязи между отдельными работами и операциями в проекте, линейчатые диаграммы Гантта представляются мне более удобными. Подчиненные сразу понимают, когда им следует начать работу, а когда – закончить ее. Стрелочная (сетевая) диаграмма на рис. 9.3 изображена как линейчатая диаграмма на рис. 9.4. При этом мы пользуемся тем, что узнали о расписании проекта из анализа сетевой диаграммы.


Основы проектного менеджмента. Классическое руководство

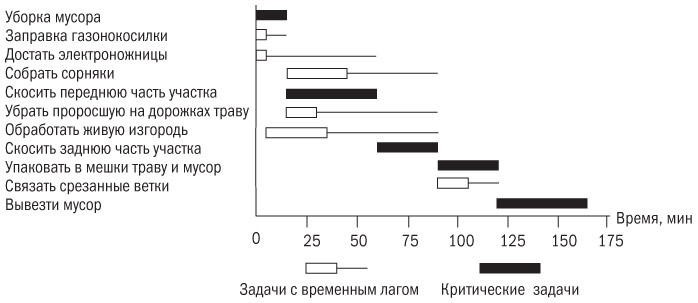

Рис. 9.4. Линейчатая диаграмма расписания проекта по уборке участка


Обратите внимание на то, что критический путь на этой диаграмме представлен черными прямоугольниками. Белые прямоугольники пустые, возле них имеются линии, указывающие на временной резерв. Выполнение задачи может закончиться самое позднее в месте окончания линий.

Это удобно. Компьютерные программы позволяют создать линейчатые диаграммы, способные показать критический путь и временные лаги. Одно предупреждение: многие программы изображают критический путь на цветных мониторах красным. А стартовавшие работы или операции – зеленым или синим. При распечатке на черно-белых принтерах все строки выглядят черными, а это подразумевает, что все операции критические, и вводит в заблуждение людей, читающих диаграммы. Лучше придать разным строкам разные оттенки серого или пометить критические пути крестиками или другими знаками, чтобы избежать двусмысленности.

Обеспечение проекта ресурсами

Я уже говорил, что первый шаг в разработке расписания – предположение, что ресурсы неограниченны. Это самая благоприятная ситуация. Но если вы думаете, что проект может быть выполнен в срок, нужно проверить, насколько ваше предположение о неограниченных ресурсах соответствует реальности.

Скорее всего, вы сразу же увидите, что одни и те же люди выполняют в вашем расписании одновременно по две-три операции, что обычно невозможно. Такие перегрузки ресурсов можно разрешить с помощью компьютерных программ, если только речь не идет о совсем простых расписаниях. Здесь компьютерные технологии действительно помогают, однако, по имеющимся данным, мало кто реально использует их для выравнивания необходимых проекту ресурсов.

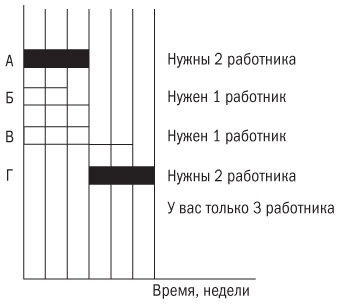

Посмотрите на расписание на рис. 9.5. Оно включает в себя всего четыре задачи. Две из них критические, а две имеют временные резервы. Для выполнения в течение трех недель задачи А необходимы два работника. Задачи Б и В требуют по одному работнику каждая. Однако когда подходит время для исполнения проекта, вы обнаруживаете, что у вас всего три работника. Как это произошло?


Основы проектного менеджмента. Классическое руководство

Рис. 9.5. Расписание с перегруженными ресурсами


Вполне вероятно, что для данного проекта не было возможности выделить более трех исполнителей. Но поскольку вы следовали правилу «параллельных задач», которые логически могут выполняться параллельно, вы неизбежно перегрузили своих сотрудников. Не исключено, что на момент составления расписания можно было задействовать четырех человек, однако впоследствии одного из них перевели на другой, приоритетный проект.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
