Книга Agile: Оценка и планирование проектов, страница 32. Автор книги Майк Кон

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Agile: Оценка и планирование проектов»

Cтраница 32

Agile: Оценка и планирование проектов
Определение затрат на разработку

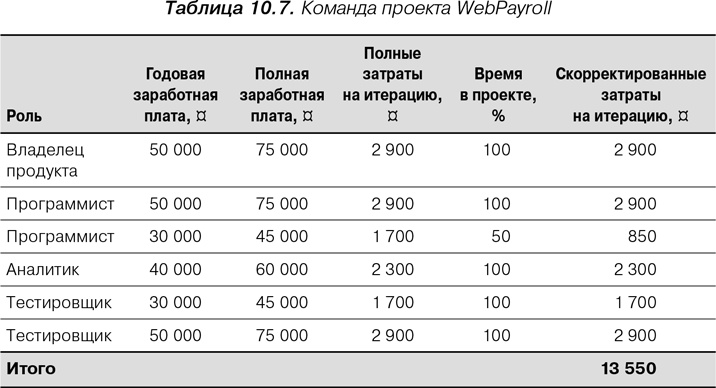

Для завершения формирования инвестиционного профиля проекта WebPayroll по обслуживанию на следующий день нам необходимо оценить ожидаемые затраты на разработку темы. Чтобы сделать это, посмотрим на заработную плату всех участников проекта (табл. 10.7).


Agile: Оценка и планирование проектов

Полная заработная плата в табл. 10.7 рассчитывается путем увеличения заработной платы каждого работника на 50 %. Поскольку итерация занимает две недели, полная заработная плата на итерацию составляет 1/26 величины полной заработной платы. В колонке «Время в проекте» указана доля времени, которая приходится на каждого члена команды в проекте. Все заняты полностью, за исключением одного программиста. В колонке «Скорректированные затраты на итерацию» приведены затраты на проект по каждому участнику с учетом полной заработной платы и времени участия в проекте. В целом затраты команды на итерацию составляют $13 550. Округлим эту величину до $13 500.

Зачастую полезно знать затраты на один пункт (или один идеальный день). Для определения этой величины разделите скорректированные затраты на итерацию на среднюю или ожидаемую скорость команды. Учитывая, что средняя скорость команды WebPayroll составляет 20 пунктов на итерацию, ее стоимость пункта будет равна 13 500 / 20 = 675. Эта информация полезна потому, что, если команду спрашивают, во сколько обойдется разработка элемента, оцениваемого в 100 пунктов, она может сразу дать ответ — $67 500 (100 × 675).

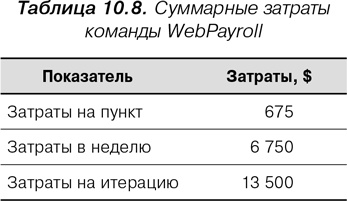

Затраты команды WebPayroll обобщены в табл. 10.8.


Agile: Оценка и планирование проектов
Сведение всех статей вместе

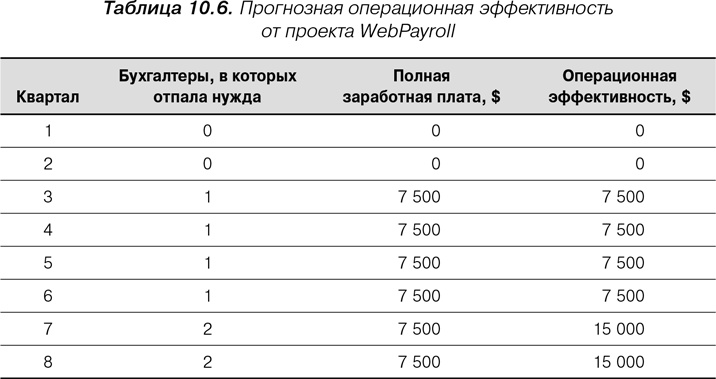

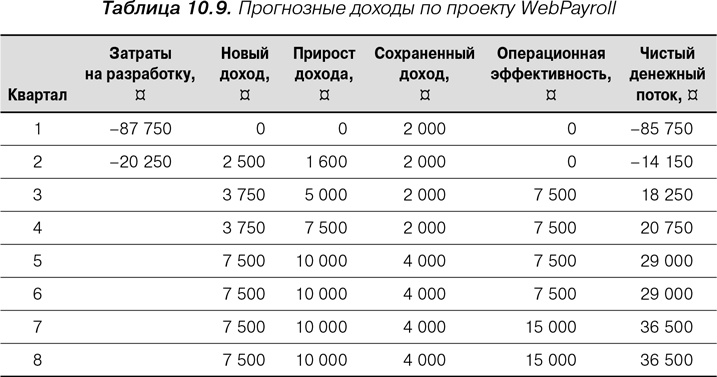

Результаты анализа затрат, нового дохода, прироста дохода и операционной эффективности сведены вместе в табл. 10.9.


Agile: Оценка и планирование проектов

Реализацию функции обслуживания на следующий день предполагается осуществить за восемь итераций, или через 16 недель. На первый квартал приходятся затраты 13 недель в размере $87 750 (13 × 6750). На второй квартал приходятся затраты еще трех недель в размере $20 250.

Финансовые показатели

Определив, как можно оценить денежный поток, генерируемый каждой темой, перейдем к методам анализа и оценки этих денежных потоков. В данном разделе мы рассмотрим чистую приведенную стоимость, внутреннюю ставку доходности, срок окупаемости и дисконтированный срок окупаемости. Каждый из этих показателей можно использовать для сравнения дохода от темы. Однако сначала необходимо разобраться с таким важным понятием, как «временнáя стоимость денег».

Временнáя стоимость денег

В одном из первых мультфильмов о моряке Попайе один из персонажей, Вимпи, говорил: «Я с радостью заплачу тебе во вторник за гамбургер, съеденный сегодня». Лишь простофиля мог клюнуть на это предложение Вимпи, поскольку деньги сегодня стоят больше, чем в следующий вторник.

Сегодняшнюю стоимость будущих денег мы определяем с точки зрения того, сколько нужно положить в банк сегодня, чтобы получить будущую сумму. Чтобы купить гамбургер стоимостью $5 в следующий вторник, мне необходимо сегодня положить в банк $4,99. Сумму, которую я должен инвестировать сегодня, чтобы получить известную сумму в будущем, называют приведенной стоимостью. Скажем, если я могу заработать 10 % на вложения и хочу получить $1,00 через год, то сегодня мне необходимо вложить $0,91. Другими словами, при ставке 10 % $0,91 — это приведенная стоимость $1,00 через год. Если бы я мог заработать на мои деньги 20 %, то мне сегодня пришлось бы вкладывать только $0,83.

Процесс приведения будущих сумм к их нынешней стоимости называют дисконтированием. Понятно, что процентная ставка, используемая для дисконтирования будущих сумм, критически важна для определения приведенной стоимости. Ставка, по которой организации дисконтируют будущие деньги, называется альтернативными издержками и отражает процентный доход, от которого отказываются, осуществляя данное вложение. У всех нас — физических и юридических лиц — есть разные возможности инвестирования денег. Я могу разместить деньги на сберегательном счете в банке или вложить в акции, инвестировать их в недвижимость или положить под матрас. Организации могут инвестировать деньги аналогичным образом или вкладывать их в проекты. Если в прошлых проектах организация обычно зарабатывала 20 %, то новые проекты оценивают по такой же ставке — 20 %. Альтернативные издержки организации составляют 20 %, поскольку вложение средств в новый проект означает, что организация отказывается от возможности инвестировать их в какой-либо другой проект, который принесет 20 %.

Чистая приведенная стоимость

Первым показателем, который мы рассмотрим в целях оценки темы, является чистая приведенная стоимость (net present value — NPV). Для определения NPV суммируют приведенные стоимости каждой статьи в потоке будущих стоимостей. Для этого используется следующая формула:


Agile: Оценка и планирование проектов

где i — процентная ставка, а Ft — чистый денежный поток периода t.

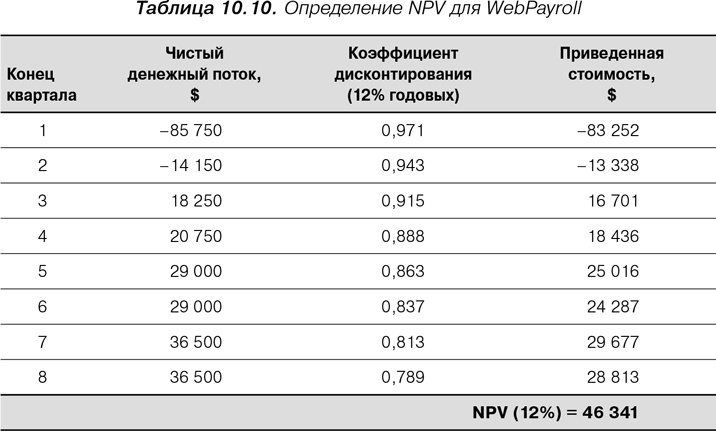

Чтобы понять, как это работает, вернемся к нашему примеру WebPayroll. Как уже говорилось, ожидаемые затраты на проект обслуживания на следующий день составляют $108 000, а генерируемые в результате его реализации доходы и экономия обобщены в табл. 10.9 и воспроизводятся в колонке «Чистый денежный поток» табл. 10.10. Колонка «Коэффициент дисконтирования» в этой таблице представляет собой множитель (1 + i)—t из формулы для расчета NPV и отражает величину, на которую будет дисконтироваться будущий денежный поток. Последняя колонка «Приведенная стоимость» — это произведение чистого денежного потока и коэффициента дисконтирования. Она, например, показывает, что приведенная стоимость $18 250 в конце третьего квартала года составляет $16 701. Сумма значений в колонке «Приведенная стоимость» дает совокупную NPV, равную в нашем случае $46 341.


Agile: Оценка и планирование проектов

Достоинством чистой приведенной стоимости при ее использовании для сравнения и приоритизации тем является простота расчета и понятность. Главный недостаток NPV заключается в том, что результаты сравнения значений двух разных денежных потоков могут вводить в заблуждение. Допустим, у нас есть два проекта для выбора. Первый проект требует огромных первоначальных вложений, но имеет NPV, равную $100 000. Второй проект не требует значительных первоначальных вложений и также имеет NPV, равную $100 000. Понятно, что мы предпочтем вложить средства в тему, которая связывает меньше денежных ресурсов и имеет ту же NPV. На самом деле нужно представить доход от темы в процентах, чтобы можно было сравнивать темы напрямую.
