Книга Agile: Оценка и планирование проектов, страница 59. Автор книги Майк Кон

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Agile: Оценка и планирование проектов»

Cтраница 59
Более простой способ расчета буфера

Предыдущий подход к определению размера буфера проекта является наилучшим, однако бывает, что вы не можете получить 50 %-ную и 90 %-ную оценки. На этот случай существует упрощенный определения размера буфера. Оцените каждую историю на 50 %-ном уровне, а затем примите за размер буфера половину суммы 50 %-ных оценок. Убедитесь в том, что все члены команды знают о необходимости давать оценку с 50 %-ным уровнем уверенности. Нам нужны оценки, которые с одинаковой вероятностью могут оказаться как завышенными, так и заниженными.

Хотя такой расчет значительно проще, у него есть серьезный недостаток — в нем не учитывается фактическая неопределенность конкретных пользовательских историй в проекте. Допустим, у нас есть две истории, каждая из которых оценена в пять пунктов. Обе они вносят одинаковый вклад в буфер проекта (половину своего размера, или по 2,5 пункта). Это правило сохраняется несмотря на то, что одна из этих историй может иметь 90 %-ную оценку 100, а другая — 10.

Правила определения размера буфера

Независимо от того, что вы предпочитаете, метод квадратного корня из суммы квадратов или 50 %-ный подход, при определении размера буфера необходимо руководствоваться следующими дополнительными правилами, вытекающими из рекомендаций Лича (Leach, 2000).

• Метод квадратного корня из суммы квадратов является самым надежным, если оцениваются не менее 10 пользовательских историй или функций. Если же в вашем проекте меньше 10 элементов, то, скорее всего, можно обойтись без буфера.

• На буфер проекта должно приходиться не менее 20 % общего срока этого проекта. Буфер меньшего размера не всегда обеспечивает адекватную защиту проекта в целом.

Комбинирование буферов

На первый взгляд наличие нескольких буферов может показаться перебором. Вместе с тем нередко вполне уместно использовать несколько буферов, которые защищают проект от разных типов неопределенности. В автомобиле есть и ремни, и подушки безопасности, поскольку они защищают от разных типов столкновений. Тот или иной тип неопределенности проекта всегда следует компенсировать соответствующими средствами, а это означает, что неопределенность функций нужно компенсировать с помощью функционального буфера, а неопределенность календарного графика — с помощью временнóго. Кроме того, при наличии нескольких буферов размер каждого из них может быть меньше.

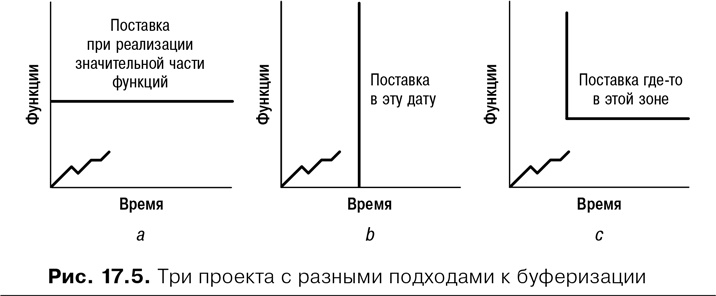

Именно сочетание функционального и временнóго буферов обеспечивает реальную защиту проектов от неопределенности. Взгляните на три проекта, показанные на рис. 17.5. В секции а) представлен проект, где необходимо поставить заказчику четко определенный набор функций, но можно варьировать сроки. В секции b) представлена противоположная ситуация: проект, где дата завершения фиксирована, но допускается гибкость в отношении реализованных функций. В секции с) видно, что создание и функционального, и временнóго буфера позволяет команде выдержать дату поставки и одновременно реализовать минимальный набор функций. При создании плана релиза наша цель заключается в использовании буферов таким образом, чтобы команда могла принять эти виды обязательств.


Agile: Оценка и планирование проектов

Не забывайте также, что в проекте могут использоваться и другие буферы, помимо функционального и временнóго. В проект можно включить бюджетный буфер, где, например, на проект выделяются 30 разработчиков, а средства позволяют увеличить их число до 33. Это обычная практика для средних и крупных проектов, однако в небольших проектах к ней прибегают не так часто по двум причинам.

1. Один-два дополнительных человека для создания буфера по персоналу в небольшом проекте почти всегда вносят прямой вклад в срок проекта. Увеличение штата с 30 до 33 разработчиков вряд ли заметно повысит производительность, если вообще повысит. Если же штат увеличивается с четырех разработчиков до пяти, то производительность практически наверняка вырастет.

2. Очень трудно создавать буферы для чего-то небольшого. Когда в проекте, где занято 30 человек, создается резерв из трех работников и полный штат увеличивается до 33, мы получаем 10 %-ный буфер по персоналу. Аналогичный буфер для проекта, в котором заняты три человека, составит всего 0,3 разработчика. Понятно, что часть человека не добавишь в проект.

Временной буфер — это не раздувание сроков

Под раздуванием понимают произвольное добавление времени к оценке и относятся к этому явлению негативно. Оценка раздувается, когда я считаю, что на работу нужно три дня, но на всякий случай говорю «пять». Люди раздувают оценку, если ожидают неприятностей в случае ошибки. Буфер для календарного графика к этой категории не относится: временной буфер — это необходимая маржа безопасности, добавляемая к сумме оценок, из которых удален локальный запас.

Вы держите дистанцию, равную пяти длинам автомобиля, между своей и впередиидущей машиной, потому что этот буфер может потребоваться при резком торможении. Может, конечно, случиться, что вам удастся продержаться час-другой на расстоянии одной длины автомобиля до впередиидущей машины, но это маловероятно. Буферная дистанция вокруг автомобиля критически важна для вашей безопасности. Аналогичным образом буферы вокруг вашего проекта критически важны для его безопасности.

Небольшая гибкость даты поставки и функциональности позволяет нам буферизировать два измерения проекта. Еще важнее то, что мы создаем буферы из соответствующих ресурсов под ограничения каждого проекта: для срока проекта создается временной буфер, для функциональности — функциональный. Когда не удается буферизировать ограничения должным образом, приходится увеличивать размер других буферов. Если меня вынуждают гарантировать функциональность, то я поддерживаю гарантию, увеличивая временной буфер.

Ограничительные оговорки

Хотя понимание того, как создать один или несколько буферов в проекте, очень важно, полезно также помнить о некоторых ограничениях, связанных с использованием буферов.

• При добавлении временнóго буфера используйте подход с двумя оценками, описанный в этой главе, а при использовании одной оценки следите за тем, чтобы она была 50 %-ной. Добавление временнóго буфера к и без того пессимистичным 90 %-ным оценкам приведет к чрезмерному удлинению сроков.

• Во многих проектах конкретный срок с точным набором поставляемой функциональности не требуется. Вместо этого команде просто нужно поставить высококачественное программное обеспечение как можно быстрее в пределах определенного периода. В этом случае не обременяйте себя дополнительной работой по созданию буферов для проекта.

• Не скрывайте информацию о буферах. Не следует скрывать их наличие или предназначение. Не забывайте, что буфер (особенно временной) может показаться раздуванием сроков. Это означает, что необходимо информировать заинтересованные стороны о том, как вы получили эти оценки и буфер и как этот буфер повышает уверенность в выдерживании сроков календарного графика.
