Книга Agile: Оценка и планирование проектов, страница 62. Автор книги Майк Кон

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Agile: Оценка и планирование проектов»

Cтраница 62

Agile: Оценка и планирование проектов

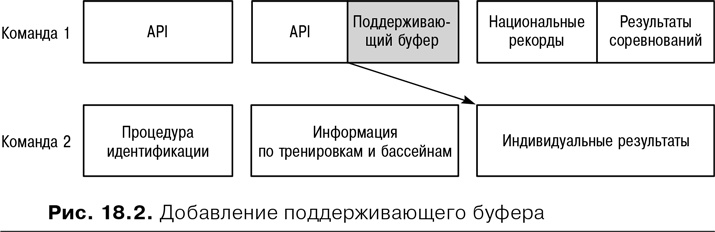

На рис. 18.2 поддерживающий буфер вставлен между завершением API командой 1 и началом работы команды 2 с использованием API над пользовательской историей, связанной с данными по индивидуальным результатам. Поддерживающий буфер защищает дату начала работы над историей, связанной с данными по индивидуальным результатам, от задержек в реализации API.

Чтобы включить поддерживающий буфер в план релиза, нужно всего лишь временно планировать работу с расчетом на более низкую скорость команды, которая поставляет определенную возможность другой команде. В случае, представленном на рис. 18.2, усилия команды 1 равномерно делятся между завершением API и поддерживающим буфером так, чтобы гарантировать команде 2 возможность приступить к работе над индивидуальными результатами с самого начала третьей итерации. Это не означает, что команда 1 получает возможность не торопиться в процессе второй итерации. В действительности от нее ожидают, что она выполнит связанную с API работу в 10 пунктов, использует только часть буфера и начнет работать над пользовательской историей, связанной с национальными рекордами, уже во второй итерации.

Что именно буферизируется?

В ситуации, показанной на рис. 18.2, добавление поддерживающего буфера не увеличивает длину проекта в целом, поскольку третья итерация команды 1 была заполнена лишь частично. Во многих случаях, однако, добавление поддерживающего буфера увеличивает ожидаемую длину проекта. Правда, обычно это делают аккуратно, чтобы остаться в рамках реалистичных ожиданий в отношении вероятного календарного графика и не создать впечатление «раздувания графика в стремлении не особенно напрягаться». Из-за того что поддерживающие буферы могут удлинять сроки, их следует добавлять только при необходимости.

Чтобы определить, где необходимы поддерживающие буферы, сначала распределите пользовательские истории между командами и итерациями. Затем идентифицируйте критические взаимозависимости между итерациями и командами. Наконец, создайте поддерживающий буфер между этими критическими взаимозависимостями. Иначе говоря, добавляйте поддерживающий буфер только тогда, когда команда не может выполнить запланированную высокоприоритетную работу без получения результатов работы другой команды. Если же команда может легко переключиться на другую работу с высокой ценностью, то поддерживающий буфер не нужен. Аналогичным образом не добавляйте поддерживающий буфер, если вторая команда может успешно продвигаться вперед, опираясь лишь на часть результатов работы первой команды. Когда ваша команда может начать работу, получив от моей команды всего половину запланированной функциональности, поддерживающий буфер не нужен.

Определение размера поддерживающего буфера

При определении размера поддерживающего буфера можно руководствоваться правилами, изложенными в главе 17 «Буферизация планов для компенсации неопределенности». Впрочем, к счастью, большинство межкомандных взаимозависимостей обычно связано не более чем с несколькими историями или функциями. Как результат, чаще всего у вас не хватает историй для эффективного использования метода «квадратный корень из суммы квадратов», описанного в этой главе. В таких случаях размер поддерживающего буфера принимается равным некоторому проценту от размера историй, в которых проявляется взаимозависимость. По умолчанию размер буфера устанавливается на уровне 50 %, однако эту величину необходимо скорректировать с учетом оценки команды.

В принципе, размер поддерживающего буфера может превышать длину итерации, однако буфер такого размера редко когда целесообразен. Поддерживающий буфер, превышающий размер итерации, обычно является результатом намерения передать разработку значительной части функциональности другой команде. По двум причинам в этих случаях проекту почти наверняка не нужен поддерживающий буфер. Во-первых, при передаче работы другой команде ее всегда стараются разделить так, чтобы функциональность поставлялась постепенно. Это позволяет второй команде начать работу сразу же после получения исходного набора функций от первой. Во-вторых, вместо использования чрезвычайно большого поддерживающего буфера командам следует искать способы перераспределения или внесения корректив в состав итераций при первых же признаках отставания. Владелец продукта или клиент поставляющей команды обычно позволяют двум командам определить такую последовательность поставки, которая устраивает всех.

В моей практике не было случаев использования поддерживающих буферов, размер которых превышал целую итерацию, однако изредка встречались буферы больше половины итерации. Рассматривая перспективу создания большого поддерживающего буфера, я анализирую принятые допущения и план и пытаюсь найти возможности сокращения цепочки результатов, передаваемых от одной команды к другой.

Но ведь это уйма работы

Конечно, но никуда не деться, когда имеешь дело с большим проектом, в котором участвует несколько команд. Не забывайте, что ничего такого не требуется, если у вас всего одна команда. Возможно, ничего такого не потребуется, даже когда у вас три или четыре команды по семь человек, если эти команды часто обмениваются информацией.

Вместе с тем во многих крупных проектах приходится устанавливать сроки и принимать обязательства по их исполнению за много месяцев до начала работ, и во многих крупных проектах существует взаимозависимость между командами, подобная той, что описана в этой главе. При реализации такого проекта полезно уделить планированию несколько дополнительных часов. Это позволит вам сразу более уверенно и точно оценить целевую дату завершения работ, а также создать определенную защиту от легко устранимых задержек.

Резюме

В крупных agile-проектах обычно стремятся избегать создания больших команд и вместо этого задействуют несколько команд. Когда несколько команд работают над одним проектом, им нужно координировать свою работу. В этой главе описаны четыре приема, помогающие командам работать над одним и тем же проектом.

Во-первых, команды должны установить общую базу для своих оценок. Командам необходимо договориться о проведении оценки в одних и тех же единицах: пунктах или идеальных днях. Также они должны договориться о значении этих единиц, согласовав оценки для небольшого набора историй.

Во-вторых, когда командам приходится работать вместе, нередко полезно более быстро добавлять детали в пользовательские истории. Лучше всего использовать с этой целью идентификацию условий удовлетворенности владельца продукта для истории. Под ними понимаются аспекты, выполнение которых может быть продемонстрировано после реализации пользовательской истории.

В-третьих, команды выигрывают от создания скользящего опережающего плана в процессе планирования релиза. Скользящий опережающий план — это просто взгляд вперед на несколько будущих итераций (обычно на две-три), который позволяет командам координировать работу, обмениваясь информацией о том, над чем каждая из них начнет работать в ближайшем будущем.
