Книга Agile: Оценка и планирование проектов, страница 63. Автор книги Майк Кон

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Agile: Оценка и планирование проектов»

Cтраница 63

В-четвертых, в очень сложных проектах с большим числом межкомандных взаимозависимостей в план полезно встраивать поддерживающие буферы. Поддерживающий буфер — это определенный запас по времени, который предотвращает задержку поставки результатов одной из команд, приводящую к задержке начала работ у другой команды.

Эти приемы обычно применяют в проектах в том порядке, в котором они описаны в этой главе. При необходимости, однако, их можно применять в любом порядке.

Вопросы для обсуждения

1. Как вы устанавливаете общую базу для оценок в проектах с участием нескольких команд?

2. Насколько значительна взаимозависимость команд в вашем текущем проекте? Какие приемы из описанных в этой главе являются самыми действенными?

Часть V
Отслеживание прогресса и информирование

В части IV этой книги мы говорили о том, как составить обоснованный календарный график для проекта. Процесс планирования составлением плана и календарного графика не завершается. Очень важным моментом является отслеживание прогресса относительно плана, информирование о прогрессе и уточнение плана на основе наблюдений.

В первых двух главах этой части мы разберем, как следить сначала за выполнением плана релиза, а потом за выполнением плана итерации. Настоящая часть завершается обзором способов информирования об оценках, планах и прогрессе. Помимо этого приводится образец итогового отчета в конце итерации.

Глава 19
Мониторинг плана релиза

Звезды могут лгать, а цифры — никогда.

Мэри Чапин Карпентер, песня «I Feel Lucky»

Перед древними моряками стояли две задачи. Во-первых, им нужно было знать, на какой широте они находятся, т. е. их положение на карте в направлении север — юг. Во-вторых, им нужно было знать долготу, т. е. положение в направлении восток — запад. Определение широты на основе наблюдений за Полярной звездой было сравнительно простым делом и практиковалось уже за 300 лет до Рождества Христова. С долготой было сложнее, поскольку для ее определения требовались относительно точные часы, или хронометр. К сожалению, достаточно точные хронометры (в частности, такие, которые годились бы для использования на борту корабля) появились лишь в начале XVIII в.

До изобретения хронометра моряк мог лишь примерно оценить, на какой долготе он находится. Такие оценки строились на последовательных расчетах и поправках, которые называются навигационным счислением пути. Счисление пути предполагает примерную оценку того, как далеко на восток или запад уплыл корабль, и внесение поправок с учетом примерной оценки влияния ветров и морских течений. Допустим, измеритель скорости на вашей яхте показывает, что вы делаете восемь миль в час. Однако если вы идете против волн, ветра и течения, то фактическое продвижение может составить всего пять миль в час. Навигационное счисление пути должно отражать все эти факторы, иначе вы оцените долготу неправильно.

Отслеживание прогресса команды разработчиков программного обеспечения очень похоже на определение положения корабля, особенно путем навигационного счисления пути. Нам хотелось бы направить процесс разработки программного обеспечения по прямой линии из точки А в точку В. Такое, однако, удается редко в силу изменения или уточнения требований, отклонения фактической скорости продвижения от ожидаемой, а также ошибок, допускаемых при определении нашего положения. В этой главе рассматриваются методы отслеживания прогресса, позволяющие минимизировать влияние этих или подобных проблем.

Отслеживание процесса разработки релиза

Перед началом работы над релизом мы составляем план, в котором говорится что-то вроде: «В течение следующих четырех месяцев и восьми двухнедельных итераций мы выполним работу объемом примерно 240 пунктов (или идеальных дней)». По мере того как мы узнаем больше об истинных потребностях пользователей и о размере проекта, эта оценка может меняться. Вместе с тем мы должны в любой точке иметь возможность оценить наше положение относительно цели — выполнения определенного объема работы за определенное время.

При такой оценке необходимо учитывать множество действующих факторов. Первое, и в идеале самое главное, — прогресс, которого добивается команда. Второе — изменение объема проекта. Владелец продукта может добавлять или удалять требования. Если он добавляет 40 пунктов, а команда реализует 30, то у нее остается больше работы, чем в начале предыдущей итерации. Цель сдвигается, и полезно знать, как далеко команда находится от достижения новой цели. Или разработчики могут получить во время итерации такие знания, которые заставят их пересмотреть оценки в пунктах, присвоенные последующим работам в плане релиза.

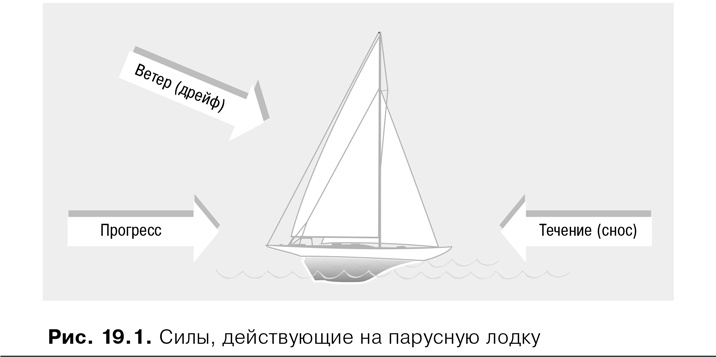

Эти факторы (выполненная работа, изменение требований и пересмотренные оценки) можно считать аналогами силы ветра (называемой дрейфом) и силы моря (называемой сносом). Посмотрите на рис. 19.1, где показаны силы, действующие на парусную лодку. Лодка на этом рисунке проходит меньшее расстояние, чем то, которое должно получиться на основе показаний ее измерителя скорости. Аналогичным образом, даже если компас лодки показывает на восток в течение всего плавания, ветер заставит эту лодку сместиться к югу. Без корректировки курса нашей лодке потребуется больше времени, чтобы добраться до цели, не вполне совпадающей с первоначальной. Мысленно переименуйте стрелки на рис. 19.1 так, чтобы дрейф и снос стали изменением требований (добавлением или удалением функций) и изменением оценок. Теперь рис. 19.1 отражает проблемы отслеживания прогресса софтверного проекта по отношению к его календарному графику.


Agile: Оценка и планирование проектов
Скорость

Темп продвижения корабля измеряют в узлах; agile-команда измеряет темп своего продвижения в единицах скорости. Скорость выражается как число пунктов (или идеальных дней), реализованных за итерацию. О команде, которая реализовала 12 историй, оцениваемых в сумме в 30 пунктов, в прошлой итерации, говорят, что ее скорость равна 30, или 30 пунктам на итерацию. Если считать, что объем проекта не меняется, то именно на столько меньше работы осталось выполнить команде.

Скорость — это основной показатель прогресса команды, поэтому очень важно установить базовые правила ее расчета. Прежде всего команда должна учитывать пункты при определении скорости только для тех историй или функций, которые полностью завершены к концу итерации. Завершение — это не что-то вроде «кодирование завершено, но программа еще не протестирована» или «программа написана, но ее нужно еще интегрировать». Под завершенной понимают программу, которая хорошо написана, хорошо сбалансирована, проверена и вычищена, а кроме этого удовлетворяет стандартам кодирования и прошла все тесты. Чтобы узнать, какой прогресс был достигнут, мы учитываем пункты только той работы, которая завершена.
