Диаграмма парковки — эффективный способ отражения большого объема информации на небольшом пространстве. Во многих случаях диаграмма парковки позволяет обобщенно представить все темы релиза на одном листе.

Резюме

Скорость — это показатель объема работы, выполняемой командой за каждую итерацию. Скорость должна определяться на основе правила «все или ничего». Если история реализована, то команда может включить ее полную оценку в расчет скорости. Если история частично реализована в течение итерации, то она не учитывается при определении скорости.

Диаграмма выгорания релиза показывает количество пунктов или идеальных дней, остающихся в проекте на начало каждой итерации. Прогресс команды никогда не бывает равномерным. Он варьирует, в частности, в результате неточности оценок, изменения оценок и изменения объема работы. Диаграмма выгорания может отражать также увеличение объема работы в течение итерации. Это происходит в тех случаях, когда команда, хотя она и выполняет определенную работу, обнаруживает, что оценки оставшейся работы были заниженными, или когда увеличивается объем проекта. Ключом к интерпретации диаграммы выгорания релиза является понимание того, что она отражает чистый прогресс команды, т. е. ее прогресс за вычетом работы, добавленной в релиз.

Гистограмма выгорания релиза представляет собой полезный в некоторых случаях вариант стандартной диаграммы выгорания. Гистограмма позволяет разделить прогресс команды относительно запланированной работы и изменения объема релиза. Изменения объема релиза отображаются как смещение столбика ниже горизонтальной оси. Этот тип диаграммы более нагляден, чем стандартная диаграмма выгорания, однако его следует использовать осмотрительно, поскольку он может вызвать в организации споры относительно того, на какую часть столбика повлияли изменения — на верхнюю или на нижнюю.

Диаграмма парковки полезна для получения общего представления о прогрессе команды при реализации тем, включенных в план проекта.

Вопросы для обсуждения

1. Если вы не используете диаграмму выгорания релиза в своем текущем проекте, какой результат дало бы построение такой диаграммы в конце каждой итерации?

2. Какой из методов мониторинга и представления прогресса, описанных в настоящей главе, был бы наиболее результативным для вашего текущего проекта?

3. Какие заинтересованные стороны в вашем проекте не получают информацию, которая была бы полезной для них?

Глава 20
Мониторинг плана итерации

Факты лучше, чем мечты.

Уинстон Черчилль

В дополнение к отслеживанию прогресса в направлении общей цели релиза всегда полезно отслеживать прогресс команды разработчиков в выполнении работы отдельной итерации. В этой главе мы рассмотрим два инструмента отслеживания процесса выполнения работ в пределах итерации: доску задач и диаграмму выгорания итерации.

Доска задач

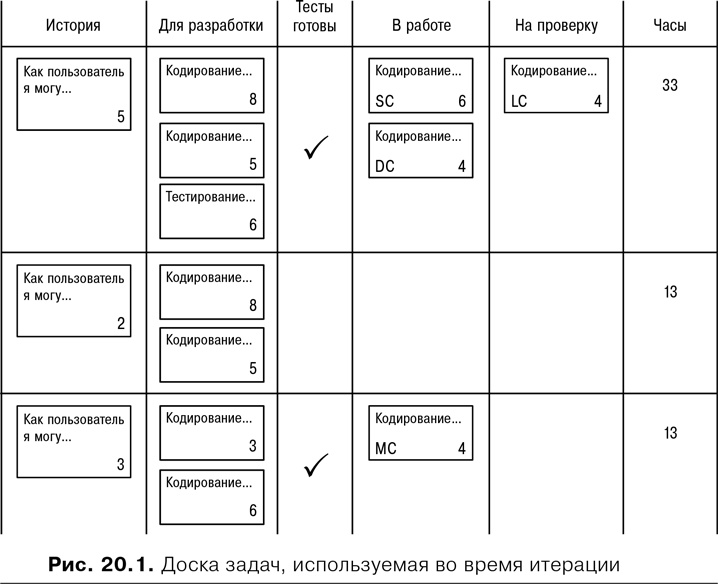

Доска задач выполняет двойную роль — дает команде удобный механизм организации работ и обеспечивает возможность увидеть, как много работы осталось. Очень важно, чтобы доска задач (или в некоторых случаях ее аналог) допускала значительную гибкость в организации работы команды. Члены agile-команды не берут на себя новую работу (или не получают новое задание) до тех пор, пока они не будут готовы взяться за нее. Это означает, что вплоть до последних одного-двух дней итерации обычно имеется множество нераспределенных задач. Доска делает эти задачи хорошо видимыми, так что у каждого есть возможность узнать, над чем предстоит работа и какую работу можно взять на себя. Пример доски задач приведен на рис. 20.1.


Agile: Оценка и планирование проектов

Доска задач нередко представляет собой большую магнитно-маркерную доску или, что лучше, пробковую доску. К доске прикрепляются липкой лентой или кнопкой карточки историй, а также карточки задач, которые составляются во время планирования итерации. Для каждой истории или функции, которая будет разрабатываться в процессе итерации, на доске задач отводится один ряд. На рис. 20.1 первый ряд содержит информацию о пятипунктовой истории. В первой колонке находится карточка истории. Поскольку на карточке истории указывается оценка истории в пунктах, любой взглянувший на доску задач может быстро определить количество пунктов для каждой истории, включенной в итерацию.

Во второй колонке находятся карточки всех задач, которые команда идентифицировала как необходимые для реализации истории или функции. На каждой из этих карточек обозначена оценка работы, оставшейся до завершения задачи.

Третья колонка показывает, готовы ли приемочные тесты для истории. Я активный сторонник разработки через тестирование (Beck, 2002) как на уровне кода, где рекомендую разработчикам писать модульные тесты до написания кода, так и на уровне функции, где рекомендую командам создавать общие приемочные тесты до начала кодирования. Если условия удовлетворенности для каждой истории идентифицируются в процессе планирования итерации (как рекомендуется в главе 14 «Планирование итерации»), это не представляет трудности, поскольку условия удовлетворенности по своей сути — это общие приемочные тесты для пользовательской истории. Такой вид специфицирования на примерах очень удобен для программистов, которые могут ссылаться на конкретные примеры ожидаемой работы каждой функции и бизнес-правила.

Я предлагаю командам ставить большую галочку в колонке «Тесты готовы», когда они определят общие тесты для истории. Помимо этого я рекомендую не перемещать много карточек в четвертую колонку «В работе» до тех пор, пока не определены тесты. Возможно, колонка «Тесты готовы» и не нужна, однако она служит наглядным напоминанием команде, которая пытается сделать правилом определение приемочных тестов до кодирования функции.

В колонку «В работе» помещают карточки, которые разработчики взяли в работу. Обычно разработчик берет карточку из колонки «Для разработки», ставит на ней свои инициалы и перемещает в колонку «В работе». Это происходит в тот день, когда разработчик завершает предыдущую работу и определяет, что ему делать дальше. Никто не должен брать более одной или двух карточек зараз. Это помогает поддерживать стабильный поток выполняемой работы и сокращает издержки, связанные с переключением с одной задачи на другую. Для напоминания об этом, когда команда устанавливает доску задач, я настаиваю на том, чтобы ширина колонки «В работе» составляла одну карточку. Колонка «Для разработки» обычно делается шире (шире, чем показано на рис. 20.1) по той причине, что карточки нередко приклеиваются по четыре в ряд.

Колонку «На проверку» можно делать, а можно и не делать, но я считаю ее полезной, особенно в тех случаях, когда работаешь с командой, осваивающей agile-подход. В идеале каждый тест продумывается, а каждая карточка задачи составляется во время планирования итерации. В этом случае при завершении задачи программирования («Кодирование пользовательского интерфейса») ее карточку удаляют с доски задач (или перемещают в последнюю колонку «Выполнено»). В этот момент кто-то может взять связанную с этой задачей карточку тестирования («Тестирование пользовательского интерфейса»). Вместе с тем бывает, что разработчик считает задачу выполненной, но хочет, чтобы кто-нибудь взглянул на нее свежим взглядом и проверил. В таких ситуациях и когда нет связанной задачи тестирования карточку задачи помещают в колонку «На проверку».
