Персональный проектный менеджмент; повышаем точность управления
Одним из важнейших качеств любого профессионала является умение укладываться в сроки, а также умение прогнозировать сроки, давать четкий ответ на вопрос: к какому моменту вы могли бы это завершить? Кроме того, ему необходимы навыки распределения бюджета своего времени для принятия решений типа «Стоит ли браться за это дело, не нанесет ли это ущерб своевременности выполнения других дел?».
В предыдущих разделах мы говорили о том, как держать под контролем совокупность дел, вспоминать о нужных делах в нужное время. Сейчас мы остановимся на методах, позволяющих учитывать при принятии решений не только приоритетность дел и сроки их исполнения, но и затраты времени на исполнение, их место в общем бюджете времени. Сделать эти методы системными удобно с помощью перенесения в «персональную корпорацию» методов управления проектами.
Ресурсно-календарный график планирования времени
Как и раньше, богатый набор инструментов дает нам применение аналогии «управление личным временем – управление фирмой». Календарно-ресурсный график планирования, или, точнее, бюджетирования времени, родился как результат перенесения в технику личной работы таких широко известных инструментов проектного менеджмента, как график Гантта и ресурсный график.

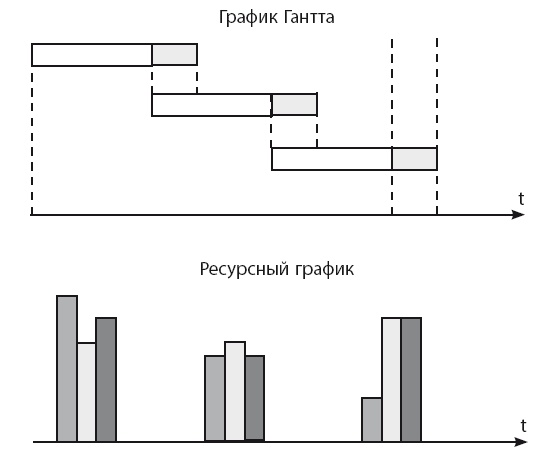

Напомним суть этих инструментов (они изображены на рисунке). На графике Гантта отмечаются работы, которые необходимо сделать, с их длительностями и взаимосвязями. Масштаб может быть различным – можно просматривать взаимосвязи и отдельных элементарных операций, и целых фаз проекта. Программы для управления проектами позволяют легко манипулировать расписанием и отвечать на вопросы типа «Как изменится дата окончания проекта, если операция такая-то займет на столько-то больше времени, чем мы рассчитывали?».
Ниже графика Гантта изображен ресурсный график, отражающий расходы различных ресурсов на каждую операцию. Этот график позволяет нам работать не только с расписанием, но и с имеющимися в нашем распоряжении ресурсами: «Если такую-то операцию мы совершим не сами, а закупим соответствующую услугу, окупятся ли эти расходы общим выигрышем времени по проекту?»; «Как возрастут расходы ресурсов, если мы захотим компенсировать задержку по такой-то операции и завершить проект вовремя?» и т. п.
Ясно, что для личной работы этот инструментарий тяжеловат, хотя для укрупненного планирования график Гантта может быть очень даже полезен. Предлагаемый вашему вниманию график сочетает в себе черты ресурсного и календарного и сравнительно прост в использовании. Создается он следующим образом.

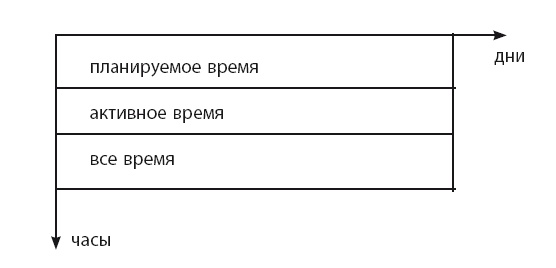

1. Определяем бюджет времени, имеющийся в нашем распоряжении (иначе говоря, имеющееся количество ресурсов). Всего у нас 24 часа в сутках. Из них сколько-то нужно выделить на сон и пр., столько-то мы можем планировать под рабочие дела. При этом рекомендуется планировать не более 60 % рабочего времени, что полностью стыкуется с концепцией резервов в проектном менеджменте, позволяющих спокойно реагировать на непредвиденные обстоятельства.
Скорее всего, время, которое вы можете бюджетировать, исходя из этих соображений, не превышает 6–8 часов в сутки, а при большом количестве мелкой текучки – 4–6 часов. Следующий шаг – внесение в этот, по сути, ресурсный график элементов календарного графика.
2. Намечаем критические сроки. Здесь следует сказать, что предлагаемый график наиболее всего полезен в следующих обстоятельствах:
а) упорядочению во времени подлежат несколько достаточно крупных дел, имеющих сравнительно жесткие сроки выполнения и конкурирующих друг с другом за ваше время;
б) вы можете хотя бы очень приблизительно оценить расходы времени на каждое из этих дел.
Ресурсно-календарный график – вещь достаточно трудоемкая в использовании, поэтому, если описанной ситуации нет, лучше обойтись представленным выше методом планирования через приоритеты.
3. Делаем «раскройку скатерти» – распределение имеющегося бюджета времени между различными делами. Делим предполагаемые трудозатраты в часах на количество дней, в течение которых мы можем заниматься этим делом (исходя из того, сколько дней осталось до критического срока, насколько трудно это дело «концентрируемо» во времени – важный показатель для творческих задач – и т. п.).
Получаем количество часов в день, которые мы должны затрачивать на это дело, чтобы успеть к нужному сроку. Располагаем более приоритетные дела повыше, т. е. выкраиваем на них время в первую очередь, остальные «финансируем по остаточному принципу». Стараемся оставлять резервы – 40 % непланируемого времени на непредвиденные внешние обстоятельства и собственную спонтанную активность. Учитываем при этом принципы гармонизации расходов времени, описанные выше.
Далее остается пользоваться графиком для управления собственной деятельностью. Следует особо отметить: этот график – не план, а бюджет, т. е. вы не обязаны выполнять задачи именно в той последовательности, которая обозначена на графике.
График показывает, что в течение дня необходимо выделить на такое-то дело столько-то времени, а в какое именно время суток вы его выполните – определите по ходу дела, исходя из разных соображений и обстоятельств. Заметим, что можно вести еще и второй график – график исполнения бюджета, т. е. оперировать двумя графиками, вместе дающими связку «план – факт» и подсказывающими необходимые коррективы и плана, и способов его исполнения.
Нормирование, планирование и контроль исполнения проектов
Необходимым условием эффективного применения ресурсно-календарного планирования является неплохое знание структуры собственного времени, умение хотя бы приблизительно определять продолжительность и трудоемкость работ. Здесь вполне применимы методы, существующие для решения той же задачи в масштабах фирмы.
Нормирование затрат времени является основой для планирования и контроля. Если вы ведете сплошной или выборочный хронометраж, постепенно у вас будет накапливаться база нормативов по различным видам задач. В личной работе было бы слишком трудоемким нормирование элементарных операций, как это делается в проектном менеджменте, но очень неплохие результаты может дать нормирование затрат времени на типичные проекты.

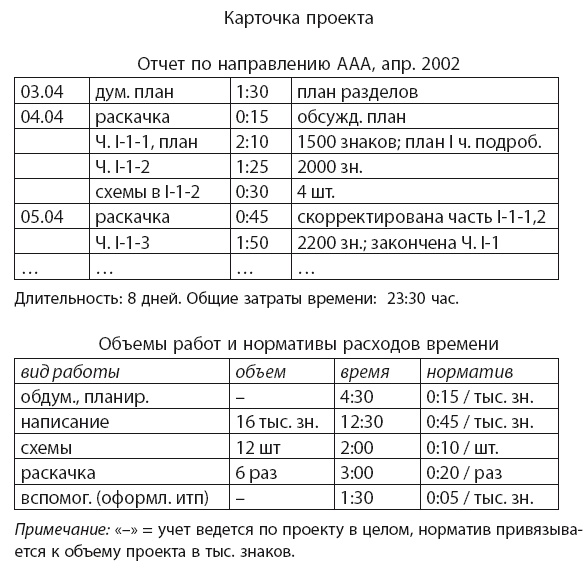

Например, работая над ежеквартальным отчетом, вы заводите соответствующую карточку проекта, в которую записываете все ваши расходы времени по этому проекту, а также длительность работы над ним. Последнее не менее важно, чем расходы времени, так как многие работы, особенно творческого характера, требуют определенного уровня «размазанности» по времени, и это необходимо будет учитывать при планировании. Кроме того, в карточке проекта уместно отразить деление работ на несколько основных классов.
