Книга Октябрь 1941. Варшавское шоссе, страница 4. Автор книги Владимир Чернов, Галина Грин

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Октябрь 1941. Варшавское шоссе»

Cтраница 4

«…6 июля я принял присягу, вступая в Народное ополчение 33 армии, 17 Москворецкой дивизии в качестве помкомвзвода на оборонительных работах.

Командир взвода лейтенант Маргарьян, старшина пулеметной роты – Кононов Дмитрий, москвич, рабочий 301-го завода. Вначале мы сооружали ДОТы и ДЗОТы, противотанковые окопы и сооружения возле Ильинского… Днем работу было почти невозможно вести из-за «Мессеров». Поначалу прятались в лесах, когда уже были обстреляны не один десяток раз, ложились на землю и вели ураганный огонь из винтовок и пулеметов «Кольт», которыми нас снабдили поначалу, это отличнейшие безотказные пулеметы и они нас выручали до «Максимов».

День за днем… дети 17–18 лет, превратившись в воинов-саперов, продвигались по направлению Малоярославца, Юхнова, Спас-Деменска оставляя хотя и не полноценные сооружения, но надежные ДОТы и ДЗОТы, ибо я ни разу не видел инженера. Придет тов. Маргарьян, укажет мне точку на карте, задание – что сооружать…. В сутки взвод сооружал по 2–3 ДЗОТа с сообщениями, нося на своих плечах бревна под огнем «Мессеров» (тогда мы их называли стервятниками, черными удавами).

Так мы дошли до д. Пузачевки Спас-Деменского района. Вблизи д. Пузачевой, с левой стороны Варшавского шоссе шел большак на Любань. Вот мы и получили задание за одну ночь соорудить оборону, т. е. построить четыре пулеметные ДОТа, траншеи в рост человека с накатом, укрытие для имущества и лошадей. На этот период каждое отделение имело «Максим» – тачанка с комплектом боеприпасов, т. е. 15–20 коробок. К отделению были приданы истребки с противотанковыми гранатами, зажигалками.

Октябрь 1941. Варшавское шоссе

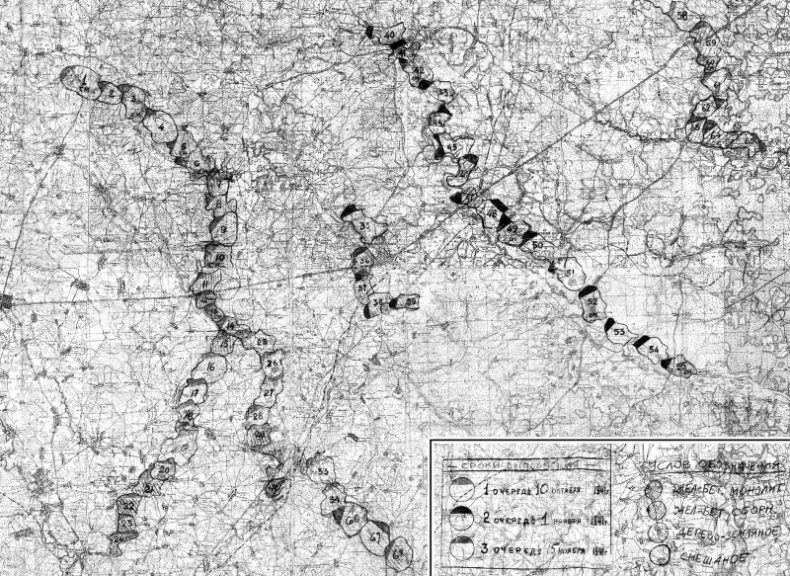

Фрагмент плана строительства Малоярославецкого участка Можайской линии обороны на 23.08.41 г. (ЦАМО РФ).


К рассвету все было готово. Как и на всех сооружениях, даже обложили дерном, ветками и кустарником. Я помню, возле Медынки (в Спас-Деменском районе реки Медынка нет. – Прим. авторов) вблизи моста нами был построен ДОТ, и так был замаскирован, что приехавший представитель из главка, вначале и не заметил громадину в несколько этажей накатных бревен. [За это] впервые я имел благодарность в 1941 г. Почему-то орденов и медалей тогда не давали. Такие сооружения были и под Пузачевкой».

8 августа Генеральный штаб, проверив строительство линии обороны и, выявив недостатки, предложил штабу МВО и Главному военно-инженерному управлению ускорить работы на рубежах и в укрепрайонах.

Выяснилось, что направления Людиново – Калуга – Москва и Орел – Тула – Москва рубежами не перекрываются. Поэтому 15 августа Военный совет МВО ходатайствовал перед Государственным комитетом обороны (ГКО) о продлении левого фланга Можайского рубежа до шоссе Москва – Тула. ГКО утвердил данное предложение. Так был образован Калужский сектор – 38 УР.

С 10 по 25 августа были развернуты три армейских управления военно-полевых строительств (АУВПС): Можайский УР строило АУВПС-20, Малоярославецкий – АУВПС-21, Волоколамский – АУВПС-22. Оборудование Калужского УРа началось позже других, только во второй половине сентября здесь было сформировано АУВПС-24. Пополнение этих строительств кадрами происходило за счет офицеров запаса, призванных из Союза архитекторов, проектных институтов и прошедших пятидневную подготовку при Военно-инженерной академии.

Комендант 37-го УР полковник Смирнов [4] в своем отчете о боевых действиях отмечал недостатки в проектировании и организации строительных работ, что в итоге привело к снижению боеспособности построенного рубежа обороны:

«…K приезду коменданта УР полковника Смирнова в районе работала рекогносцировочная группа из состава военных академий под руководством генерал-майора Максимова. Работа их была организована неверно, на местности не оставалось никаких следов. После доклада генерал-майору Кудряшову об их работе, работа рекогносцировщиков была перестроена, руководителем был назначен генерал-майор Ширмахер. Работа пошла верно, но медленно…

В ходе строительства обнаружилось много неверностей, а именно: стремление вытащить сооружения на передний край, к противотанковому рву, ближе 50–30 метров, близко огневые точки одна от другой (ближе 100 м), много фронтального огня и мало флангового и косоприцельного. Местами не был протрассирован кольями противотанковый ров. Из-за этого в ходе работы часть уже сделанного приходилось бросать, проводить дополнительную рекогносцировку и излишнюю работу».

После убытия московских ополченцев, основные работы по строительству Ржевско-Вяземского рубежа и Можайской линии обороны стали выполнять рабочие батальоны, московские строители и мобилизованное население Подмосковья. С середины августа до начала октября число работавших выросло с 60 до 160 тыс. человек.

Работы первой очереди на главной оборонительной позиции протяженностью 330 км, на ее разных участках, планировалось закончить к 10–25 октября. Все оборонительные работы на МЛ О планировалось закончить к 15–25 ноября 1941 года. Однако темп строительства МЛО повысился только в начале октября, когда немцы прорвали Ржевско-Вяземскую линию обороны.

В итоге, когда 12–13 октября немецкие войска подошли вплотную к Ильинскому участку на Варшавском шоссе, он был готов на 85 %. И это был наиболее достроенный участок из всей МЛО.

Формирование рабочей силы УР-37

Член Военного Совета МВО К. Ф. Телегин так оценивал положения дел на строительстве линии:

«Работа за короткий срок была проделана поистине огромная, но все, же оставалась далекой от завершения. Строителей рубежей обвинять было не в чем – они трудились на пределе человеческих сил, до кровавых мозолей, недосыпая и недоедая. Никто не роптал, не пытался отлынивать от дела, труд на оборонительных объектах столицы равнялся выполнению боевой задачи».

К сожалению, на деле было не так радужно.

Процесс строительства МЛО был изложен в отчете «Краткое описание строительства и обороны УР 37», составленном комендантом этого участка – полковником Смирновым не позже апреля 1942 г. К сожалению, в нем некоторые даты указаны не совсем точно, поэтому ниже они приводятся в соответствии с датами, подтверждаемыми другими советскими и немецкими документами ЦАМО РФ:

«1. Управление УР 37 начало формироваться с 10.08.41. Место дислокации: Малоярославец, комендант УР – полковник Смирнов, военком УР – 1-й секретарь райкома партии Денисов, начальник ВПС-21 до 10 сентября – военный инженер 1-го ранга Назаров, а потом военный инженер 3-го ранга Никулов.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
