Книга Мегапроекты и риски. Анатомия амбиций, страница 11. Автор книги Нильс Брузелиус, Вернер Ротенгаттер, Бент Фливбьорг

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Мегапроекты и риски. Анатомия амбиций»

Cтраница 11

Что касается сообщения Эресунд, то, когда закон о его строительстве был ратифицирован парламентом Дании в 1991 г., ежедневный транспортный поток в год открытия прогнозировался на уровне 8000–10 000 машин при контрольной цифре 10 000 машин в день, и 16 500–19 000 железнодорожных пассажиров [51]. Сообщение открылось для движения 1 июля 2000 г., и данные первых шести месяцев эксплуатации показали, что поток будет ниже ожидаемого [52]. Поэтому в январе 2001 г. датско-шведская администрация сообщения Эресунд согласилась снизить цены в попытке увеличить движение транспорта и доходы, но без особого успеха. В 2001 г., в первый полный календарный год эксплуатации, средний ежедневный транспортный поток составлял 8100 машин и 13 400 железнодорожных пассажиров, оба показателя оказались значительно ниже прогнозируемых.

Другие транспортные инфраструктурные проекты

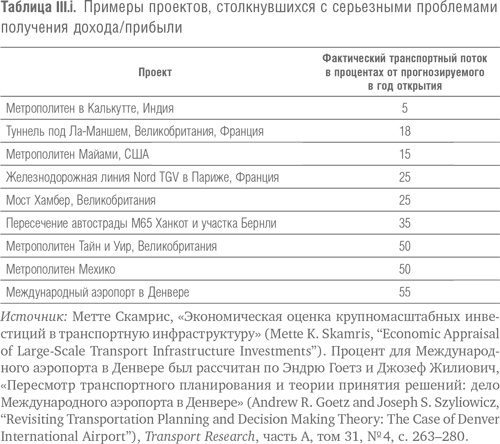

Туннель под Ла-Маншем – не единственный крупный проект, испытавший серьезные трудности с получением прибыли. В таблице III.i туннель сравнивается с несколькими выбранными проектами [53]. Ниже мы более детально рассмотрим опыт прогнозирования спроса для ряда стран и исследований.

В Германии прогнозирование влияния транспортных инфраструктурных проектов основывается на всестороннем применении спрогнозированного спроса ко всей транспортной системе [54]. Несмотря на основательную подготовку, эти процедуры не гарантируют отсутствия ошибок прогнозирования, что подтверждается значительным отклонением фактических данных от прогнозируемых. При представлении прогнозов для Федерального инвестиционного плана Германии на 1985 г. данные «быстро изменяющегося сценария – 2000» касательно количества километров, пройденных машинами, оказались уже ниже фактических данных. Было не просто неправильно предсказано развитие железнодорожного грузопотока в отношении его объема, но даже одна из важнейших прогнозируемых тенденций оказалась неверной: вместо прогнозируемого роста произошло снижение объема грузоперевозок. Прогнозы для плана 1992 г. демонстрируют ту же тенденцию погрешности [55]. Тогда как прогнозы автомобильных грузоперевозок существенно ниже фактических тенденций, прогнозы железнодорожных грузоперевозок превышают фактические более чем на 100 процентов.

В Великобритании Министерство транспорта испытывает «обоснованное удовлетворение», если первоначальный прогноз транспортного потока в течение года после открытия данного участка дороги находится в пределах 20 процентов от фактического потока за этот год [56]. В исследовании, проведенном Министерством, выяснилось, что 22 из 41 проанализированной дорожной схемы находились в пределах этих показателей. В 19 схемах с более широким колебанием были примеры, когда разница между прогнозируемым и фактическим потоком колебалась в диапазоне от –50 до +105 процентов [57].


Мегапроекты и риски. Анатомия амбиций

В другом британском исследовании Счетная палата выявила 41 дорожный проект Министерства транспорта и Министерства по делам Уэлша, где фактический транспортный поток был настолько ниже прогнозируемого, что власти вполне могли принять более низкие проектные стандарты и сэкономить порядка 225 миллионов фунтов стерлингов. Таким же образом фактический транспортный поток для 27 проектов при дополнительных затратах примерно в 160 миллионов фунтов стерлингов оправдывал бы более высокие проектные стандарты, чем принятые [58]. Счетная палата отмечает, что власти не оценивали последствия неточных прогнозов для отдельных дорожных схем в свете фактических транспортных потоков, как и не пытались определить реальные суммы расходов и прибыли для таких схем. Таким образом, не было предпринято никаких попыток проанализировать опыт и извлечь соответствующие уроки, сделав ретроспективный анализ затрат и прибыли.

Прогнозирование железнодорожного движения представляется еще более проблематичным, чем прогнозирование автомобильного движения. Исследование, проведенное Министерством транспорта США, упомянутое в предыдущей главе, выявило, что фактически в каждом проекте расхождение между прогнозируемым и фактическим количеством пассажиров было больше, чем весь диапазон существенных переменных решения. Фактический пассажиропоток, составивший от 28 до 85 процентов (в среднем 65 процентов), оказался ниже, чем прогнозируемый, что означает фактическое отклонение от прогнозов от 38 до 578 процентов (в среднем на 257 процентов) [59].

В исследовании, проведенном Научно-исследовательской лабораторией автомобильного транспорта, упомянутом в главе 2, прогнозируемый и фактический пассажиропоток сравнивался для девяти систем метрополитена. Только в двух из этих случаев прогнозируемый пассажиропоток практически достиг предсказанных цифр (фактический пассажиропоток оказался на 20 процентов ниже, чем прогнозируемый). Из остальных семи систем метрополитена в двух фактический пассажиропоток был на 20–50 процентов ниже прогнозируемого, в четырех – на 50–70 процентов, и в одной – на 70–90 процентов. Следовательно, отклонение прогнозируемого от фактического пассажиропотока в среднем составило более 100 процентов [60].
