Книга Мегапроекты и риски. Анатомия амбиций, страница 6. Автор книги Нильс Брузелиус, Вернер Ротенгаттер, Бент Фливбьорг

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Мегапроекты и риски. Анатомия амбиций»

Cтраница 6

Плотина «Три Ущелья», упомянутая выше, является тому доказательством, так же как 650-километровый газопровод Мьянма-Таиланд и вспомогательная дорога, построенная через девственные природные леса и ареалы. Известное во всем мире своими путеводителями издательство Lonely Planet решило честно напечатать в своем популярном путеводителе по Таиланду недвусмысленный протест против трубопровода, в котором прямо называет действия тайского правительства и упомянутых транснациональных компаний, таких как American Unocal и French Total, «жульничеством», «позором» и «преподнесением совершившегося факта» [29]. Lonely Planet призывает читателей присоединяться к протестам против проекта и предоставляет, как всегда, исчерпывающие сведения: адреса, телефоны и номера факсов там, где это возможно. Вряд ли Тайское управление по туризму хотело бы подобным образом представить свою страну гостям, и, разумеется, это не та известность, которой желали бы транснациональные корпорации, если бы у них был выбор. Но мы считаем, что выбор существует: есть другой способ работы с мегапроектами, и эта книга объясняет его суть.

И наконец, хотя книга вовсе не предназначена для неспециалистов, мы все же надеемся, что граждане, объединения, активисты, СМИ и широкая общественность, проявляющие интерес и испытывающие влияние мегапроектов, сделают для себя полезные открытия, например, касающиеся политических игр и жульничества, с которыми они могут столкнуться, если окажутся вовлеченными в мегапроекты. Понимание анатомии мегапроектов необходимо для того, чтобы стать сильным игроком в разработке проектов. И, как уже упоминалось, мы расцениваем более активное вмешательство гражданского общества и заинтересованных групп в принятие решений по мегапроектам как необходимое условие более обоснованных и демократических решений.

Теоретики общества риска и демократии недавно подошли к изучению типа практической политики и планирования, необходимого для работы с риском при практическом общественном обсуждении и принятии решений. «В обществе риска, – согласно выводам одного из исследований, – государственная политика требует долгосрочного планирования в условиях неопределенности в четко очерченных границах принципов и фактических данных, что позволяет обеспечивать эстафетное и гибкое принятие решений. Это, в свою очередь, требует вовлечения информированных и активных граждан, ценящих серьезные и ответственные отношения с экспертами и политическими деятелями. Демократия большого доверия – единственный способ встретить рискованное будущее» [30]. Для того чтобы этот подход заработал, вера в «демократию большого доверия» должна основываться не на эфемерных идеалистических рассуждениях о достоинствах демократии, а на трезвом анализе риска и демократической ответственности. Жизнь неотделима от риска. Но с риском можно иметь дело намного более разумными способами, чем те, которые мы наблюдаем сегодня. Мы предлагаем эту книгу как попытку воплощения на практике способа принятия решений и демократии, к которой призывают теоретики риска, а также демократии для особой сферы, касающейся увеличения социальной, экономической и политической надежности в разработке мегапроектов.

2. Многострадальная история перерасходов

В этой и следующих главах мы рассматриваем опыт множества мегапроектов, включая туннель под Ла-Маншем и транспортные сообщения через проливы Большой Бельт и Эресунд. Стоимость последних трех оценивается во многие миллиарды долларов. И хотя мы подвергаем эти проекты придирчивому анализу, наша цель состоит вовсе не в их критике, даже в случаях имеющихся недоработок, а в конструктивном изучении и извлечении уроков, которые могут оказаться полезными для более качественного принятия решений по мегапроектам в будущем. Учитывая, какие огромные суммы денег затрачены на крупнейшие транспортные инфраструктурные проекты, удивительно, насколько незначительны доступные данные и исследования, которые помогли бы ответить на два основных вопроса: (1) привели ли такие проекты к предполагаемым результатам; и (2) какова фактическая жизнеспособность таких проектов в сравнении с проектируемой. Поэтому, кроме транспортных проектов, мы сочли целесообразным рассмотреть данные и исследования других типов инфраструктурных проектов и сравнить опыт этих проектов с опытом транспортного сектора. Таким образом, мы рассмотрим данные нескольких сотен больших проектов. В этой главе мы остановимся на стоимости мегапроектов. В главах 3 и 4 мы рассмотрим спрос на такие проекты и их жизнеспособность.

Первым шагом на пути к сокращению перерасхода средств должно стать признание, что значительный риск перерасхода существует и его невозможно полностью устранить, но можно уменьшить.

Проблема превышения расходов

Превышение расходов – широко распространенное явление в крупных транспортных инфраструктурных проектах. Разница между фактическими и предполагаемыми капитальными затратами часто достигает 50–100 процентов, поэтому для многих проектов перерасход средств оборачивается угрозой жизнеспособности самого проекта. Первым шагом на пути к сокращению перерасхода средств должно стать признание, что значительный риск перерасхода существует и его невозможно полностью устранить, но можно уменьшить. Следующим шагом является передача риска перерасходов тем, кто лучше всего способен им управлять. Оба шага будут рассмотрены ниже.


Мегапроекты и риски. Анатомия амбиций

Главной причиной перерасходов является недостаток реализма в первоначальной смете. Недооценивается продолжительность и стоимость задержек, недопустимо низко оцениваются непредвиденные расходы, не учитываются должным образом изменения в технических требованиях и проектных решениях, недооцениваются или игнорируются изменения валютных курсов, равно как и геологический риск, а также количественные и ценовые изменения, стоимость отчуждения и требования безопасности и защиты окружающей среды. Многие крупные проекты к тому же зачастую включают большой процент высокорискованных технологических инноваций. Такой риск обычно проявляется в увеличении расходов, которые в первоначальной смете часто определяются неверно. Рассмотрим рост себестоимости на ряде реальных проектов.


Мегапроекты и риски. Анатомия амбиций

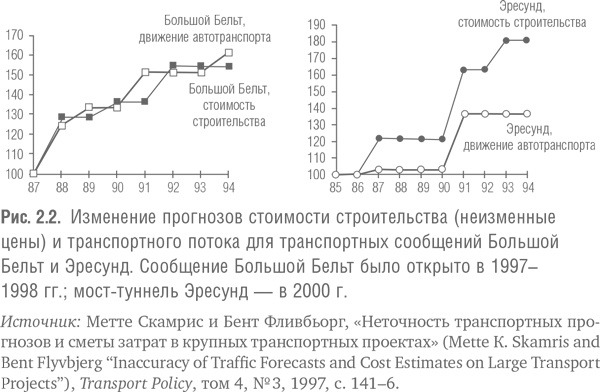

Туннель под Ла-Маншем, Большой Бельт и Эресунд

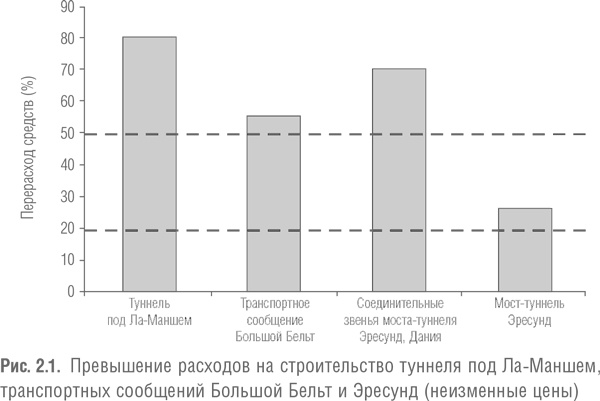

Туннель под Ла-Маншем, также известный как «Chunnel», является самым длинным подводным железнодорожным туннелем в Европе. Он был открыт в 1994 г. и соединяет Францию и Великобританию. Когда договор о строительстве туннеля под Ла-Маншем был ратифицирован французским и британским парламентами в 1987 г., стоимость общего объема инвестиций для этого частно финансируемого проекта оценивалась в 2600 миллионов фунтов стерлингов (цены 1985 г.). По завершении проекта в 1994 г. реальная стоимость составила 4650 миллионов фунтов стерлингов (цены 1985 г.), что означало превышение запланированных расходов на 80 процентов. Фактические финансовые затраты превзошли прогнозируемые на 140 процентов [31].
