В разработанном PMI «Руководстве к своду знаний по управлению проектами» [1]
2 проект определяется как «временное предприятие, имеющее целью создание уникального товара или услуги». Характеристика «временный» призвана отличить проект от повседневных производственных процессов. Прилагательное «уникальный» показывает, что проекты отличаются друг от друга. Проект является успешным, если заказчики получают то, чего хотели, тогда, когда хотели, за заранее оговоренную цену и при этом команда проекта довольна результатом.
Главы с первой по третью написаны с учетом существующей традиционной методологии управления проектами. Хотя в проджект-менеджменте уже наметились некоторые перемены, все же в имеющейся специализированной литературе чаще всего при обсуждении вопроса разработки графика в первую очередь описывается метод критического пути (critical path method — CPM). В PMBOK упоминаются и другие методы, а в издание 2004 года должен попасть также метод критической цепи
3, однако «критический путь» сейчас используется значительно шире. Большинство программных продуктов основаны именно на СРМ.
В PMBOK также рассматривается управление рисками (как способ реагирования на неопределенность) и метод освоенного объема (как способ оценки и контроля). Управление рисками и метод освоенного объема применяются при реализации многих крупных проектов, особенно тех, что делаются по заказу правительства США.

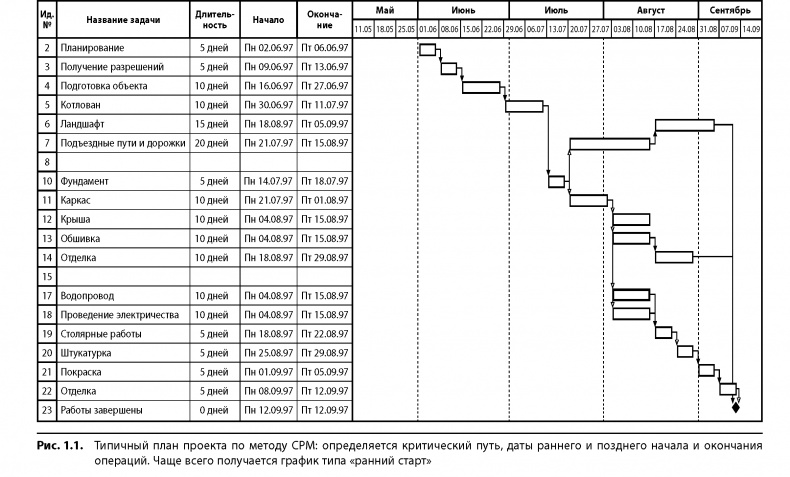

Большинство программных продуктов и абсолютно все приложения, которые мне встречались, в рамках СРМ настроены на создание графика типа «ранний старт». Это означает, что программа составит расписание работ таким образом, чтобы они начинались как можно раньше и помещались на графике как можно левее. На рис. 1.1 дан типичный план проекта, построенный таким образом.

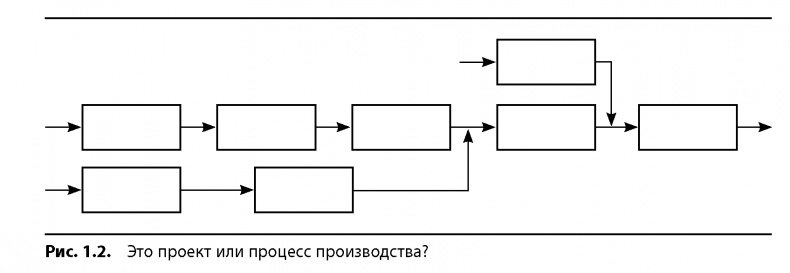

Иногда, чтобы отличить проекты от обычного производства, смотрят на количество получаемой продукции и на относительную длительность операций. При реализации проектов обычно возникает результат в своем роде уникальный. В ходе производства же появляется значительное количество более-менее похожих единиц продукции. Некоторое пересечение есть между проектом и изготовлением под конкретные пожелания заказчика (например, сборка автомобиля на заказ). Как я обнаружил, многие считают, что стандартное производство и проекты — совершенно разные вещи. В середине 1990-х я первый раз услышал о теории ограничений систем — ТОС, впервые описанной доктором Элияху Голдраттом в книге «Цель» (The Goal) [2]. Порекомендовав роман нескольким менеджерам проектов и программ, выяснил, что никто не видел никакой связи между ТОС и управлением проектами. Впоследствии я нашел способ преодолеть власть традиционной парадигмы мышления. Показывая людям рис. 1.2, я спрашиваю: «Что это — проект или процесс производства?» Реакция аудитории очень интересная. В большинстве случаев вид у всех озадаченный. Быстрого ответа не дает никто. Затем один предполагает: «Может быть, и то, и то». Остальные сразу соглашаются. На самом деле может быть и так, и так. На этом уровне сходства очевиднее различий. Поэтому в первую очередь мы с вами проанализируем такую общую черту проектов и производства, как вариабельность длительности отдельных операций. Речь идет об операциях, преобразующих некие входные параметры в результаты на выходе; из таких операций состоят как взаимозависимые этапы производственного процесса, так и этапы реализации любого проекта.
Реальная длительность производственной операции обычно является лишь малой составляющей общего времени выполнения заказа. Многие считают, что длительность проекта зависит от фактического времени выполнения задач и, следовательно, что оно на 100% определяет срок завершения проекта. Концепция критической цепи ставит данный подход под сомнение.
1.1. Успешный проект

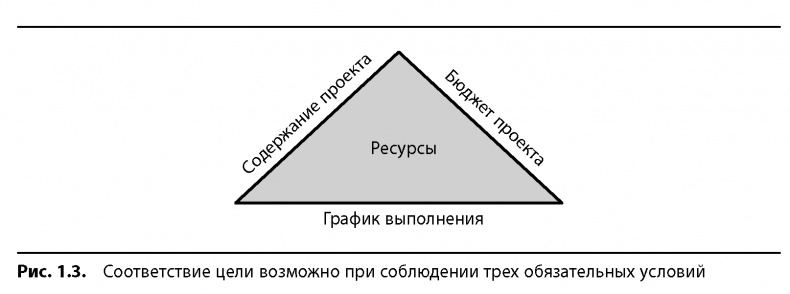

Успешным является проект, который соответствует требованиям всех лиц, участвующих в его реализации. У каждого проекта есть цель. Цель достигается при соблюдении трех граничных условий, как показано на рис. 1.3. Содержание проекта — проектное задание — это описание того, чего как минимум мы хотим достичь по завершении проекта, каков желаемый результат. Бюджет проекта и график выполнения — максимум того, что мы готовы на это потратить. В центре — ресурсы, они связаны с каждым из трех необходимых условий и влияют на них и на успешность реализации проекта.
Данные три условия являются взаимозависимыми. Чем дольше длится проект, тем больше средств на него уходит. Чем дороже проект, тем дольше он длится. Чем дольше он длится, тем выше вероятность изменения первоначального содержания работ. Чем больше изменений в содержании, тем сильнее растут затраты и длительность. Далее при описании проектной системы мы подробно рассмотрим данные зависимости.
1.2. Определение проблемы
Большинство ученых сходятся во мнении, что правильная постановка проблемы — самый важный шаг к выработке подходящего решения. Мой любимый философ Карл Поппер [3] отмечает: «Наука начинается с проблем, затем переходит к противоречащим друг другу теориям, чтобы осмыслить их критически». То же самое относится и к общей проблеме улучшения результативности проектов. Вслед за Поппером призываю вас критически рассмотреть то, что я называю «существующей системой» управления проектами, — систему, которой вы пользуетесь сейчас, и рассмотреть ее в свете предлагаемого метода критической цепи. Как вы увидите, формулировка проблемы «повышение результативности реализации проектов», пожалуй, слишком обща для того, чтобы по ней можно было выработать какое-либо последовательное эффективное решение.
1.2.1. НАСКОЛЬКО СОСТОЯТЕЛЬНА СУЩЕСТВУЮЩАЯ ПРОЕКТНАЯ СИСТЕМА
Задайте себе следующие вопросы:
1. Часто ли вы слышали о том, что проект занял больше времени, чем планировалось?
2. Как часто вам приходится слышать, что проект завершился намного раньше, чем планировалось, без особых усилий со стороны команды проекта?
3. Часто ли вы слышали, что проект превысил запланированный бюджет?
