Книга Вовремя и в рамках бюджета. Управление проектами по методу критической цепи, страница 3. Автор книги Лоуренс Лич

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Вовремя и в рамках бюджета. Управление проектами по методу критической цепи»

Cтраница 3

4. Много ли вы знаете случаев, когда на проект было затрачено значительно меньше того, что закладывалось в бюджет?

5. Приходилось ли вам слышать о том, что в ходе реализации объем работ или спецификации пересматривались, потому что невозможно было следовать первоначальным?

6. Довольны ли заказчики тем, что по ходу проекта приходится изменять его содержание?

1.2.1.1. Типы проектов

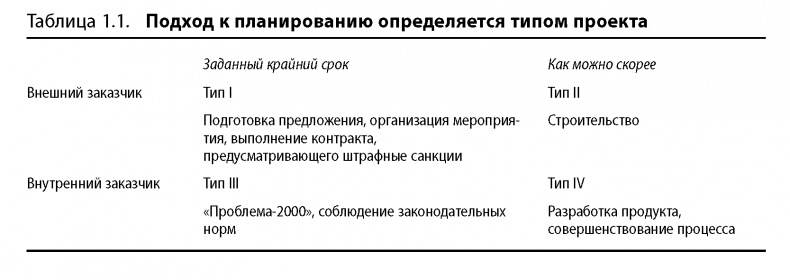

В табл. 1.1 показаны четыре типа проектов. По горизонтали дана классификация по характеру временных условий: «заданный крайний срок» или «как можно скорее». По вертикали проекты делятся на внутренние (как правило, нацеленные на улучшение оперативных процессов) и внешние (исполняемые для получения прибыли). Ответы на перечисленные ранее вопросы будут зависеть от типа проекта. В таблице также приведены некоторые примеры.

Проекты типа I имеют заданный срок реализации и выполняются для внешнего заказчика. Примером служат подготовка коммерческих предложений и проведение крупных мероприятий. Заказчик попросту не примет к рассмотрению предложение, поданное позже установленной даты. Поэтому команды, разрабатывающие соответствующую документацию, редко срывают сроки. Если менеджер по подготовке предложения, затратив время и средства, опоздал с ответом заказчику, руководство отреагирует незамедлительно и совершенно определенным образом. Иногда доходит до рекомендации подыскать себе другое место работы. Как правило,


Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

вовремя завершаются и другие подобные проекты с заданной датой окончания, хотя и приходится подстраивать под ситуацию содержание и скорость работ. Никто не перенесет открытие Олимпийских игр, поэтому можешь не можешь, а стадион надо достраивать. Редко кто срывает мероприятия национального значения или оплаченную заранее поездку из-за того, что вовремя чего-то не подготовил. Не часто встретишь политика, который отказывается от участия в гонке кандидатов, потому что не успевает выполнить все пункты своей предвыборной кампании. В проектах этого типа обычно меняется содержание и бюджеты, но график соблюдается железно.

Для проектов типа II никто извне не навязывает конкретных сроков сдачи работ (хотя руководство внутри компании может устанавливать свои даты). К ним относятся многие инициативы, запускаемые с целью заработать денег. Например, внедрение нового продукта, строительство отеля. К этой же категории относится большинство правительственных проектов. Если реализация будет запаздывать, вы все равно не лишитесь всех выгод. Вернее, лишитесь, но только на время, однако обычно никто об этом не задумывается и в явном виде это не просчитывается. В таких проектах, где нет строгого ограничения по времени, могут меняться значения всех трех переменных: и содержание, и бюджет, и сроки.

Проекты типов III и IV, как правило, в рамках одной компании соперничают в битве за финансирование. При этом проекты третьего типа занимают более высокое место в списке приоритетов, поскольку, чем бы ни были продиктованы сроки, нарушение их часто влечет за собой штрафные санкции. И наконец, проекты типа IV зачастую определяют будущее компании. Организации запускают такие проекты, чтобы совершенствоваться. Следовательно, чем быстрее реализовать подобный проект, тем лучше. Однако, к сожалению, в списке приоритетов эти начинания чаще оказываются на последних позициях, что для них выливается в нехватку ресурсов и постоянные отсрочки.

Вне зависимости от того, на какое место в рейтинге вы поместите тот или иной проект, я полагаю, что «любой стоящий проект стоит делать быстро». Потому что вы не начнете получать отдачу, пока проект не будет выполнен. При этом деньги в работу уже вкладываются — с самого начала. Таким образом, если проект начат, то, закончив его как можно скорее, вы обязательно увеличите показатель рентабельности инвестиций.

1.2.1.2. Некоторые факты

Управление проектами имеет длительную историю, которая являет себя во многих чудесах света, созданных руками человека. Но придерживались ли тогда какого-то графика? Старались ли уложиться в рамки выделенного бюджета? Соответствовали ли всем спецификациям и правилам? Примеры последних лет все чаще дают отрицательный ответ на эти вопросы.

Почти все знают о грандиозных проектах, реализация которых сопровождалась серьезными проблемами. Аэропорт в Денвере (штат Колорадо), или тоннель под Ла-Маншем, соединивший Францию и Великобританию (так называемый «Чаннел»), или Международная космическая станция [6], или Большой бостонский тоннель «Биг-Диг». Помимо запаздывания по срокам и перерасхода бюджета большие трудности возникли и с содержанием проектов. Еще долгое время после открытия аэропорта Денвера система регистрации и выдачи багажа в нем не работала. Пассажирские перевозки по «Чаннелу» были невозможны даже после того, как отгремели звуки торжественной церемонии открытия. По состоянию на 2004 год один из новых американских модулей МКС продолжал простаивать на Земле. Многие также знакомы с проблемой «фантомного ПО»: практически все выпуски программного обеспечения происходят позже плановой даты, и при этом в них полно ошибок, недоделок и не хватает многих заявленных функций. Особых успехов в данном искусстве добились в Microsoft.

В одной статье я нашел описание эпопеи с Денверским аэропортом. Он был построен с опозданием практически на два года. Затраты выросли с $3 млрд до $4,2 млрд. Не все первоначальные задачи были решены. Газета также сообщала хорошую новость: прибыль аэропорта в 1996 году составила 28 млн. Давайте-ка посчитаем 28 млн от 4,2 млрд дает 0,6% ROI в год. Много ли нашлось бы желающих вложить деньги в такой проект? Инвесторы, выделившие средства в обмен на облигации, даже обратились в суд.

Мысли, изложенные в табл. 1.2, зародились в среде руководителей проектов и теперь благодаря Интернету гуляют по всему миру. Это лишь один пример из массы подобных, свидетельствующих лишний раз о том, сколь часто проекты завершаются неудачей. Полезно отметить, что для этих неудач не существует культурных и национальных границ. Во многих книгах по управлению проектами есть разделы о причинах провалов и способах их устранения.

1.2.1.3. Некоторые цифры

Правительство любит собирать и публиковать данные о результатах анализа реализации проектов. Обычно не принято включать туда позитивную информацию о подрядчиках, так что картина может показаться весьма предвзятой. Вот некоторые количественные данные.

Главное бюджетно-контрольное управление США (GAO) опубликовало отчет о результатах анализа крупнейших проектов по внедрению систем (с бюджетом более чем $75 млн) министерством энергетики США [4]:

1) в период с 1980 по 1996 год министерство энергетики запустило 80 крупных проектов по внедрению систем энергопитания;

2) в 31 случае реализация была остановлена до завершения проекта, причем к моменту прекращения работ уже было потрачено свыше $10 млрд;


Вход
Поиск по сайту
Ищем:
Календарь
Навигация
