Книга Вовремя и в рамках бюджета. Управление проектами по методу критической цепи, страница 81. Автор книги Лоуренс Лич

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Вовремя и в рамках бюджета. Управление проектами по методу критической цепи»

Cтраница 81

В методе критической цепи используется упрощенный подход к управлению рисками, поскольку под рисками понимаются только особые причины вариабельности. Что касается общих причин, ССРМ предлагает специальные эффективные и достаточные меры для борьбы с их действием на расписание, затраты, а также — в какой-то степени — и на содержание проекта. Процесс управления качеством проекта — это тоже по-своему метод управления рисками, защищающий содержание проекта.

Описывая управление рисками, ни РМВОК [1], ни смежные с ним издания [2], ни множество авторов других трудов по управлению [3-4] не делают различий между общими и особыми причинами вариабельности. Как мы упоминали в разделе 2.5, Деминг, отец TQM, называл это фатальной ошибкой [5].

10.1. Что такое управление рисками в проекте

У рисков есть две характеристики — вероятность наступления события и его влияние на проект. Весомость риска можно оценить, просто перемножив два этих параметра.

Существуют следующие типы рисков:

• Риск некорректного определения содержания проекта: чреват неудовлетворенностью клиента. Примеры: не ясны потребности клиента; до конца не понятны границы содержания (то есть какие задачи призван решить проект); исходные установки и допущения, сделанные при планировании, не оправдались.

• Бизнес-риски: могут повлиять на ценность проекта для бизнеса в целом. Примеры: финансовые риски, угроза репутации компании.

• Риски, связанные с техническими трудностями реализации проектного задания: сопровождают разработку или использование новых редких технологий. Примеры: неожиданный побочный эффект, выявленный при создании нового лекарственного препарата.

• Риск непредвиденных расходов: под их влиянием приходится тратить больше трети предусмотренного буфера на непредвиденные расходы.

• Риски несоблюдения расписания: под их влиянием на выполнение работ тратится весь буфер на слияние путей или больше трети проектного буфера.

• Риски в сфере охраны труда: превышающая стандартно допустимый уровень потенциальная угроза вреда здоровью и безопасности населения или команды проекта.

• Риски, связанные с негативным воздействием на окружающую среду: некие природные факторы окружения, которые способны повлиять на соблюдение основных условий успешного выполнения проекта (содержание, время, деньги).

• Риски, связанные с законодательной базой в государстве: изменение тех или иных нормативов, задающихся извне, например новые требования к безопасности товара, требование получить новый разрешительный документ либо задержка при обновлении имеющегося разрешительного документа, которые могут повлиять на соблюдение основных условий успешного выполнения проекта.

10.2. Процесс управления рисками

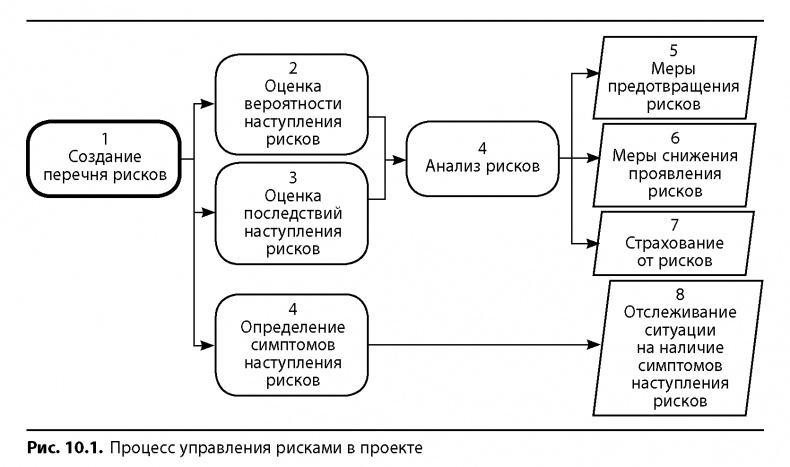

На рис. 10.1 представлена схема процесса управления рисками. Сначала необходимо определить, с какими рисками вы можете столкнуться при выполнении проекта.

Риски можно оценивать как по качеству, так и по количеству. К приемам количественной оценки относятся: анализ характера и последствий отказов, метод Монте-Карло, симуляция проекта, PERT, оценка вероятной безопасности и дерево рисков. Для рисков, которые можно описать численно (например, когда речь идет о затратах или количестве дней в расписании), последствия их наступления можно выразить, умножив «стоимость» риска на вероятность. Например, если вероятность перерасхода бюджета на $100 000 равна 50%, то риск «стоит» $50 000. Такие вычисления могут дать относительное представление о ранге риска, но сама цифра нужна, только если вы собираетесь застраховать риск. Потому что если ничего не произойдет, то вы ничего и не потратите, а если все же произойдет, то потеряете все $100 000, но никак не $50 000.

Я больше предпочитаю качественный анализ и распределение рисков по рангам. Потому что для проведения надежной количественной оценки, как правило, данных не хватает. При этом выведение каких-то цифр тем не менее дает чувство ложной достоверности анализа.

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

10.2.1. МАТРИЦА РИСКОВ

Табл. 10.1 представляет базовую матрицу, используемую в управлении рисками. В ней приводятся перечень рисков, результат оценки, действия по мониторингу, предотвращению или уменьшению последствий наступления рисков. Наполнение таблицы — это только пример. В ваших проектах могут быть свои особенности и свои риски. Однако настоятельно рекомендую группировать однотипные риски так, чтобы итоговый список был разумных размеров — не более 10-12 пунктов. Более точно количество рисков необходимо прикидывать, исходя из масштабности вашего проекта и условий его реализации. Список рисков по проектам на сумму меньше нескольких миллионов долларов и длительностью до года не должен превышать 10 пунктов. Если вам кажется, что по вашему — относительно небольшому — проекту одних только максимально вероятных и ощутимых рисков намного больше, чем 10, стоит задуматься, а надо ли вообще за такой проект браться.

Во второй колонке табл. 10.1 дано описание рисков. Для начала можно внести в список все ситуации, которые приходят в голову вам и вашим коллегам, а потом сгруппировать их для дальнейшего анализа. Можно расклассифицировать риски по степени их вероятности и по значимости (следующие две колонки). Например, у вас в перечне будет одно связанное с погодными явлениями событие, чреватое большими последствиями, и одно — малыми. Почему их стоит разделить? Потому что для них должны быть предусмотрены разные меры реагирования.

Дэвид Хильсон [6] предложил очень удобный формат записи рисков: «В результате < причина > может наступить < следствие >, что приведет к определенным последствиям». Использование этой формулировки продемонстрировано в табл. 10.1: причины записаны жирным шрифтом, их следствия — курсивом, а финальные последствия — в стандартном виде.

В колонках 3, 4, 5 даны относительные количественные характеристики рисков. Риск интересен нам своей вероятностью и последствиями. Внизу таблицы толкуются принятые обозначения и также указан один из вариантов категоризации рисков по вероятности и по последствиям для проекта. При таком методе оценки вы сможете назначить риску ранг от 1 до 9. Обратите внимание: под вероятностью подразумевается вероятность наступления риска в ходе проекта. Максимальная степень вероятности здесь — 50%. Если вы уверены в неизбежности события больше, чем на 50%, его необходимо учесть при составлении плана проекта. То есть все риски с вероятностью больше 50% должны рассматриваться как исходные допущения уже при создании базового плана работ. Последствия таких рисков будут компенсироваться за счет проектного буфера и, при необходимости, буфера на непредвиденные расходы.

В вашей таблице могут оказаться и другие типы рисков, например связанные с охраной труда и безопасностью или с реакцией общественности. Дополнительная информация по качественному и количественному анализу рисков дана в разделе 10.3.
