Мыслите детально
При определении работ проекта очень важно помнить о деталях. Люди часто перерасходуют время и ресурсы из-за того, что не продумали все тщательно.
Например, вам поручили подготовить отчет о последнем совещании в вашем подразделении. В первую очередь вы постараетесь оценить, сколько времени и средств на это потребуется. По прошлому опыту вы предполагаете, что вам нужно несколько дней. Но насколько вы уверены в своих оценках? Как убедиться в том, что вы предусмотрели все виды работ, необходимые для составления отчета?
Для этого нужно разбить общую задачу на составляющие (выполнить декомпозицию задачи). Для составления отчета это будут: написание черновика, просмотр и правка, подготовка окончательного варианта. В свою очередь составление окончательного варианта включает два вида работ: написание чистового варианта и печатание отчета.
Чтобы правильно разбить главную задачу на подзадачи, придерживайтесь двух правил.
• Никаких пропусков. Это означает, что все действия по выполнению вашей главной задачи (написание отчета) включают три описанные подзадачи. Если вы полагаете, что необходимо выполнить еще какую-либо работу, определите ее как четвертую подзадачу в общей схеме.
• Никакого дублирования. Одна и та же работа не может рассматриваться как больше чем одна подзадача. Например, этап написания черновика не может также включать предварительный просмотр черновика, так как просмотр — это уже другая подзадача.
Декомпозиция задачи таким способом позволяет держать в поле зрения все подзадачи. Это вселяет уверенность, что ничего важного не пропущено, и облегчает расчет требуемых времени и ресурсов.
Соблюдайте иерархию
Кроме тщательного продумывания деталей, вы должны также видеть картину в целом. Если вы пропустите важную часть работы, то с ней — и ее подзадачи. Как увидеть и лес, и деревья?
Вернемся к моему приятелю — любителю собирать картинки. На примере его любимой игры покажем, как можно достичь цели. Чтобы узнать, не пропущен ли какой-нибудь фрагмент, мой друг мог бы пересчитать их. Но обнаружив, что их 4999, а не 5000, как узнать, какой именно отсутствует? Вероятно, надо разделить 5000 фрагментов на более мелкие группы, чтобы проверить каждую из них по отдельности. Допустим, друг разделил все фрагменты, составляющие карту Соединенных Штатов, на 50 групп — по числу штатов. Каждый штат (т. е. каждое отдельное изображение) содержит 100 фрагментов, и в этом случае мой друг может быть уверен, что каждый из них занимает свое уникальное положение. Он может пойти дальше и разделить каждый штат на 4 части: северо-восток, северо- запад, юго-восток и юго-запад. Тогда каждая часть будет содержать 25 фрагментов, которые можно легко сосчитать и определить, какие фрагменты из головоломки отсутствуют.
По этому принципу последовательной декомпозиции, который наглядно иллюстрирует рис. 3.1, создается структурная схема работ проекта. (Кроме этого термина, можно встретить и другие, например: структурная декомпозиция работ, схема разбивки работ и пр.) Она представляет собой иерархически структурированное представление всех задач проекта, последовательно разбиваемых на подзадачи, вплоть до нижнего уровня конкретных работ. Это облегчает систематизацию планирования, распределения функций и обязанностей, а также контроля за исполнением работ.
Уровни детализации обшей задачи выглядят так:
• уровень 1 — общая задача;
• уровень 2 — отдельные задачи;
• уровень 3 — подзадачи;
• уровень 4 — подзадачи более низкого уровня.

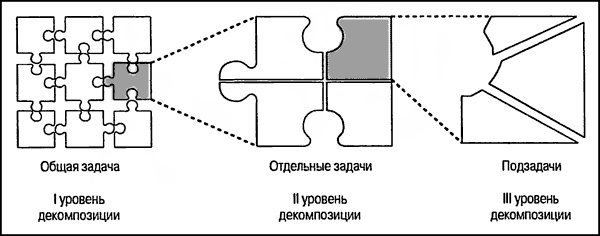

Рис. 3.1. Структурная схема, позволяющая детально определить все работы по проекту
Предположим, вам поручили разработать и представить новую программу обучения персонала вашей организации. Первый вопрос такой: "Какие обязательные этапы работы включает создание новой программы?" Допустим, вы выделили такие этапы:
• определение потребности в программе;
• разработка программы;
• подготовка необходимых материалов;
• тестирование программы;
• презентация программы.
Далее рассмотрим первый пункт "Определение потребности в программе" и решим, на какие подзадачи он делится.
• Определение круга лиц, заинтересованных в этой программе.
• Проведение собеседования с некоторыми из них.
• Изучение письменных материалов, в которых обсуждается целесообразность разработки программы.
• Подготовка доклада с обоснованием необходимости данной программы.
Не будем останавливаться. Возьмем пункт "Проведение собеседования с некоторыми из этих людей". Он в свою очередь состоит из подзадач следующего уровня.
• Выбор людей для собеседования.
• Подготовка вопросов.
• Составление расписания собеседований.
• Проведение собеседования,
• Запись результатов собеседования.
Стоит ли на этом останавливаться? Ведь каждый из этих видов работ можно разбить на мелкие операции. До какой степени нужно детализировать задачи?
Три ключевых вопроса
Определить степень детализации — не такая уж простая задача. Даже опытные проектные менеджеры не всегда могут уловить момент, когда следует остановиться. Одна моя клиентка рассказывала, что шеф поручил ей спланировать личный фронт работ на 12 месяцев с интервалом в 20 минут. Это задание вызвало у нее легкий шок.
Выделить существенные детали общего комплекса работ, не распыляясь на мелкие операции, помогут три вопроса.
• Можете ли вы точно оценить необходимые ресурсы для выполнения данной работы? Ресурсы — это персонал, оборудование, сырье и материалы, финансы, вспомогательные средства, информация и т. д.
• Можете ли вы точно рассчитать время для данной работы?
• Если вы хотите поручить выполнение этой работы кому-либо еще, сможете ли вы объяснить, что конкретно нужно сделать?
Если хотя бы на один вопрос ответ будет отрицательный, значит, эту задачу следует детализировать дальше.
Ответы зависят от того, насколько знакома вам работа, которую необходимо выполнить; каким образом решение этой задачи влияет на успех всего проекта; что произойдет, если случится какой-либо сбой на этом этапе работ; кому вы можете поручить это задание; насколько можно доверять этому человеку и т. д. Другими словами, все зависит от вашего трезвого расчета и здравомыслия.
