Если вы испытываете затруднение, отвечая на эти три вопроса, вот вам предложение попроще. Задачу следует разбить на более мелкие детали, если:
• для ее полного выполнения требуется намного больше двух календарных недель;
• ее трудоемкость значительно превышает 80 рабочих часов.
Помните, что это всего лишь рекомендации. Определить сроки и ресурсы для прохождения определенного этапа работы можете лишь вы сами, руководствуясь своим опытом и здравым смыслом.
Включайте предположения в план работ
Иногда, при наличии невыясненных обстоятельств, возникают затруднения с декомпозицией отдельных задач. В таких случаях следует принять предположения.
Например, задача "Проведение собеседования" требует дальнейшей детализации, чтобы определить необходимые ресурсы и время. Но вы не можете этого сделать, так как не знаете, сколько людей примет участие в собеседовании. Тогда сделаем предположение, что будет примерно пять групп по семь человек в каждой. С таким допущением можно спланировать график проведения собеседования.
Не забудьте сделать запись о принятых допущениях, чтобы внести соответствующие изменения в план, если количество групп будет иное. (Вернитесь к главе 2, где подробнее рассказывается о предполагаемых ситуациях.)
Используйте формулировки, соответствующие уровню детализации
По мере приближения к нижнему уровню детализации — работам, формулировки должны больше отражать предполагаемые действия. Соответствующие ассоциации облегчат вам подсчет необходимых ресурсов, распределение работ, планирование систем контроля и отчетности.
Рассмотрим задачу о подготовке отчета. Предположим, вы разбили ее на три подзадачи: черновик, просмотр, окончательный вариант. При такой формулировке не совсем ясно, к чему относятся следующие работы:
• собрать информацию для черновика;
• определить объем и формат отчета;
• подготовить рукописный вариант;
• просмотреть черновик.
Формулировка задачи "Разработать и написать черновик" даст более ясное представление о предполагаемых работах.
Структурная схема работ для больших и маленьких проектов
Структурную схему работ целесообразно разрабатывать для проектов любого уровня: от больших и до самых маленьких. Строительство небоскреба, проектирование нового самолета, разработка новых лекарственных препаратов и даже такие виды повседневных работ, как составление отчетов и планирование совещаний — все это можно описать с помощью структурной схемы работ. Хотя размеры схемы будут значительно отличаться, принципы — те же.
В некоторых случаях вам может показаться, что детальное структурирование работ только усложняет проект. Конечно, любой может пасть духом, увидев сотню отдельных заданий, расписанных на бумаге (что уж говорить, если этих заданий на несколько порядков больше). Но поверьте, от того, что вы детально распишете все работы, проект не станет сложнее. Четкие формулировки отдельных видов задач только облегчают работу над проектом.
Как это выглядит на практике
Убедимся на примере, как разработка структурной схемы работ помогает правильно спланировать сроки их выполнения. На рис. 3.2 показан фрагмент структурной схемы работ проекта по сбору информации среди разных групп населения.

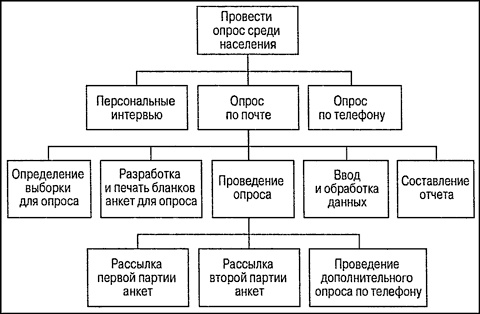

Рис. 3.2. Разработка структурной схемы работ для проведения опроса
Допустим, ваш босс интересуется, сколько времени займет опрос для определения характеристик нового продукта, который, возможно, поступит в разработку. Немного поразмыслив, вы решаете, что проведете опросы в главном офисе фирмы, двух ее региональных центрах и среди обычных клиентов. И докладываете, что вам потребуется от одного до шести месяцев.
Полагаю, вы замечали, что люди не в восторге от ответов "От одного до шести месяцев". Если вы считаете, что, уложившись в шесть месяцев, выполните обещание, то шеф подумает, что при старании хватит и одного. Но в действительности вы не знаете, сколько времени потребуется.
Разработка структурной схемы работ даст вам более ясную картину и облегчит расчет трудоемкости. Допустим, вы решили, что ваш опрос будет состоять из трех частей: интервью с сотрудниками центрального офиса, телефонный опрос представителей двух региональных отделений и отправка анкет по почте клиентам фирмы. Все три задачи требуют дальнейшей детализации. Остановимся на почтовой рассылке. Коллеги, которые уже занимались этим, советуют выполнить следующие работы.
• Определение выборки среди клиентов. Вы решаете, что это займет неделю, если отдел сбыта ведет список клиентов. Ваше предположение подтвердилось.
• Разработка и печать анкет для опроса. На этот раз вам просто повезло. Коллеги сообщили, что на складе остались анкеты после прошлогоднего опроса. Вы обнаружили 1000 экземпляров анкет, которые вам вполне подходят. Затраты времени на подготовку и печать анкет оказались нулевыми. Отлично!
• Рассылка анкет и получение ответов. Вы проконсультировались с коллегами, которые занимались подобным опросом раньше, и пришли к выводу: для того чтобы получить 70 и больше процентов ответов, следует провести опрос в три этапа. Вначале вы рассылаете первый набор анкет и собираете ответы в течение четырех недель. Затем посылаете анкеты тем, кто не ответил в первый раз, и ждете еще четыре недели. И наконец, в течение двух недель проводите дополнительный телефонный опрос тех клиентов, которые все еще не ответили на первые два комплекта анкет.
• Ввод и обработка данных. Вы предполагаете, что ввод и анализ полученных данных займет около двух недель.
• Составление итогового отчета. На это, по вашим расчетам, необходимо две недели.
Таким образом, на завершение всех работ по проведению опроса вам потребуется 15 недель. Поскольку вы не только определили все работы, но и выяснили, как их осуществлять, то у вас не просто конкретная цифра, у вас еще — уверенность в возможности выполнения задачи!
