Онлайн книга «Управление проектами для "чайников"»
Работа | Трудоемкость (в человеко-часах) |
---|---|
Задача 1 | 60 |
Задача 2 | 40 |
Задача 3 | 30 |
На рис. 5.3 представлены диаграмма Гантта и график персональной загрузки. Согласно диаграмме задача 1 будет выполняться в течение первых трех недель, задача 2 — в течение второй и третьей недель, а задача 3 — в течение третьей, четвертой и пятой недель.
Следовательно, на выполнение задач 1 и 3 потребуется по три недели, а задачи 3 — две недели. Трудоемкость задач 1, 2 и 3 согласно табл. 5.2 составляет соответственно 60 (50 % доступного времени), 40 (50 % доступного времени) и 30 человеко-часов (25 % доступного времени). Таким образом, у вас не было бы проблем с завершением всех задач, если бы они не перекрывали друг друга и над ними не нужно было работать одновременно. Но ваш первоначальный план предусматривает, что вы должны работать одновременно над задачами 1 и 2 в течение второй недели и выполнять все три задачи в течение третьей. Вам нужно распределить свое время так, чтобы выполнить все три задачи в соответствии с графиком.

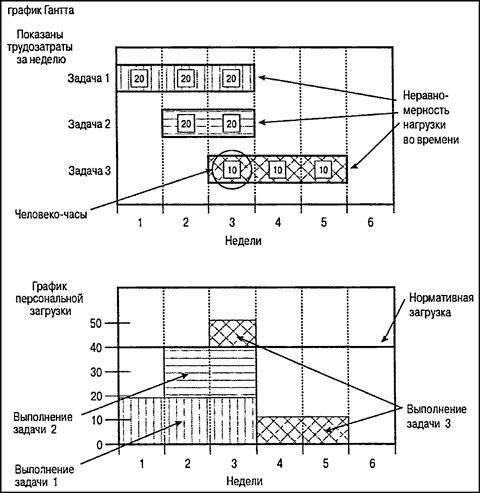

![Управление проектами для "чайников" Управление проектами для "чайников"](img/photo_books/66240/p53.jpg)
Рис. 5.3. График одновременного выполнения нескольких задач
Допустим, вы распределили рабочее время по всем задачам равномерно. Это означает, что вам предстоит работать 20 часов в неделю над задачей 1 в течение первой, второй и третьей недель, 20 часов в неделю над задачей 2 в течение второй и третьей, и 10 часов в неделю над задачей 3 в течение третьей, четвертой и пятой недель. Такое первоначальное распределение рабочего времени иллюстрирует диаграмма Гантта на рис. 5.3.
Недельная загрузка определяется суммой рабочих часов, затраченных на выполнение каждой задачи.
• В течение первой недели вы работаете 20 часов над задачей 1, при этом недельная загрузка составляет 20 человеко-часов.
• Вторую неделю вы работаете 20 часов над задачей 1 и 20 часов над задачей 2, недельная загрузка — 40 человеко-часов.
• Третью неделю вы работаете по 20 часов над задачами 1, 2 и 10 часов — над задачей 3, при этом недельная загрузка — 50 человеко-часов.
• В течение четвертой и пятой недель вы работаете по 10 часов над задачей 3, и время работы над проектом составляет 10 человеко-часов в неделю.
Это распределение человеко-часов отражает график персональной загрузки в нижней части рис. 5.3. Как видно, переработка составляет 10 часов в течение третьей недели. Если это вас не смущает, можно оставить план без изменений. В противном случае надо придумать альтернативную стратегию, чтобы ликвидировать сверхурочные работы третьей недели.
Как можно разрешить проблему перегрузки
Это можно сделать несколькими способами.
• Распределить время неравномерно на протяжении одной или нескольких задач.
• Использовать резерв времени, который может возникнуть при выполнении какой-либо задачи.
• Передать часть работы третьей недели кому-либо из коллег.
• Попросить назначить дополнительных работников.
• Передать часть работы внешним исполнителям по контракту.
Предположим, вы выбрали неравномерное распределение рабочих часов на протяжении задачи 1, как показано в табл. 5.3. Далее на рис. 5.4 показано, как перераспределить рабочие часы, чтобы избежать сверхурочных работ.
Таблица 5.3. Предлагаемый вариант распределения трудоемкости по неделям для задачи 1
Период времени | Трудоемкость (в человеко-часах) |
Неделя 1 | 30 |
Неделя 2 | 20 |
Неделя 3 | 10 |

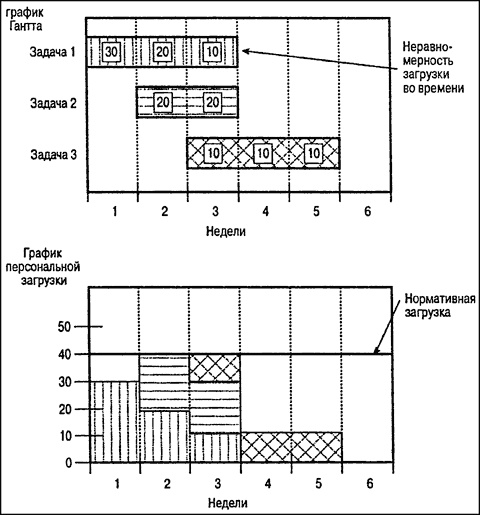

![Управление проектами для "чайников" Управление проектами для "чайников"](img/photo_books/66240/p54.jpg)
Рис. 5.4. График работы с распределением рабочих часов, исключающим переработку
Ликвидировать потребность в сверхурочных работах можно, как показано на рис. 5.5, используя резервное время, которое имеется у задачи 3. Сдвинув ее начало на одну неделю, уменьшим загрузку третьей недели до 40 часов.

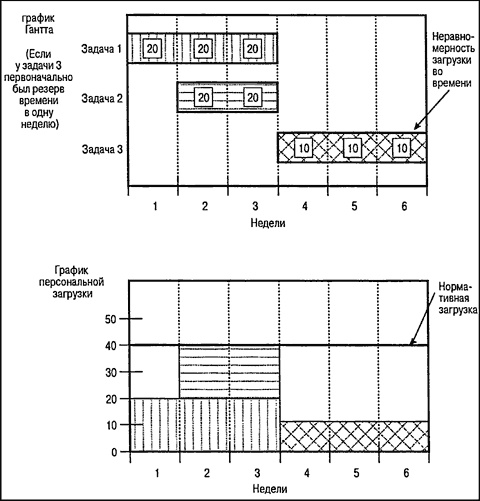

![Управление проектами для "чайников" Управление проектами для "чайников"](img/photo_books/66240/p55.jpg)
Рис. 5.5. График работы со сдвигом начала работ за счет резервного времени, исключающий переработку
Вместо графика для отображения распределения человеко-часов можно использовать таблицу. Представленная на рис. 5.6 таблица содержит ту же информацию, что и график рис. 5.3. Такую таблицу следует составить на каждого участника проекта.
Общее количество рабочих часов, отработанных в проекте каждым исполнителем, сведите в таблицу, подобную изображенной на рис. 5.7.
Рабочая загрузка исполнителя (человеко-часы) | Неделя 1 | Неделя 2 | Неделя 3 | Неделя 4 | Неделя 5 | Итого |
---|---|---|---|---|---|---|
Задач 1 | 20 | 20 | 20 | . | . | 60 |
Задач 2 | . | 20 | 20 | . | . | 40 |
Задач 3 | . | . | 10 | 10 | 10 | 30 |
Итого | 20 | 40 | 50 | 10 | 10 | 130 |
Рис. 5.6. Таблица персональной загрузки
Рабочая загрузка исполнителя (человеко-часы) | Неделя 1 | Неделя 2 | Неделя 3 | Неделя 4 | Неделя 5 | Итого |
---|---|---|---|---|---|---|
Вы | 20 | 40 | 50 | 10 | 10 | 130 |
Билл | 10 | 20 | 10 | 30 | 10 | 80 |
Мэри | 15 | 10 | 20 | 10 | 30 | 85 |
Итого | 45 | 70 | 80 | 50 | 50 | 295 |
Рис. 5.7. Сводная таблица персональной загрузки для нескольких исполнителей
