Книга Канбан. Альтернативный путь в Agile, страница 20. Автор книги Дэвид Андерсон

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Канбан. Альтернативный путь в Agile»

Cтраница 20

Типы работы обычно определяются их источником, рабочим потоком или размером работы. Например, у производственных текстовых изменений (РТС) в примере с Microsoft из главы 4 рабочий поток иной, хотя источник тот же, что и у запроса изменений. Иметь отдельные канбан-системы для обоих типов бессмысленно: работу выполняет одна и та же команда и несложно визуализировать типы, используя различные цвета карточек или разные ряды («плавательные дорожки») на стене карточек. Порядок величины карточек обычно таков: маленькие (несколько дней), средние (от недели до двух) и большие (месяц и более). Каждый порядок должен соответствовать своему типу.

Создание стены карточек

Стена карточек обычно создается скорее для иллюстрации видов действий, чем для отражения конкретных функций или описаний работы. Часто функция и действие существенно перекрываются: например, аналитики проводят анализы. Однако в программных проектах, выполняемых при помощи Канбана, в последние несколько лет принято моделировать работу, а не работников, функции или передачи функций.

Перед созданием стены карточек для визуализации рабочего потока иногда полезно схематично набросать или смоделировать ее. Рис. 4.4 демонстрирует очень формальную модель желаемого рабочего потока, представленную при помощи диаграммы состояний. В ней добавляются очереди на запросы изменений и производственные текстовые изменения, обрабатываемые командой технической поддержки XIT в Microsoft. Вполне вероятен и менее формальный подход. Рисунка с человечками вроде тех, что фигурировали в главе 4, или схемы-алгоритма либо ее аналога может оказаться достаточно.

Когда вы лучше поняли рабочий поток, схематично набросав или смоделировав его, начните работу над стеной карточек, разграфив ее на столбцы, которые соответствуют выполняемым действиям в порядке их реализации, как показано на рис. 6.1.

Канбан. Альтернативный путь в Agile

Рис. 6.1. Черновик рабочего потока на стене карточек (поток движется справа налево)

Рисовать столбцы лучше маркером. Однако в процессе использования линии все равно сотрутся. За первые несколько недель вы, скорее всего, захотите внести в рабочий поток ряд изменений, так что продолжайте пользоваться маркером. Но со временем понадобится что-то более стойкое, например очень узкие рулоны виниловой самоклеящейся пленки, которые продаются в магазинах канцтоваров и специально разработаны для магнитных досок (рис. 6.2). В Corbis мы обычно разлиновывали столбцы и строки на стене карточек, используя именно такую пленку. Сейчас это обычная практика, и команды применяют для разметки пленку различного вида и ширины.

Канбан. Альтернативный путь в Agile

Рис. 6.2. Специальная пленка для магнитной доски (rolls = рулоны)

Заметьте, что для этапов деятельности необходимо моделировать как незавершенную, так и оконченную работу; обычно для этого столбец просто делят пополам.

После этого добавьте входящую очередь и любые действия нижестоящих партнеров, которые вы хотите визуализировать, как показано на рис. 6.3.

Канбан. Альтернативный путь в Agile

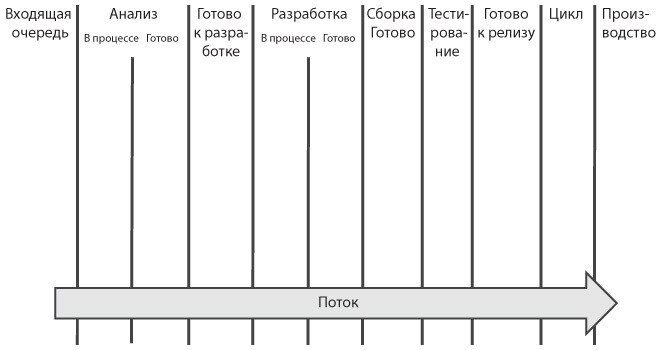

Рис. 6.3. Рабочий поток с буферами и очередями

Наконец, добавьте буферы или очереди, которые считаете необходимыми. По этому поводу мнения расходятся, и тема действительно сложная. Все пункты дискуссии о том, куда ставить буферы и как их масштабировать, лежат за пределами этой книги, так что достаточно описать два наиболее популярных подхода.

• Первая концепция состоит в том, чтобы не пытаться предугадывать место возникновения узкого места или источника вариативности, которым потребуется буфер. Просто внедрите систему и ждите, пока бутылочное горлышко не проявится само, а затем внесите изменения, введя буфер. Вариант того же подхода предлагает изначально произвольно установить ограничения числа незавершенных задач, чтобы вариативность, расход времени и узкое место не оказывали существенного влияния на вытягивающую систему при ее первом внедрении. Подробнее это будет описано в главе 10, а также в главе 17 и главе 19.

• Другая концепция предполагает иной подход: считается, что вместо внедрения свободных ограничений числа незавершенных задач для упрощения введения системы каждая стадия работы должна подвергнуться буферизации, а у этапов деятельной работы рамки должны быть довольно узкими. Узкие места и вариативность проявят себя в том, насколько сильно наполнятся буферы. После этого можно внести небольшие изменения в сторону уменьшения размеров буфера, а со временем ненужные буферы исключить.

На момент написания этой книги нет достаточного объема данных, чтобы решить, какой подход лучше.

Канбан. Альтернативный путь в Agile

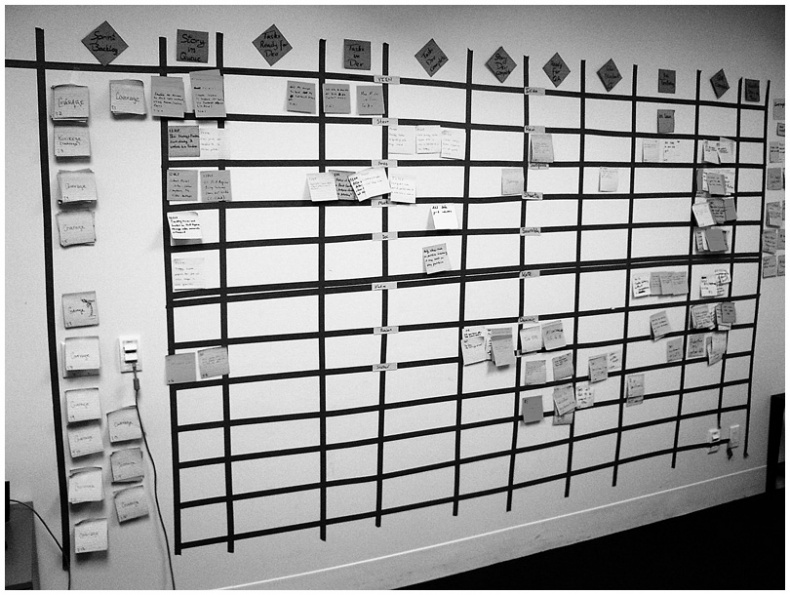

Рис. 6.4. Стена карточек, иллюстрирующая использование ромбовидных карточек в верхней части очереди и буферных столбцов (публикуется с разрешения Liquidnet Holdings)

Некоторые команды договорились показывать буферные и очередные столбцы при помощи карточки, повернутой на 45 градусов. Это действительно сильный визуальный индикатор того, сколько рабочих элементов выполняется, а не находится в очереди в каждый заданный момент времени. Таким образом, команда и другие заинтересованные лица в буквальном смысле «видят» размер оптимальных (или не очень) издержек системы.

Анализ нагрузки

Анализ нагрузки необходимо проводить для каждого определенного типа работы. Если у вас накопились данные, проведите на их основе количественный анализ. Если их нет, то подойдет и анализ на основе личного опыта. Например, в примере с Microsoft XIT из главы 4 существовало два типа работы – запросы изменений и производственные текстовые изменения (PTC). Возможно, запросы изменений следовало тоже разбить на два типа – дефекты производства и собственно запросы изменений (для новой функциональности). Будь я сейчас наставником этой команды, я бы рекомендовал им различать четыре типа работ: запросы изменений, производственные дефекты, производственные текстовые изменения и ошибки (или неэкранированные дефекты).

Изучим нагрузку для каждого из этих типов. Нагрузка PTC носит пакетный характер: на протяжении шести недель их может не быть вовсе, а затем пройдет десяток за неделю, причем почти одновременно. PTC были небольшими и быстро внедрялись. Поэтому воздействие их не было критичным. Создание системы, способной справляться с такой прерывистой нагрузкой, – это сложная задача. Если PTC требовали серьезных усилий, то системе нужен был существенный встроенный резерв, чтобы справляться с PTC и при этом не снижать предсказуемость запросов изменений.

Вход
Поиск по сайту
Ищем:
Календарь
Навигация
