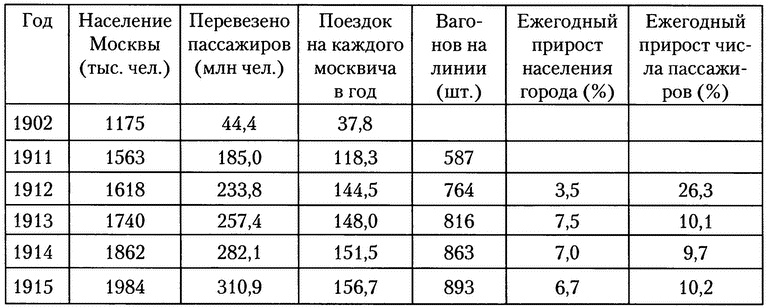

Таблица 1.

Трамвайное сообщение в Москве, 1902-1915 гг.

Московское метро. От первых планов до великой стройки сталинизма (1897-1935)

В 1915 г. интервал движения трамвая на Театральной пл. равнялся 30 секундам, на Лубянской пл. — 20 сек. Скорость движения колебалась в пределах 5-6 км/ч, и в центре уличное движение фактически было парализовано . Значительная часть прироста городского сообщения приходилась на перевозку пассажиров, которые из пригородов по железной дороге добирались до московских вокзалов и далее следовали на трамвае через центр города.

В 1911-1912 гг. в среде московских «отцов города» созрело убеждение, что наступило время для строительства метро. В 1911 г. они предложили Городской думе приступить к сооружению подземного трамвайного тоннеля под Лубянским проездом, Ильинкой и Красной пл., чтобы разгрузить центр города. В своем докладе Московская городская дума обращала внимание, что в будущем тоннель может быть использован для движения поездов метро , и приложила к докладу схему линий метрополитена, которая была разработана по инициативе руководителя Московских городских железных дорог (МГЖД) [18] М. К. Поливанова .

В июне 1911 г. железнодорожный инженер К. К. Руин представил в Министерство путей сообщения свой проект. В феврале 1912 г. с новым предложением выступил проф. Е. К. Кнорре . Московская городская дума в 1912 г. отреагировала на это переработкой собственного проекта . Наконец, в январе 1913 г. в министерства путей сообщения и финансов поступило четвертое ходатайство, подписанное Я. И. Утиным, А. И. Вышнеградским, А. И. Гучковым, А. И. Геннертом и Г. Д. Хоффом . Поскольку была известна отрицательная позиция московского самоуправления в отношении концессий на объекты городского хозяйства, частные предприниматели составили проекты таким образом, чтобы они касались преимущественно железнодорожного движения и потому находились в компетенции министра путей сообщения.

По замыслу инженера Руина (рис. 10) предусматривалась электрификация окружной железной дороги и линий пригородного сообщения, а также проходящей через город диаметральной линии. По ней должны были следовать и поезда внутригородского сообщения, но основной задачей этой линии являлось соединение пригородов с центром . Общая сумма расходов была определена в 80,6 млн. руб. За спиной Руина стоял английский финансовый синдикат по главе с банкирским домом Эмиль Эрлангер и К0. (Emile Erlanger & С0.) , который сотрудничал с германской Всеобщей компанией электричества (AEG) [19].

Московское метро. От первых планов до великой стройки сталинизма (1897-1935)

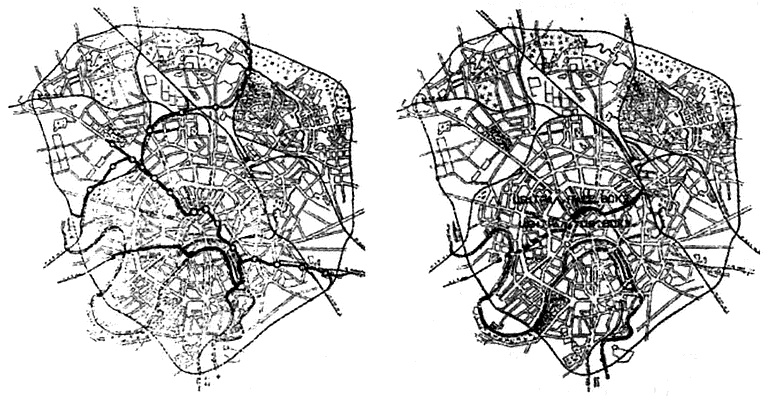

Рис. 10 (слева) и 11 (справа): Проекты Руина 1912 г. и Утина, Вышнеградского и К0. 1913 г. (Мошков. 1929. С.116-117, дополнено описанным у Руина соединением с Брянским вокзалом).

Проект группы Утина, Вышнеградского, Гучкова, Геннерта и Хоффа [20] (рис. 11) был ориентирован исключительно на наземное железнодорожное движение. Авторы подчеркивали, что не касаются вопроса о подземной железной дороге . Ядром проекта являлось строительство центрального пассажирского и грузового железнодорожного вокзала в центре города (между Лубянкой, Тверской и Охотным рядом) с высотным зданием, в котором должны были разместиться деловые конторы, гостиницы, бани, банки, холодильники и центральный продовольственный рынок. Все движение поездов в Москву и из нее должно было осуществляться через этот вокзал. Намеревались также построить подземную соединительную ветку от Курской железной дороги к центру. Позднее эту ветку планировали продлить через Арбат до Брянского вокзала и в итоге превратить в диаметральную линию. Необходимые по смете строительства 83,8 млн. руб. должна была собрать акционерная компания, не обременяя государственный бюджет. Инвесторы, консорциум американских и российских банков , рассчитывали на высокие прибыли от сдачи в аренду вокзальных помещений . Предприятие предполагалось осуществить силами российских, британских и американских инженеров и архитекторов [21].

Проекты Городской думы и профессора Кнорре возникли под взаимным влиянием. Кнорре в 1911 г. консультировался в городском самоуправлении и рекомендовал привлечь немецкий капитал, приобретя материалы для оборудования поездов у фирмы Сименс. План городского муниципалитета 1911 г. предусматривал создание метро чисто городского типа, без соединения с железными дорогами. Линии метро заканчивались разворотами вблизи вокзалов. Кнорре в 1912 г. заимствовал схему линий городского проекта как основу собственного плана, но вернулся к своей идее 1902 г. о движении пригородных поездов через весь город. Три диаметральные линии он намечал связать с железнодорожными магистралями, электрифицировав их пригородные участки . При переработке в 1912-1913 гг. своего проекта Городская дума учла модификации Кнорре, чтобы при рассмотрении заявок в правительственных инстанциях иметь возможность противопоставить планам частных фирм аналогичный вариант. В результате оба проекта, Кнорре и Городской думы, оказались почти идентичными (см. рис. 12). Они различались только по предлагаемым способам строительства: Кнорре, который выступил с предложением как руководитель строительного отдела фирмы Сименс и Гальске , имевшей опыт сооружения метро в Берлине, ратовал за берлинский способ, Городская дума настаивала на парижском . Расходы по проекту Кнорре были выведены в сумме 72 млн. руб. и должны были быть погашены выпуском облигаций . По условиям запланированной на срок 55 лет концессии предполагалось также электрифицировать окружную железную дорогу и пригородные участки всех казенных железных дорог, наладив общую сеть электрического пригородного сообщения . Городская дума оценила затраты по своему проекту в размере 92,5 млн. руб.
