Книга Скрам, страница 7. Автор книги Кен Швабер

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Скрам»

Cтраница 7

Планирование спринта состоит из двух частей. В течение первых четырех часов владелец продукта рассказывает команде о наиболее важных задачах, расположенных в верхней части бэклога, а команда разработки расспрашивает его о содержании задач, их сути, назначении и целях. Прояснив необходимые детали, команда выбирает только те элементы бэклога продукта, которые сможет разработать за спринт, то есть превратить в готовый к выпуску инкремент продукта. Она обещает владельцу продукта, что сделает для этого все от нее зависящее. В течение вторых четырех часов планирования спринта команда разработки создает план спринта. Поскольку команда сама отвечает за организацию своей работы, ей необходим предварительный план, чтобы начать разработку задач спринта. Все взятые в спринт элементы бэклога продукта и необходимые для их реализации подзадачи составляют бэклог спринта. В течение спринта могут добавляться дополнительные подзадачи.

Ежедневный скрам – это 15-минутное событие команды, которое проводится каждый день в ходе спринта. Его цель – ежедневно синхронизировать информацию о состоянии работы всех участников команды, а также запланировать встречи, которые помогут команде выполнить задачи из бэклога спринта. Для этого участники могут использовать формат трех вопросов, которые позволяют сфокусироваться на цели спринта и командной ответственности:

1. Что я сделал с момента окончания предыдущего ежедневного скрама, чтобы помочь команде достичь цели спринта?

2. Что я планирую сделать до следующего ежедневного скрама, чтобы помочь команде достичь цели спринта?

3. Какие препятствия могут помешать мне и команде достичь цели спринта?

В конце спринта проводится обзор спринта – событие, в ходе которого команда разработки демонстрирует любым заинтересованным лицам результаты выполненной за спринт работы. Обзор спринта должен длиться не более четырех часов. Это неформальное событие, цель которого – совместно обсудить разработанную командой функциональность и определить, над чем нужно работать в следующих спринтах.

После обзора спринта и перед планированием следующего спринта скрам-мастер проводит с командой ретроспективу спринта. Событие должно длиться не более трех часов. Скрам-мастер побуждает команду анализировать и улучшать процесс разработки в рамках фреймворка скрама. Это необходимо, чтобы в следующем спринте повысить эффективность работы и получать большее удовольствие от нее.

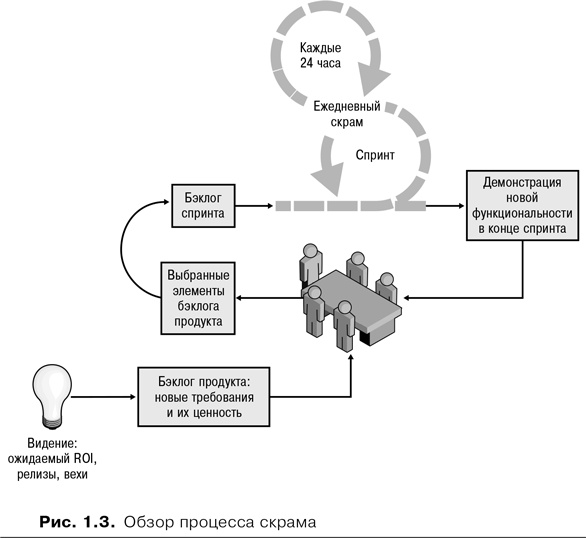

Все перечисленные регулярные события (планирование спринта, ежедневный скрам, обзор спринта, ретроспектива спринта) являются формальными возможностями для инспекции и адаптации, на которых основано управление эмпирическим процессом по скраму. Схема процесса скрама представлена на рис. 1.3.


Скрам
Артефакты скрама

Используемые в скраме артефакты описаны в следующих разделах.

Бэклог продукта

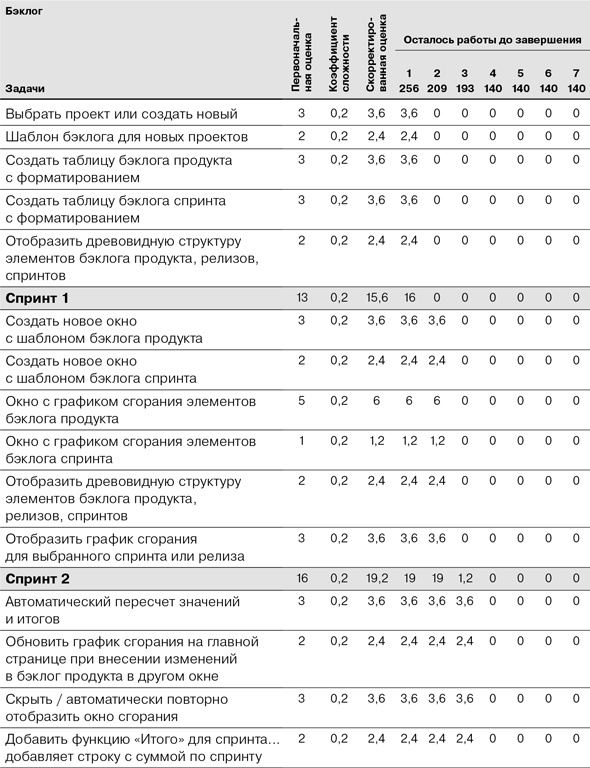

Требования к системе или продукту, разрабатываемому в рамках проекта или нескольких проектов, перечислены в бэклоге продукта. Владелец продукта несет ответственность за содержание, порядок расположения элементов и доступность бэклога продукта. Бэклог продукта никогда не полон и к моменту планирования проекта содержит лишь первичное представление о требованиях. Бэклог динамичен: по мере развития продукта, окружающей среды, понимания заинтересованными лицами того, каким должен быть полезный конкурентный продукт, изменяется и его бэклог. Пока существует продукт, существует и бэклог продукта. На рис. 1.4 показан пример бэклога «Система управления продуктом в скраме». Он оформлен в виде таблицы.


Скрам
Скрам

Эта таблица – бэклог «Система управления продуктом в скраме» по состоянию на март 2003 года. Я был владельцем этого продукта. Строки таблицы – элементы бэклога. Они разделены подзаголовками «Спринт» и «Релиз». Например, все строки выше «Спринта 1» представляют собой задачи, реализованные в первом спринте, а строки между подзаголовками «Спринт 1» и «Спринт 2» были реализованы во втором спринте. Обратите внимание, что строка «Отобразить древовидную структуру бэклога продукта, релизов, спринтов» дублируется в спринтах 1 и 2. Это потому, что задача в строке 10 не была завершена в спринте 1 и была перенесена в спринт 2. Если бы после завершения первого спринта я решил, что ценность этого требования ниже ценности задач второго, третьего или других спринтов, то я мог бы переместить эту строку еще ниже в списке задач.

Рассмотрим столбцы таблицы с бэклогом продукта:

1. Описание элемента бэклога продукта;

2. Начальная оценка;

3. Коэффициент сложности. Некоторые особенности проекта снижают производительность команды. Этот коэффициент позволяет учесть это в оценке;

4. Скорректированная оценка, получаемая применением коэффициента сложности к начальной оценке;

5. Остальные столбцы представляют спринты, в течение которых реализуются требования бэклога продукта. Добавляя новый элемент в бэклог, мы указывали начальную оценку в столбец текущего спринта. Пример применения этого правила вы можете увидеть только в строке «Возможность публикации всего проекта, публикация в виде веб-страниц HTML», об этой задаче мы не задумывались до третьего спринта, а остальные элементы этого бэклога я и разработчики создали еще до начала первого спринта проекта.

График сгорания показывает объем работы, оставшийся к определенному моменту времени. Он изображен на рис. 1.5. Это отличный способ увидеть корреляцию между объемом оставшейся работы и прогрессом команды (или нескольких команд) проекта в сокращении этого объема. Пересечение линии тренда оставшейся работы и горизонтальной оси показывает наиболее вероятное на текущий момент время завершения работы. Это позволяет понять, «что будет, если» мы, желая получить больше функциональности, добавим в релиз дополнительные элементы, или «что будет, если» мы, стремясь выпустить функциональность раньше, уберем часть элементов бэклога из релиза. График сгорания – это столкновение реальности с планом: того, что уже сделано и за какое время, с тем, что мы надеемся сделать.

Элементы бэклога продукта, которые возьмут в работу в будущих спринтах, описаны довольно общими словами. Я не тратил время на их анализ и более точную оценку, потому что команда разработки не приступит к реализации этого функционала в ближайшее время. Более того, существует множество других требований к этому продукту, но они еще не продуманы и поэтому не упомянуты в бэклоге. Когда у меня будет время или желание продолжить проработку бэклога, я добавлю в него больше элементов. Эта конкретная таблица – пример требований к новому продукту, поэтому я могу отложить детализацию и уточнение бэклога до момента, когда команда начнет превращать эти элементы в работающую функциональность.
