Книга Скрам, страница 8. Автор книги Кен Швабер

Разделитель для чтения книг в онлайн библиотеке

Онлайн книга «Скрам»

Cтраница 8

Скрам
Бэклог спринта

Из бэклога продукта команда разработки выбирает элементы, которые она за один спринт сможет превратить в потенциально поставляемый инкремент продукта. Во второй части планирования спринта команда для каждого элемента определяет задачи, необходимые для его реализации. Набор выбранных элементов и запланированных задач вместе составляют бэклог спринта. Каждая задача должна занимать от 4 до 16 часов. Задачи длительностью более 16 часов считаются просто контейнерами для меньших задач, которые еще не были надлежащим образом определены. Только команда разработки может изменить состав бэклога спринта.

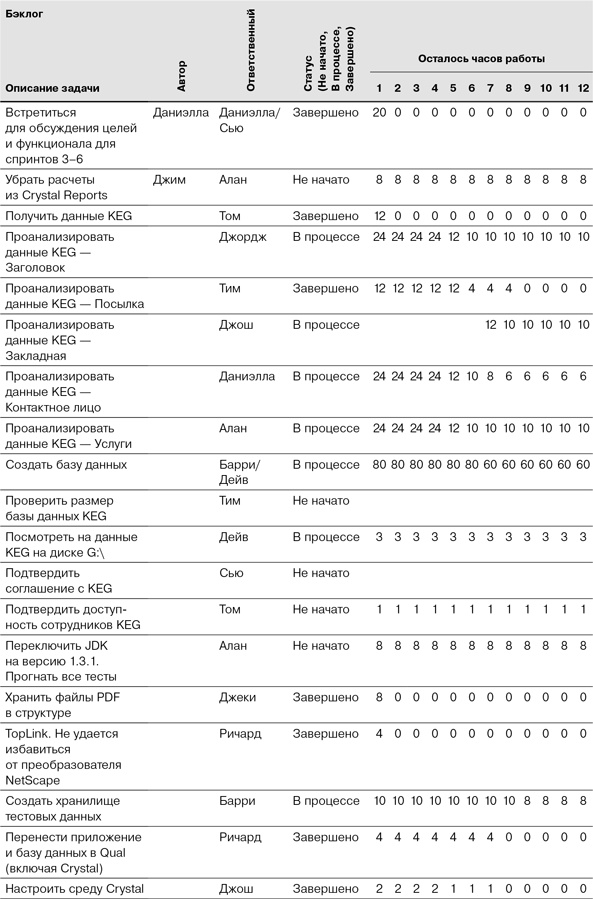

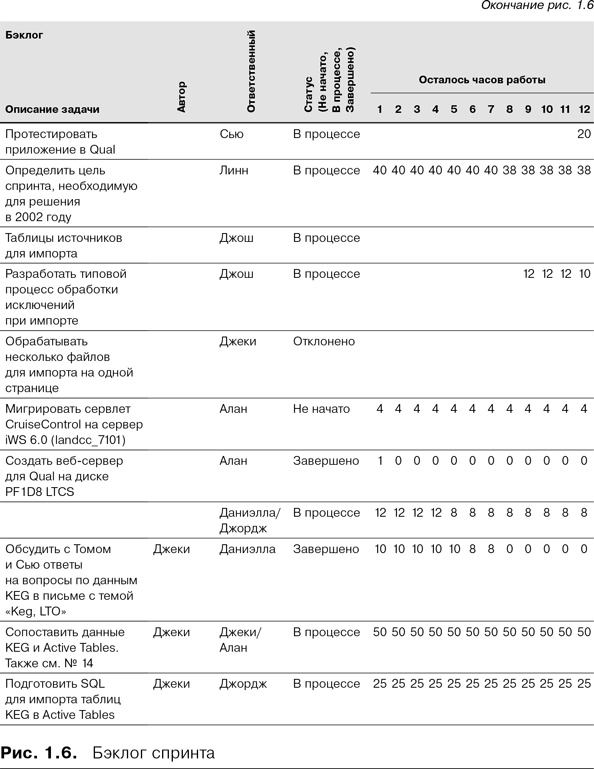

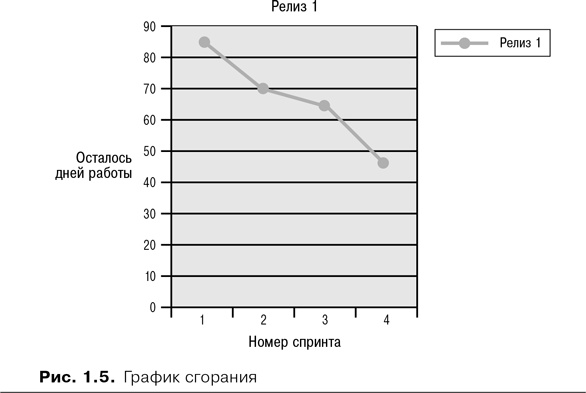

Бэклог спринта – очень наглядная и в любой момент времени доступная картина работы, которую команда планирует выполнить за спринт. Пример бэклога спринта показан на рис. 1.6. Строки таблицы – задачи из бэклога спринта, столбцы – дни спринта максимальной длительности в один месяц. Как только задача определена, в ячейке на пересечении строки задачи и столбца дня спринта исполнитель указывает, сколько еще часов необходимо для завершения задачи.

Потенциально готовый к поставке инкремент продукта

Скрам требует, чтобы в результате каждого спринта появлялся инкремент продукта – чтобы команды создавали новую функциональность, а не только вносили исправления в существующую. Этот инкремент должен быть потенциально поставляемым в промышленную среду, поскольку владелец продукта может решить использовать новую функциональность сразу же. Это означает, что созданная функциональность должна:

■ состоять из хорошо написанного, логично и понятно структурированного программного кода, встроенного в исполняемый файл;

■ быть тщательно протестирована;

■ быть описана в пользовательской документации или в файлах справки.

Перечисленные требования – определение «готового» инкремента продукта.

Если создаваемый в ходе спринта инкремент продукта будет использоваться в более регламентированной среде, компания-разработчик обычно определяет дополнительные требования к продукту в виде стандартов или соглашений. Например, Управление по санитарному надзору за качеством пищевых продуктов и медикаментов министерства здравоохранения и социальных служб США утверждает все продукты, которые будут использоваться в жизненно важных условиях в медицинских учреждениях. В рамках процесса утверждения Управление проверяет, что требования к продукту являются адекватными, полными и непосредственно относящимися к продукту. Чтобы инкремент жизненно важных продуктов мог быть поставлен потребителям, он должен быть потенциально готов к утверждению Управлением, а для этого он должен удовлетворять требованиям стандартов.


Скрам
Скрам
Резюме

Итак, мы рассмотрели: теорию, скелет, сердце, роли, процесс и артефакты скрама. Более подробную информацию о том, как, почему и что происходит в скраме, определения терминов и ссылки на дополнительные ресурсы вы найдете в Приложениях. Но учтите, что так же, как мои поездки на велосипеде по Восточному Массачусетсу недостаточны для квалификации Тур де Франс, полученные в первой главе знания недостаточны для управления проектом по скраму. Для этого вам нужна практика и некоторое понимание того, как скрам применяется в реальной жизни. Следующие главы именно об этом – о практике использования скрама.

Глава 2
Новые управленческие роли

Как вы успели увидеть в первой главе, в скраме люди делятся на цыплят и поросят. Поросята – это те, кто предан проекту, те, кто рискует своей шкурой. Цыплята – заинтересованные зрители. Такая аналогия может помочь нам понять три управленческие роли скрама, каждая из которых является поросенком в нашей классификации. Эти роли: владелец продукта, скрам-мастер и команда разработки. Может показаться странным, что участники команды тоже являются менеджерами, однако согласно одному из главных принципов скрама команды сами собой управляют. Все остальные менеджеры организации – цыплята. Они тоже могут быть заинтересованы в проекте и его успехе, но не имеют прямой власти над выполнением проекта и не могут существенно влиять на его прогресс, они вносят свой вклад только через поросят.

Скрам значительно упрощает процессы отчетности и четко разграничивает полномочия этих управленческих ролей, но выполнять роль менеджера в скраме трудно, потому что перерывы между спринтами не предусмотрены, да и управление комплексной работой не бывает легким. Скрам позволяет сделать текущий прогресс проекта, статус проблем, состояние команды и другие характеристики наглядными (прозрачность). Все роли скрама отвечают за инспекцию этих характеристик и их адаптацию.

В этой главе я представлю три управленческие роли скрама и покажу, как они работают. Расскажу о людях, которые с разной степенью успеха исполняли эти роли.

Скрам-мастер в MetaEco

Скрам-мастер занимает позицию, которую обычно занимает менеджер проекта. Я взял на себя смелость пересмотреть эту роль, потому что традиционный руководитель проекта отвечает за определение и управление работой, а скрам-мастер – за управление процессом скрама. Проще говоря, скрам-мастер делает так, чтобы скрам работал.

Скрам определяет используемые практики, регулярные события, артефакты и терминологию. Скрам-мастер несет ответственность за их глубокое понимание и то, как их правильно применять. Как мы увидим далее, скрам можно применять неправильно. Но поскольку скрам-мастер имеет четкое представление о том, как работает скрам, и имеет опыт его применения, то знает, как провести скрам-проект через трясину комплексности.

Люди в проекте, как правило, бродят, будто овцы в открытом поле. Задачи скрам-мастера в том, чтобы поддерживать стадо вместе и отгонять волков. Поэтому я часто сравниваю его с пастушьей собакой.

Ситуация в MetaEco

MetaEco разрабатывает и продает программное обеспечение для генерации кода. Компания создала целую библиотеку шаблонных объектов, отражающих реальные объекты предприятий. С помощью этого продукта клиент MetaEco может настроить шаблоны объектов под свой уникальный бизнес, а затем создать необходимые программные приложения. К моменту моего знакомства с MetaEco компания существовала уже три года, получая устойчивый доход от своего постоянного клиента. Однако этот клиент был приобретен конкурентом, и возобновление контракта стало маловероятным.

MetaEco оказалась в затруднительном положении: тратила больше заработанного, а продукт был комплексным и дорогостоящим. Основными расходами компании были создание нового продукта и разработка индивидуальных решений на основе ядра системы. Необходимо было вкладывать немалые средства в доработку ядра под запросы каждого потенциального клиента, но не все они становились реальными, поэтому часть инвестиций просто не возвращалась.
